喜讯!浙江首个海上风电工程顺利完工!
发布日期:2018/6/11
6月5日,浙江舟山普陀6号海上风电工程第四单元22号至23号风机间的海底电缆顺利敷设完成,并将在下周实现送电。
据悉,目前,该风电场前3单元18台风力发电机已并网发电,全部63台风机计划将于年底前完成全部并网发电任务。
项目简介
国电舟山普陀6号海上风电场位于舟山普陀六横岛南侧海域,水深12~16m,总装机规模为252MW,工程总投资45亿元,规划布置63台单机4.0MW的风机。

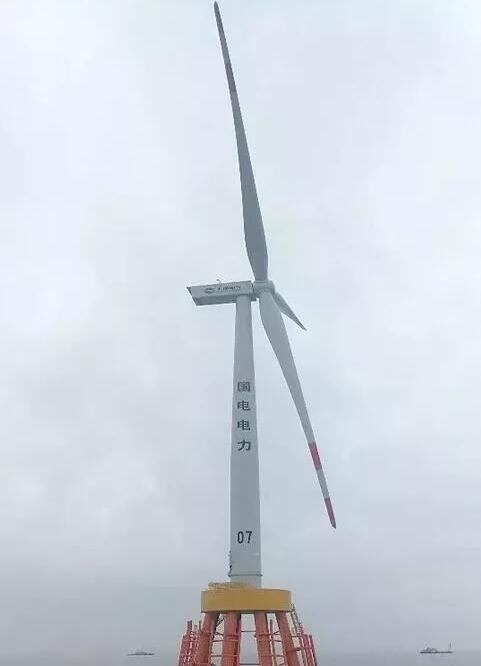

海上风机基础
风机式为高桩承台基础结构。海上布置一座220kV升压站,是我国首个强台风海域海上升压站。陆上布置集控中心和计量站,采用3根10.7km长度的单芯海缆将电能送至陆上。
建设过程
舟山普陀6号海上风电项目是浙江省首个海上风电场项目,也是国电电力的首个海上风电项目。

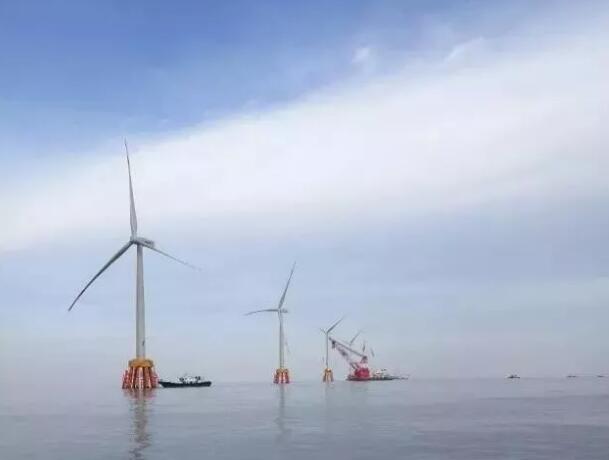

海上风电场全景
▪ 2013 年12月,项目经浙江省发展和改革委员会核准,华东院承担了核准阶段总承包工作;
▪ 2016年12月18日,海上主体工程开工;
▪ 2017年11月1日首台风电机组吊装成功;
▪ 2017年12月12日海上升压站倒送电成功。

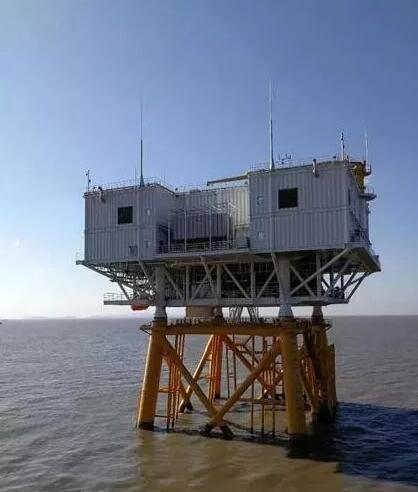

海上升压站
▪ 2017年12月14日,由华东院承担勘测设计的国电舟山普陀6号海上风电场项目首台机组成功并网。
该工程的建设投产需要无线网络的重点覆盖与通信保障。2018年5月,浙江移动针对全省首台海上风机——国电舟山普陀6号海上风电场项目全面启动无线信号覆盖工程,有效解决了海上风电平台以及64个机组日常运维的通信网络需求问题。
风电环保
该风电场2区工程位于六横岛南侧磨盘洋海域,风电场中心距六横岛海岸约11千米,距宁波海岸约19千米。工程周边为渔业种质资源保护区。如何在项目推进的同时保护海洋环境成为国电电力浙江舟山海上风电开发有限公司面临的新课题。

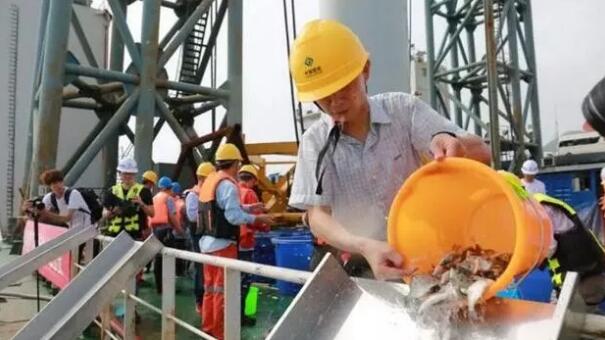

2018年5月,国电电力舟山海上风电开发有限公司在舟山市普陀区六横岛配套码头,举办“保护海洋生活 推进企业绿色发展”增殖放流活动。
今年,该公司计划投入近600万元开展国电舟山普陀6号海上风电场2区工程渔业生态补偿修复项目。(本文综合自浙江新闻、头条新闻网、华东勘测设计研究院)
来源:海上风电观察
