划重点!湖南省“风电+储能”项目名单公布
发布日期:2020/4/12
继安徽之后,湖南风电项目配置储能已经进入实施阶段。

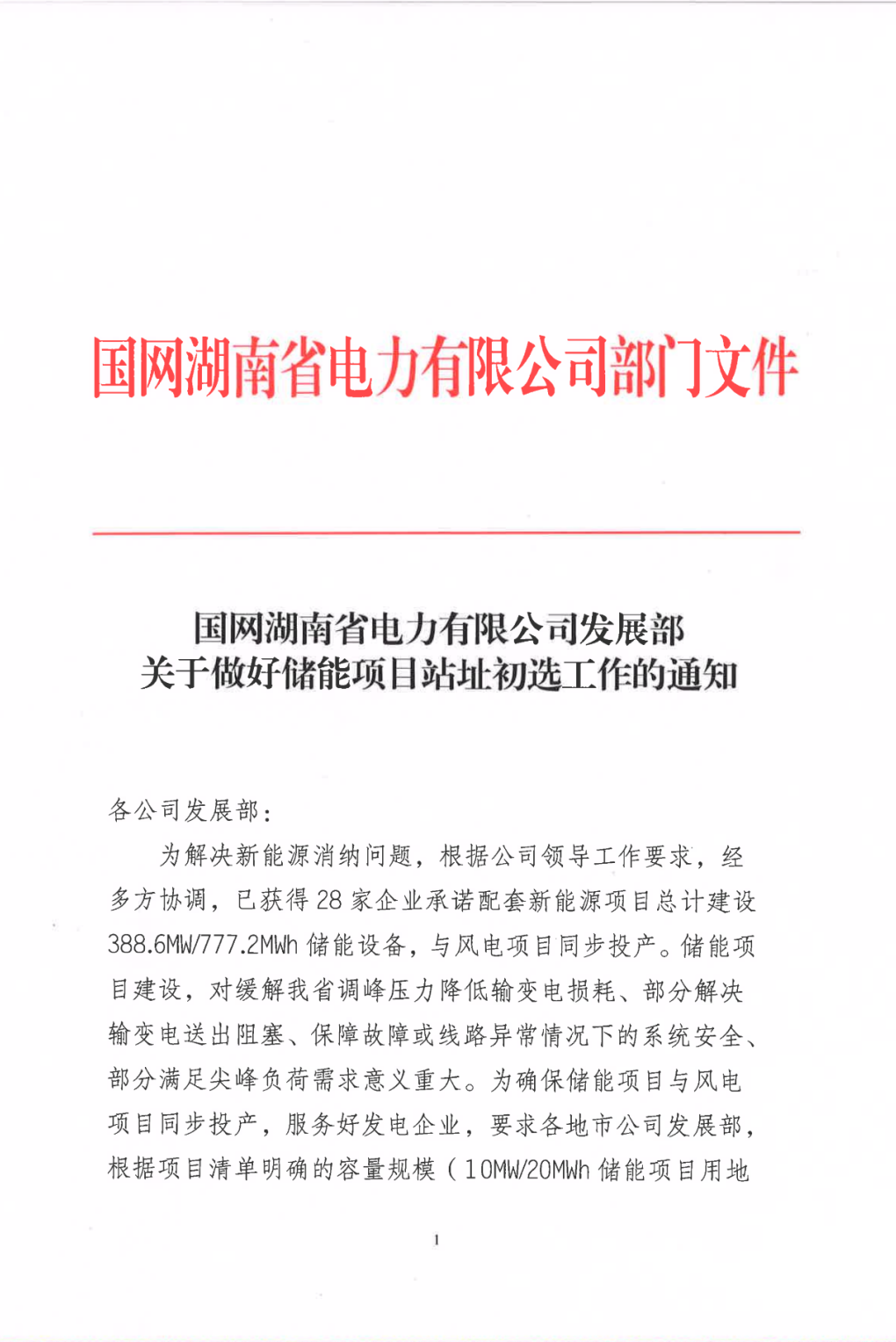

近日,国网湖南省电力有限公司发展部下发《关于做好储能项目站址初选工作的通知》。
根据文件,湖南省境内28家企业承诺配套风电+储能项目共计388.6MW/777.2MWh,与风电项目同步投产,配置储能比例为20%,时长为2小时。
近年来,湖南风电、光伏发展迅速,截至11月底,全省电网总装机4697万千瓦,可再生能源装机容量2541万千瓦,占比达54.1%,占据“半壁江山”。其中风电装机400万千瓦、光伏装机324万千瓦,已超出“十三五”规划目标。
为破解新能源发展瓶颈,湖南省主管部门参照国家预警模式开展新能源消纳预警评估,湖南省发改委今年3月正式发布《关于发布全省2020-2021年度新能源消纳预警结果的通知》。

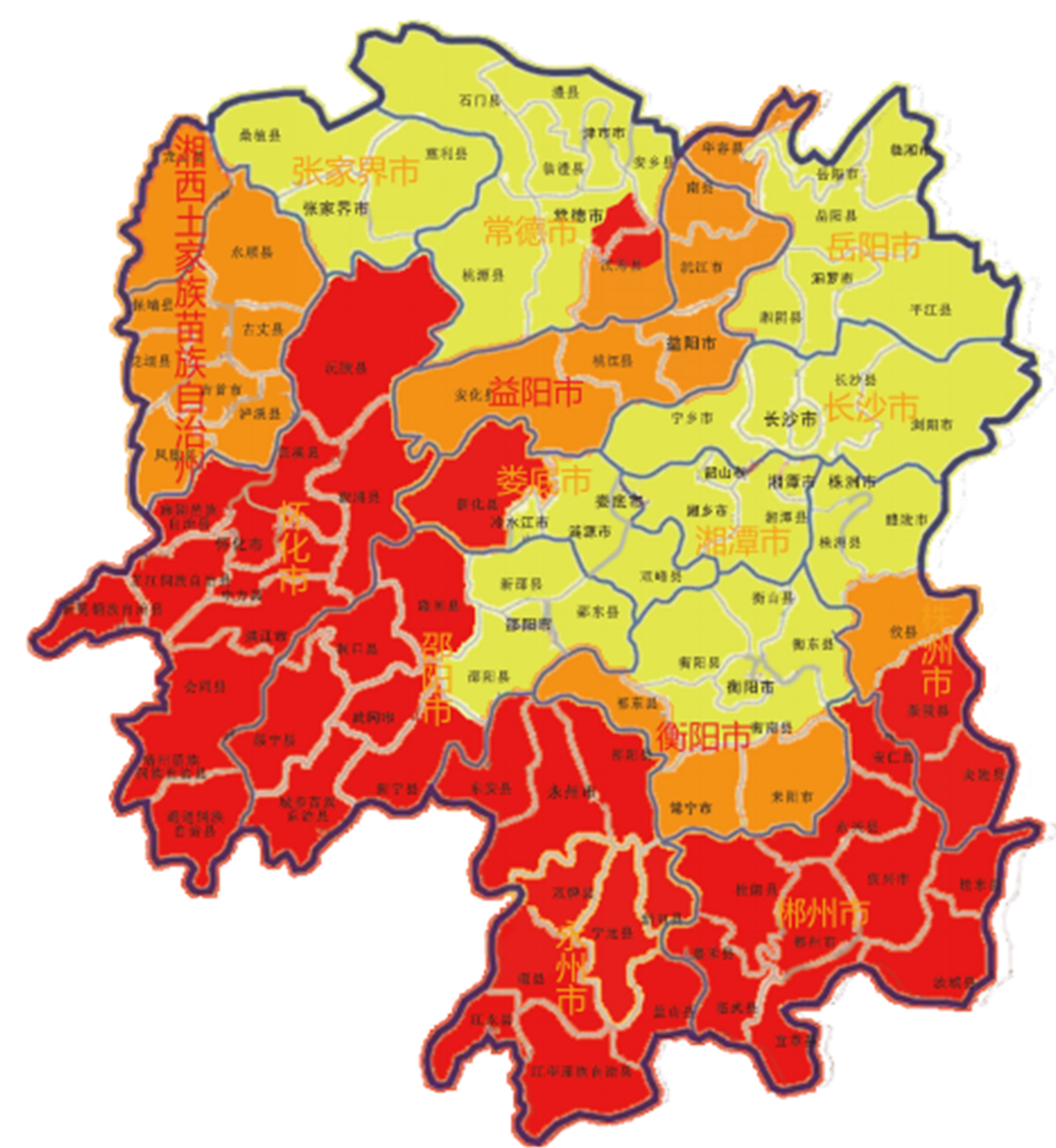

预警结果显示:全省风电消纳形势相对严峻,尤其在湖南省南部、西南部存在较大消纳压力,被划分为红色预警区域,其他地区为橙色或黄色区域,无绿色区域;光伏发电消纳形势相对较好,全省无红色预警区域。

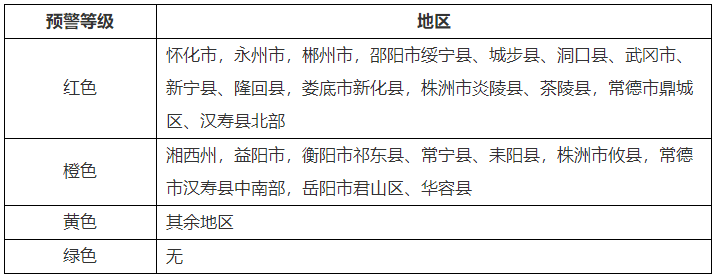

湖南省2020-2021年度风电消纳预警结果
777.2MWh对中国当前的储能市场来说,这个规模已经超过2019年全国储能装机量的总和。
以2元/Wh的储能成本算,将带动储能产业投资超过15亿元,如能顺利推进,对当前处于低迷期的储能市场意义重大。

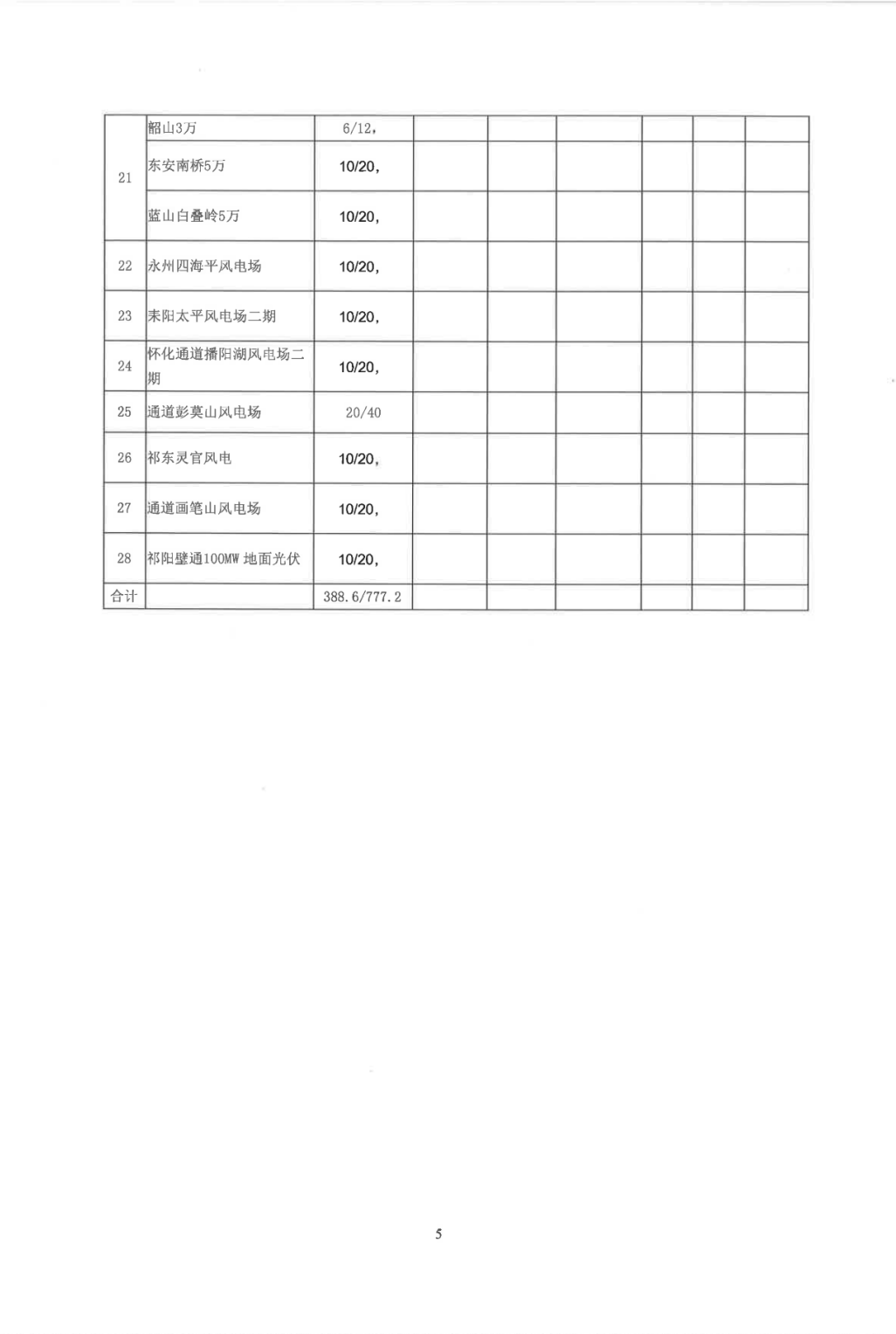

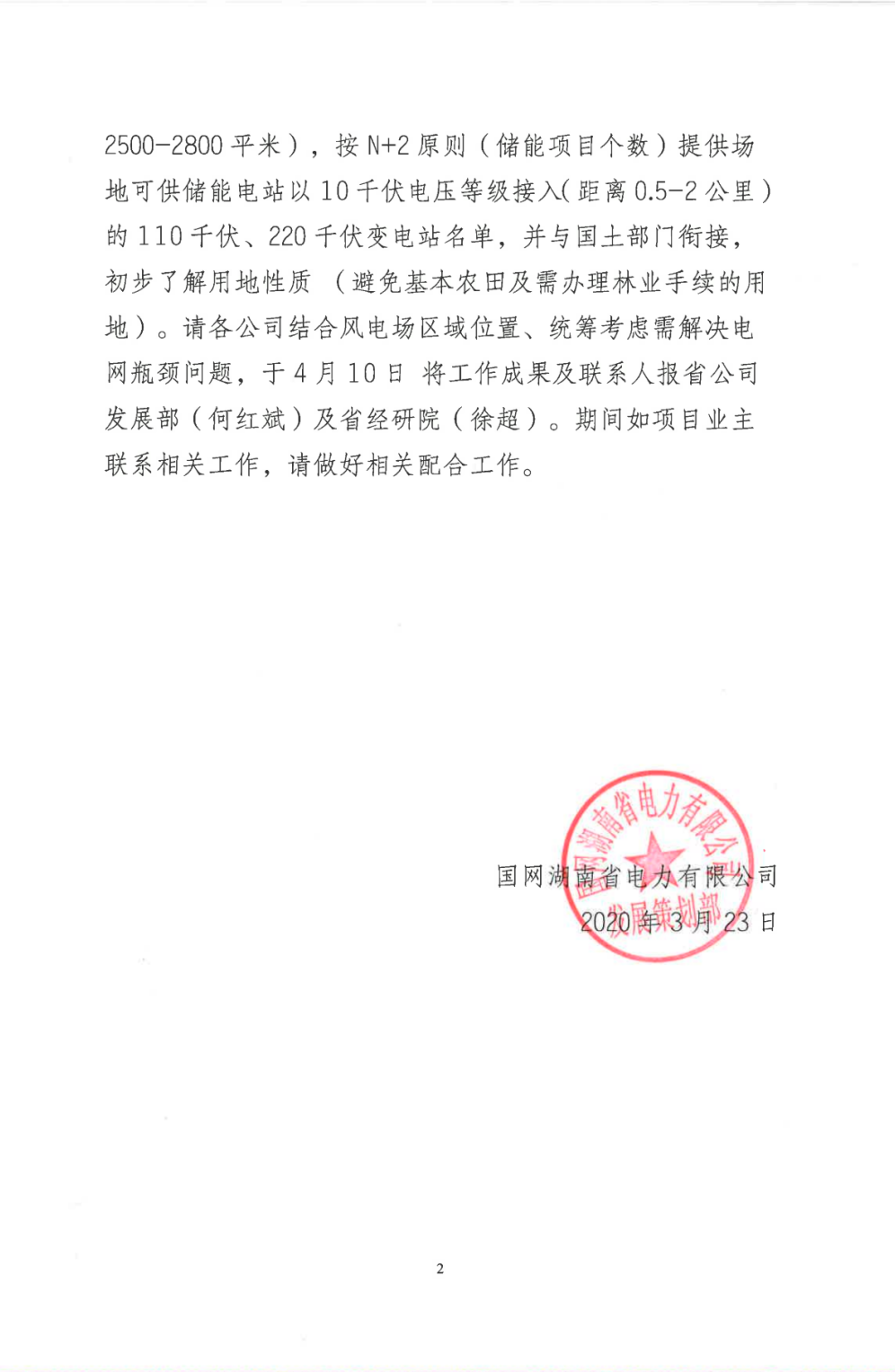

附文件及项目名单:
来源:文|储能100人
