又来新朋友!——共享铁塔来了
发布日期:2018/4/2
A:电力铁塔的防雷措施也能满足通信天线相关的防雷要求。
据了解,南方电网云南公司研制的基站天线支架已获国家两项专利授权,经过半年多的实践和不同电压等级设计校核成果显示,输电铁塔与基站兼容性良好,高压电力线路运行正常,基站天线信号发射正常。
那么我们现在开始敲黑板划重点!

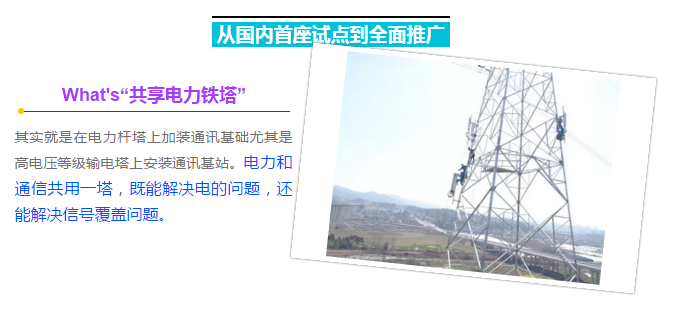

关于“共享电力铁塔”的Q&A
你想知道的或许都在这里了!
A:施工人员会在保障安全的前提下进行施工。

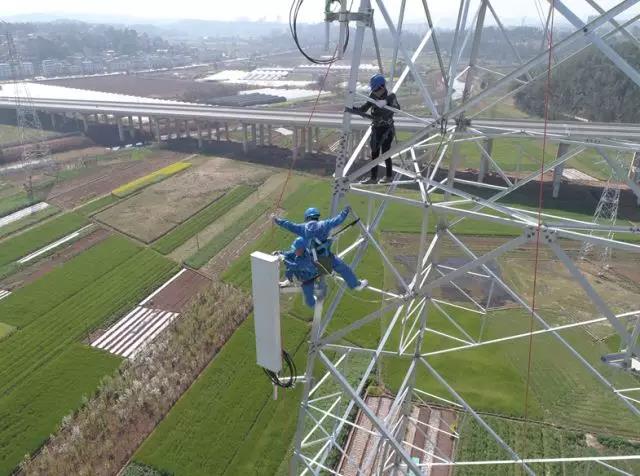

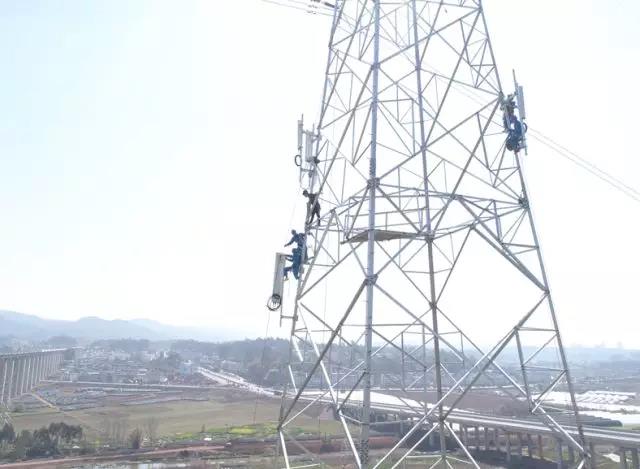

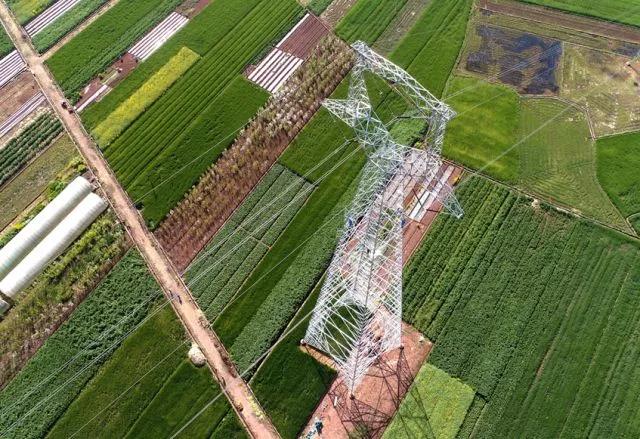

通信设备在塔上安装的高度,既要满足信号覆盖的需要,还要符合各电压等级线路带电作业的安全距离,便于今后设备检修运维。

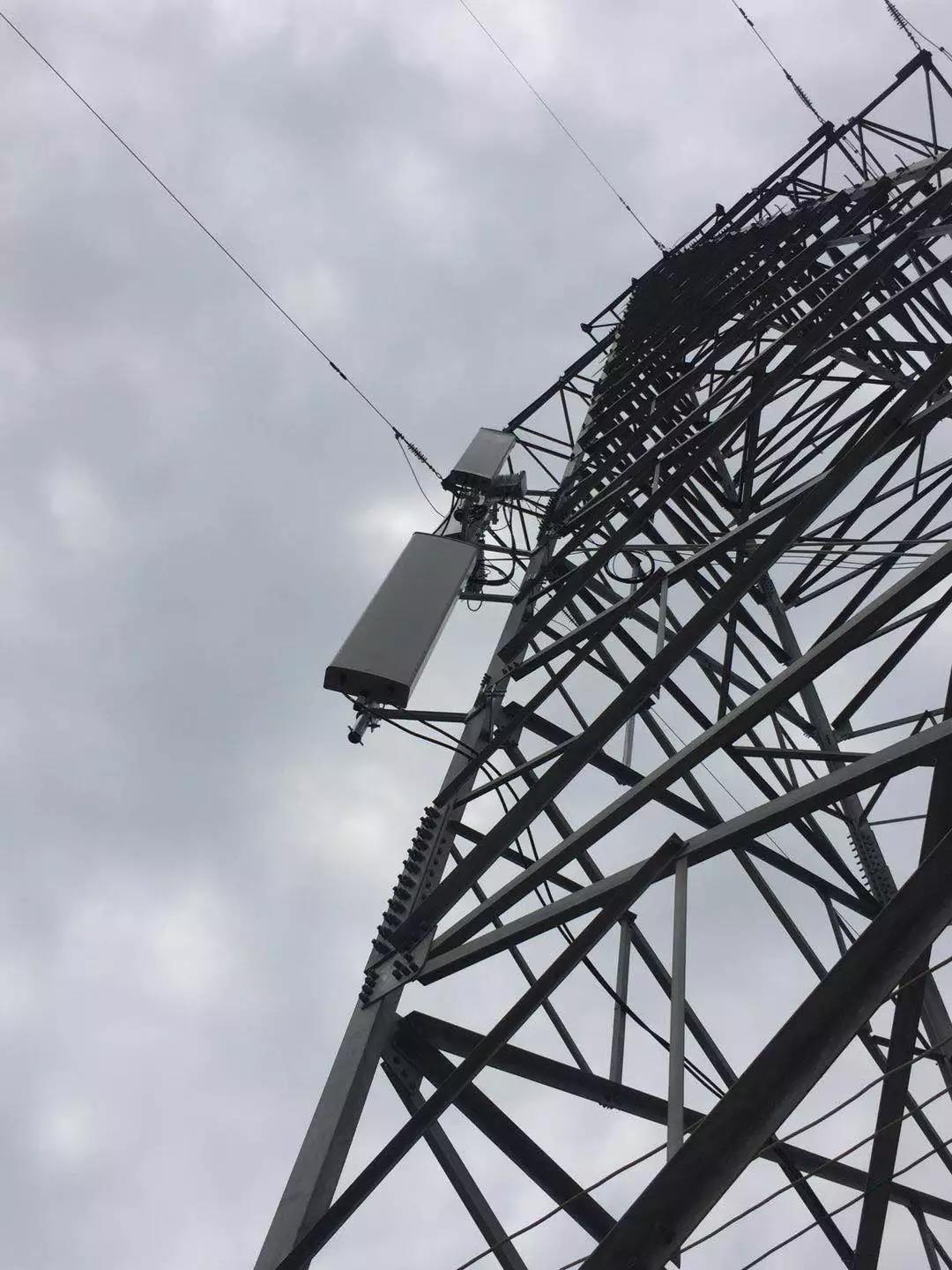

同时,安装在电力铁塔上的通信设备天线使用-48V电源,超过安全电压,要对这些塔上安装的电源线进行绝缘套管处理,避免与铁塔发生直接接触。
A:根据电力杆塔的地理位置,对电力杆塔载荷、应力、风压等进行检测,根据检测结果才能确定塔上安装通信设备的数量及重量。在此次项目中,除了按海南地区基本风压0.7验算外,还进行了强台风特殊气候的风压验算。
为有效防范雷击影响,实现双方设备独立,确保电力与通信安全,通信设备根据防雷规范要求,自建地网引雷入地,防止电力杆塔遭受雷击后对移动一体化机柜造成反击。
A:双方对运维责任划分,电网公司和通信运营商各自负责资产所属设备、设施的运行维护及检修工作,并且各自承担相关责任及造成的第三方损失。
一塔多用,省时省地又省钱
累计节约土地资源近2万平方米
少消耗塔材2万余吨
缩短建设周期3万多天
减少重复建设成本上亿元
2018-2020年3年间,铁塔云南分公司需共享铁塔的宏基站1304个、微基站3984个,仅此一项,若自建的话,需费用31858.4万元,得占地55721平米。共享铁塔不仅为通讯企业节省了建塔的费用,还减少了占地。
共享铁塔还为通讯企业快速建站布网节省了大量时间。以宏基站建设为例,目前一座20米高的宏基站总建设周期为50天。如采用共享铁塔模式,铁塔公司不仅可节省新建铁塔费用,而且不需要新征地,可节约建设周期约30天。
南方电网云南公司将积极推动“共享铁塔”合作朝更广共享领域发展,助推电力铁塔共享业务的持续、健康、稳定、协调发展,共同推动社会信息化产业发展。双方的合作还有利于将电力杆塔加挂通信基站天线技术推广应用到海外项目中,谋求与大湄公河次区域国家相关企业合作,带动国内科技、装备等“走出去”。
据悉,南方电网海南公司已经于2018年3月22日建成了海南首座“共享铁塔”;南方电网广东公司在东莞、中山和云浮地区开展的电力铁塔挂设天线试点工作也初见成效,接下来将制定颁布相关技术规范和标准,从而进入全省推广阶段;广州供电局也已经与中国铁塔广州铁塔公司签订了战略合作协议,在基础设施建设、用电服务合作、应急通信保障等方面建立合作;南方电网广西公司、贵州公司、深圳供电局等也纷纷迈出了探索的第一步……随着《协议》的进一步落实落地和更多“共享铁塔”的投入使用,相信不仅是在云南,一座座“共享铁塔”还将进一步辐射到南方五省区。
对电网公司而言——
“共享铁塔”充分盘活存量铁塔资源,增加新的经济增长点和收入来源。
对通信行业而言——
“共享铁塔”能够节省运营成本,节省施工周期,实现快速布网。
对社会公共资源而言——
“共享铁塔”能避免重复建设重复投资,为国家和社会节约财力物力,具有极大的经济效益和社会效益。
有了共享电力铁塔,用地少了,信号强了。
换言之——
以后,有共享电力铁塔的地方网络信号更强啦!
来源: 电气小青年
