返回首页
你现在的位置: > 首页 > 行业动态 > 正文

单体核准容量最大近海风电项目首批机组并网

发布日期:2017/12/26

       华东院承担勘测设计的单体核准容量最大近海风电项目——福建南日岛海上风电项目首批7台机组成功并网发电,这是福建省开工建设的第一个项目,也是福建海域海上风电建设开发的“样板”式工程,充分体现了华东院解决在复杂地质地形条件、海洋环境条件及复杂外部条件海区海上风电场工程勘测、设计、建设方面的技术优势。依托该项目,通过数年的科研攻关,逐步解决了嵌岩单桩在岩基与软基结合区域勘测设计和施工关键技术问题,工程成功实施将改变我国部分软基、岩基结合海上风电场工程建设历史。

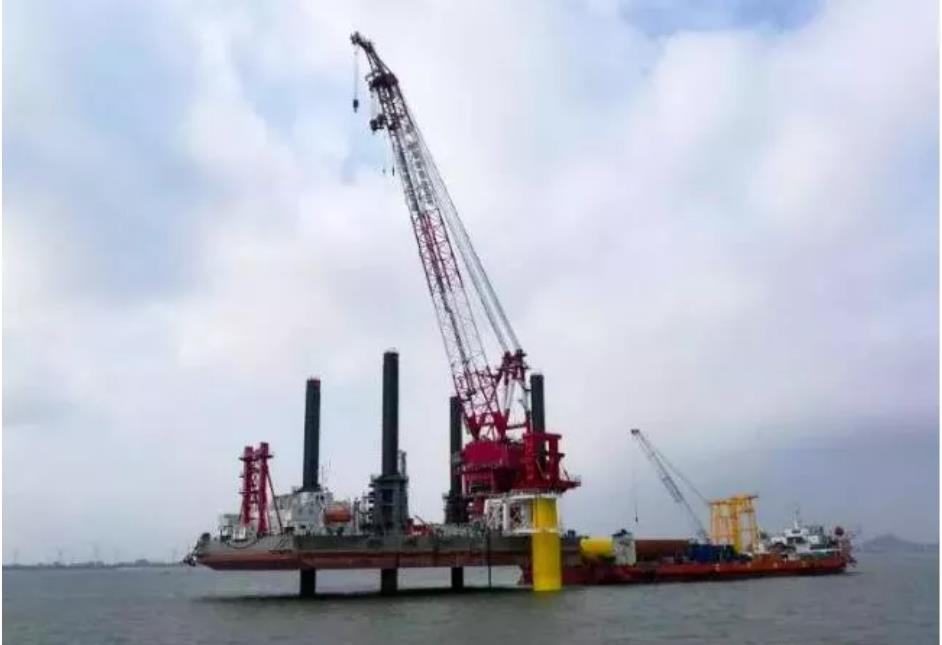

长江以南第一根大直径无过渡段单桩

(首次采用“打-钻-打”工艺)

       福建南日海上400MW风电场项目位于莆田市南日岛东北侧,南日岛以东1~14km海域,深水处25m,拟安装100台4MW风电机组。该项目海底地形、地质多受海底岛礁影响,地形起伏较大,地质条件复杂,软土、砂土、岩层交错,埋藏深度深浅不一,风机基础设计、施工难度大。

       该项目于2011年7月完成预可研报告,2013年6月获得国家能源局核准,2014年10月完成可研审定稿,七年来,华东院人一直秉承“负责、高效、最好”的企业精神,孜孜不倦探索复杂海床地质环境条件下风电场建设特别是风机基础勘测设计与施工建设问题,通过近七年的科学研究和扎实细致的攻关工作,逐步扫除和解决了大直径单桩在不同基岩埋深地质条件下单桩设计与施工等关键技术问题。先后成功实施了“长江以南第一根大直径无过渡段单桩(首次采用“打-钻-打”施工工艺)”,“世界首例无过渡段植入型嵌岩单桩”和“中国第一根扩孔型嵌岩单桩”等。

世界首例无过渡段植入型嵌岩单桩技术

       首批机组的成功并网发电将该项目海上风电规模化开发建设推向新的高度,也将彻底改写软基岩基并存区域海上风电基础选型方案,极大提高基岩地质条件下风机基础的施工效率(单台基础施工效率从4个月提升至15天至1个月)。嵌岩单桩基础成功实施,在类似海域海上风电场具有推广意义,并对院海上风电业务发展具有重要的战略意义。

    来源:华东勘测设计研究院

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
