返回首页
你现在的位置: > 首页 > 行业动态 > 正文

高邮东部100MW风电项目第一台风机成功吊装

发布日期:2017/11/16

2017年11月14日,随着最后一片风机叶片与风机轮毂对接成功,深能南控高邮东部100MW风电场项目第一台风机吊装工作圆满完成。

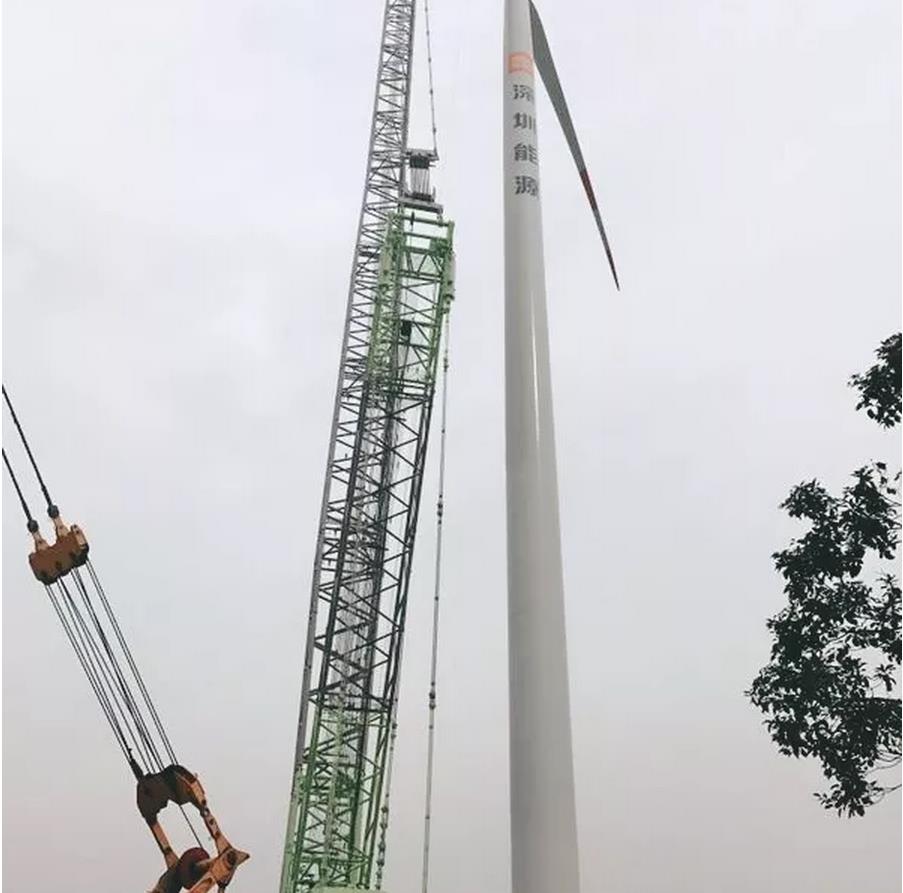

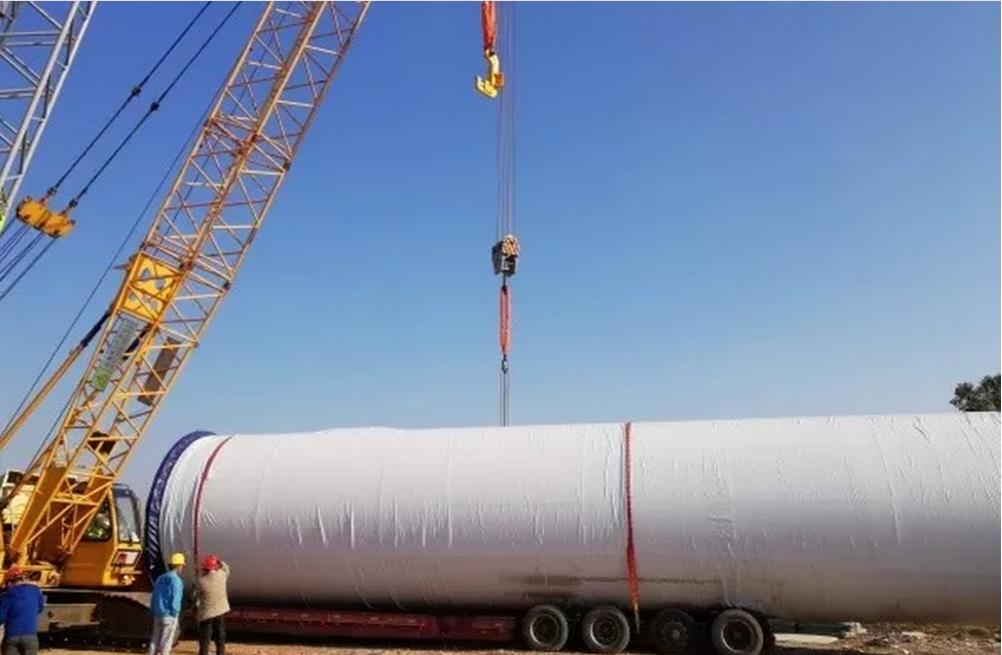

本次完成吊装的#23风机机型为维斯塔斯 137 米高 V110 型 2.0MW 机组。为安全可靠完成此超高塔筒、长叶片机型的吊装工作,经项目公司同吊装团队多次商讨、科学比对,本次吊装工程最终选用的主吊为800T履带式吊车,起升高度达147米。




实际吊装过程中,#23风机周边小路转弯半径小,路况差等情况为吊装设备进场、布置等工作造成了巨大挑战,此外由于吊物受风面大,吊装期间易受天气等不定因素影响,致吊装窗口期受限。



为克服这一系列困难,南控高邮东部项目部多次组织专项会议,同参与吊装工作的技术、施工人员一道,提前策划,充分考虑履带吊扒杆长度、布置位置和布置安全措施等工作,做好一切吊装准备,争取在最佳天气条件下立即展开吊装工作。正是由于精心的策划、充分的准备,科学恰当的现场指挥,本次吊装工作最终才能顺利完成。




在完成首台机组吊装作业后,在项目经理许千寿主持组织下,全体班组成员参加了首台机组吊装总结优化会议,通过讨论剖析首台机组的吊装经验及不足,规范操作,落实责任,为后续吊装工作保质保量、顺利高效的开展积累经验,为项目最终创优达标并网发电提供保障。




南控高邮东部风电场项目,工期紧,创优任务重。但在公司领导的科学部署及各部门的大力支持下,项目部齐心协力,克服政处、道路、天气等困难,保安全、保质量,加班加点,全力以赴推进项目进度。至此,在完成首台风机吊装的同时升压站区工程也已完成主要设备基础交安;主变、SVG、GIS、继保室13面屏柜、4面低压配电柜等主要设备进场完成安装;风场区风机基础已经浇筑完成十台;集电线路塔基已经完成29基;110kV送出线路组塔完成。高邮东部风电场项目已经进入并网冲刺阶段。


来源:深能南京能源控股有限公司

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
