返回首页
你现在的位置: > 首页 > 行业动态 > 正文

2017年上半年德国海上风电新增并网容量640.6MW

发布日期:2017/10/27

2017 年上半年,德国海域有108 台风电机组首次并网发电,总装机626.2MW。还有80 台已投运机组的单机容量得到提升,共扩容14.4MW。这些容量已经达到2016 年全年新增并网装机的78%。此外,该国海域目前共有未并网机组54 台,装机容量为296MW。








整体情况



2017 年上半年,德国海域共有108 台风电机组首次并网发电,总装机626.2MW,除了3 台是上一年尚未并网的机组,其余机组都是在今年刚完成吊装。




除此之外,还有80 台已投运机组的单机容量得到提升,平均扩容180kW,共新增14.4MW。

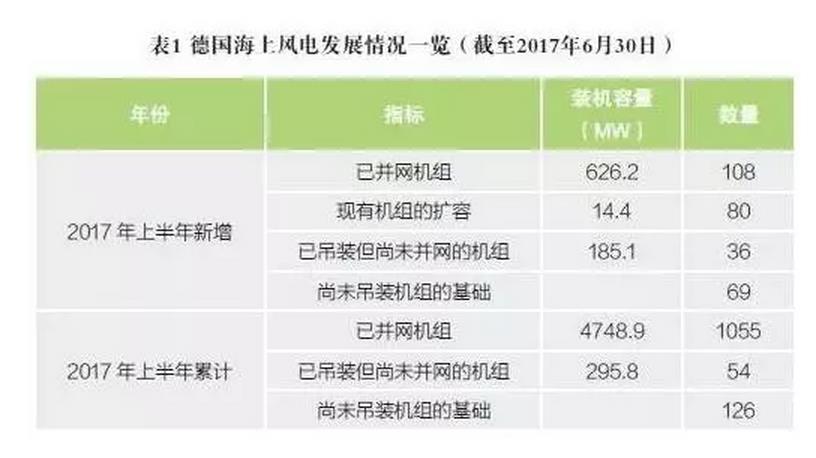

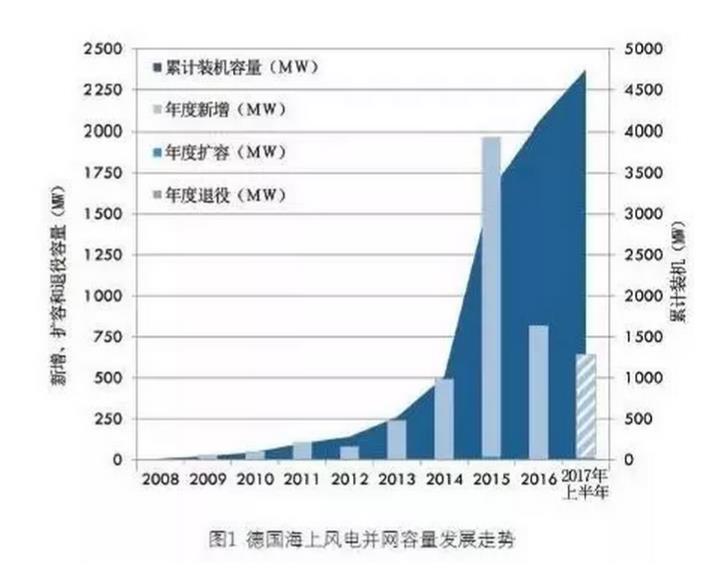

这些容量已经达到2016 年全年新增并网装机的78%。图1 显示了2008 年以来德国海上风电并网容量的发展走势。截至2017 年上半年,该国共有并网海上风电机组1055 台,总装机容量为4749MW,比2016 年底增长16%。



已安装的机组和基础


今年上半年,德国海域共吊装了141 台机组, 装机容量为799MW。其中的36 台(185MW) 尚未并网。加上去年的18 台机组(111MW),德国海域目前共有未并网机组54 台(296MW)。

同期,基础的安装数量达到69 个,全部都没有吊装机组。包括2016 年的57 个基础在内,截至2017 年上半年,德国海域共有126 个基础有待吊装机组。

69 个基础中,只有单桩式和导管架式两种类型,这与2015 年和2016年的情况相似。其中,单桩式的占比高达96%。

截至今年上半年,德国海域共安装了1235 个基础,单桩式占70%(862个),是最常用的基础类型。此外,导管架式、三脚架式和三桩式则分别占13%、10% 和6%。

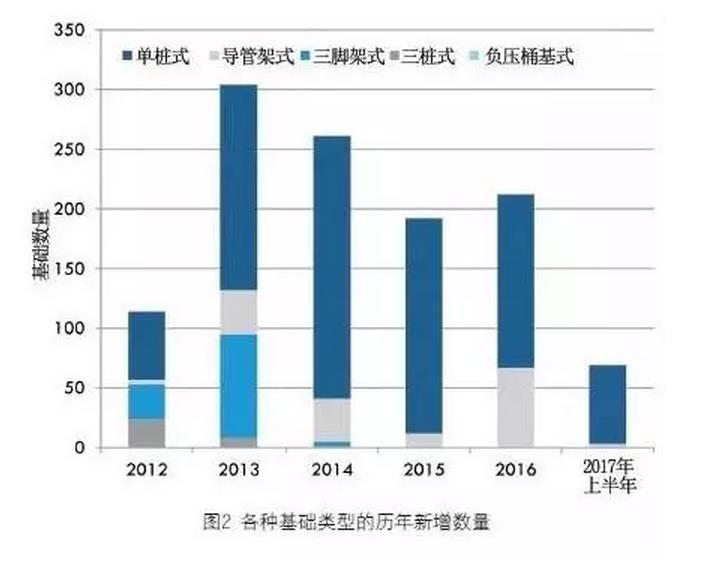

图2 显示了自2012 年以来历年各种基础类型的新增数量。



机组配置

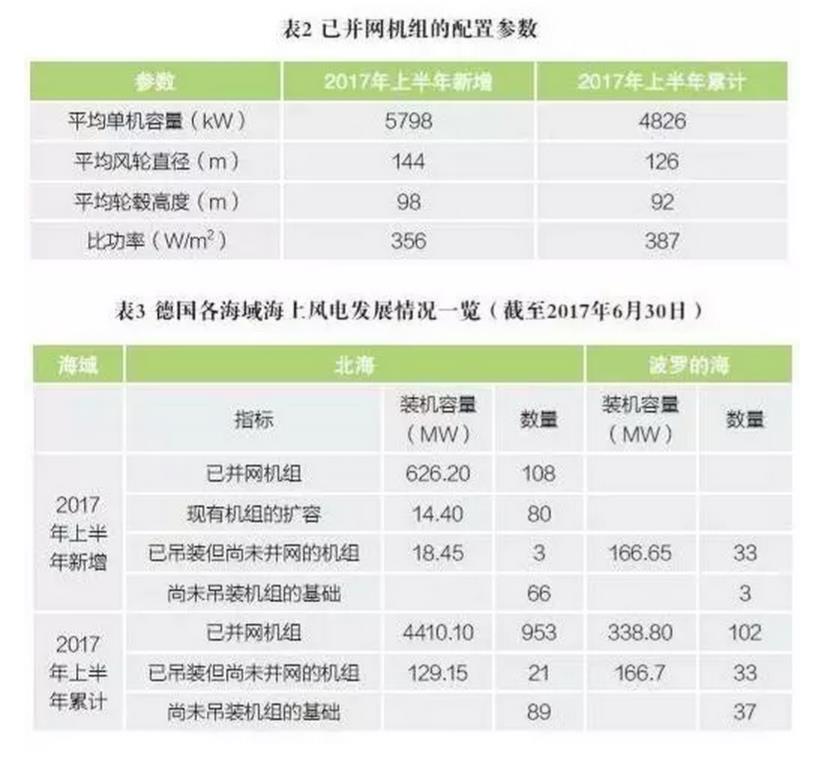

今年上半年并网机组的平均单机容量为5798kW,同比提高11%。平均风轮直径则较上一年略有下降,只有144m。在这种情况下,比功率(单机容量与扫风面积的比值)从2016 年的314W/m² 提高到356W/m²。






截至2017 年6 月底, 德国所有已吊装机组的平均单机容量为4826kW,平均风轮直径达到126m,平均轮毂高度为92m,比功率则为387W/m²。

今年上半年全部新增机组所处的平均水深为35 米, 同比增加16%。平均离岸距离则为88km,同比增加30%。

截至2017 年上半年,德国海域所有机组的平均离岸距离为65km,平均水深则达到29m。




各地区的装机分布


分海域来看,2017 年上半年,北海新增108 台机组并网发电,装机容量为626MW。此外,单机容量被提升的所有机组也分布在该海域。至此,北海并网机组的数量总计达953 台,装机容量为4410MW。波罗的海地区则共有102 台机组并入电网,总装机容量为339MW。北海和波罗的海所占比重分别为93% 和7%。






北海地区还吊装了总容量为129MW 的21 台机组,并安装了89个基础。波罗的海地区则吊装了总容量为167MW 的33 台机组,还有37个基础的安装工作也已完成。

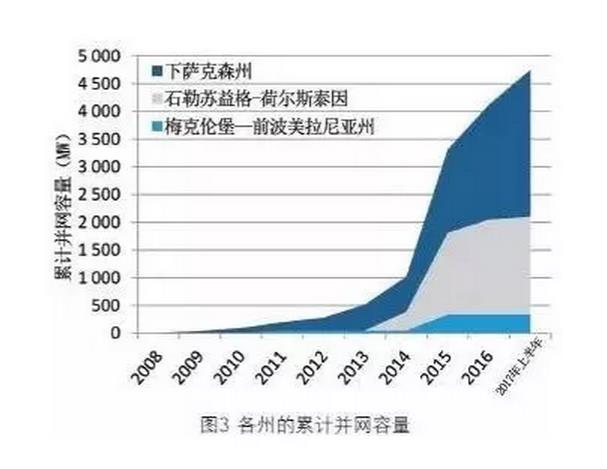

从各州的情况来看,可以根据各个风电机组输电线路在陆上电网连接点的所在位置,将其划归到不同的州。图3 显示了自2008 年以来各个州的海上风电累计并网容量。其中下萨克森州以56% 的占比居于首位。自2009 年以来,该州的海上风电并网容量迅速增长,到2017 年上半年已经达到2646MW。石勒苏益格—荷尔斯泰因州则位居次席,并网容量为1764MW,占37%。梅克伦堡—前波美拉尼亚州的并网容量则为339MW,占7%。2011 年和2015 年, 该州的装机显著增长。



招标


2017 年4 月1 日, 德国首轮海上风电招标结束。4 月13 日,结果公布,共有装机容量为1490MW 的4个项目中标,全部位于北海地区。中标企业分别是EnBW 和东能源,项目将在2024 年和2025 年投运。4 个项目的加权平均报价为0.44 欧分/ 千瓦时,其中3 个项目的补贴为零。

第二轮招标将于2018 年4 月初进行,涉及到1610MW 的并网容量,其中的500MW 装机将位于波罗的海地区。这些项目有望在2021 年—2025 年投用。



项目建设


到2017 年上半年,Sandbank和Veja Mate 两个风电场的机组已经全部并入电网,共有17 台海上风电机组和2 台单独的近海风电机组投运。Nordsee One 项目的部分机组也开始并网。在陆续投运的同时,这个风电场还将于今年进一步扩容。2016 年,Nordergründe 风电场的机组吊装工作已经全部完成,到2017 年底,海上变电站有望建设完工。在安装好所有基础之后,北海的Wikinger 风电场目前正在吊装机组。Merkur Offshore项目的基础安装工作也已经结束。

在Arkona Becken Südost 项目中,基础安装工作尚未开始,但是已经在开始准备内部布线了。Borkum Riffgrund 2、Albatros、Trianel Windpark Borkum II、EnBW Hohe See 以及一台独立机组的最终投资决定(FID) 已经做出。Deutsche Bucht 风电场和两个示范项目的并网协议已经签署,但还未做出最终投资决定。还有4 个项目是在2017 年4 月招标中中标的,分别为Borkum Riffgrund West II、Gode Wind 3、OWP West、En BW He Dreiht。 (编译自Deutsche Wind Guard网站)


来源:海上风电产业

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
