返回首页
你现在的位置: > 首页 > 行业动态 > 正文

国网武汉江夏供电公司200分钟为抗疫临时医院空调送电

发布日期:2020/2/10



     按照上级要求,湖北武汉城市职业学院隔离点升级建设为临时医院,预计将容纳近2000名患者和1000名医护人员。2月9日14时,武汉市常务副市长胡亚波要求18时临时医院需迎进首批患者。但是该临时医院客户侧高压电源供电公司2月8日协助完成送电后,客户侧应急电源配置还未到位,几百台空调设备末端接线仍未完成。前线防控指挥部再次求援国网武汉江夏供电公司。

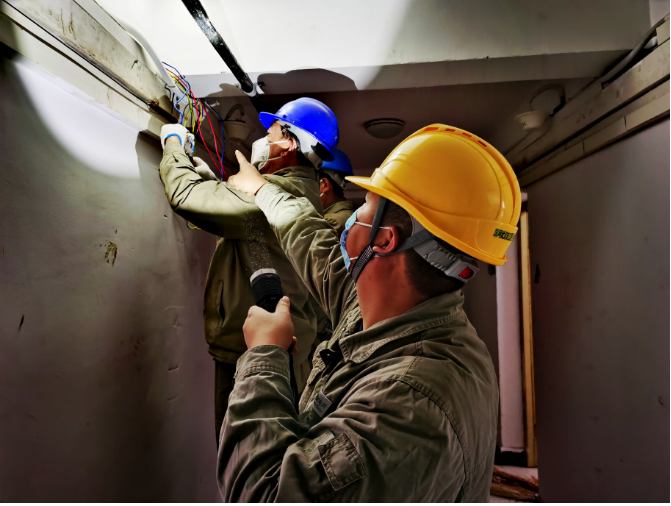

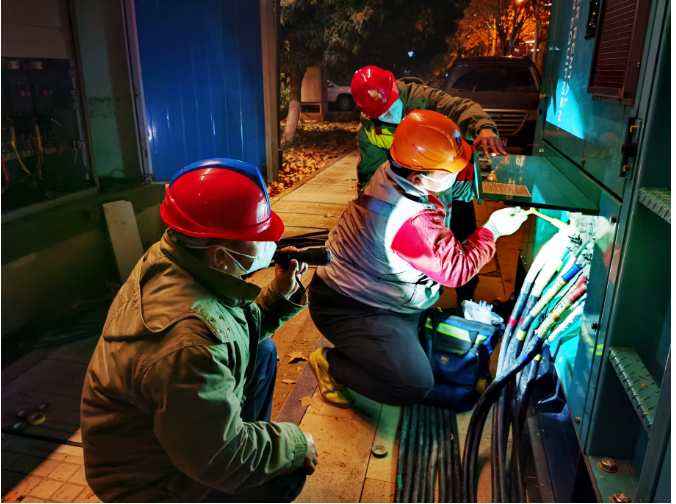

     面对紧急任务,国网武汉江夏区供电公司总经理陈刚现场部署解决方案。现场施工负责人采取果断措施,迅速调集将50人的施工队伍,分成两个小组分头行动。其中一支10人的供电保障队伍,负责接入一台300千瓦的低压发电机组,另一支40人的队伍负责架设应急照明线路,帮助学校对一栋7层楼260间宿舍的所有空调设备末端接线进行更换和改造,开展客户侧宿舍间的安全用电检查。



   “防疫形势严峻,大家在进行客户侧用电检查时,特别注意低压管线的封堵、用户设备室内接线,一定要避免发生漏电、短路、接触不良等问题。确保检查进度的同时要带好口罩,做好个人防护,力争1个小时完工收兵!”现场工程指挥国网武汉江夏供电公司副总经理张钟毓、蔡学庆,耐心地提醒各个点位作业人员注意事项,交待相关技术要求。


      40分钟完成1200米线路敷设,20分钟完成400米PE管固定。地面人员和梯子上作业人员密切配合,传递各种工器具和材料,拆除烧断的废旧导线,重新更换新线……1小时15分后,当工作负责人宣布工程已经完工时,队员们像跑完了一场马拉松,已没有了力气。



  “现在把进空调主线贯通了,所有空调和用电设备都能正常使用了,医务人员和患者都能安心、舒适进住了。”工作结束,施工队员擦了擦额头上的汗,向在场的学校工作人员说道。房间内的空调吹出了徐徐暖风,现场的学校工作人员纷纷竖起了大拇指。

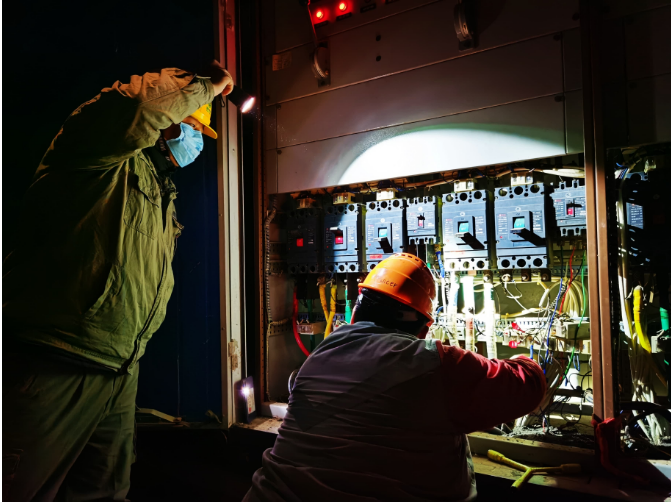

     17时20分,当另一组施工队伍完成发电机的全部末端接线后,随着一声“突突突”的电动机声响,发电机成功发电工作。3小时20分钟,从集结人员、备料、施工到完工,国网武汉江夏区供电公司再次用“国网速度”诠释了国企担当。



来源:电网头条  作者:姚华力 余诗博

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
