中国效率!武汉两座“小汤山模式”医院全部顺利通电
发布日期:2020/2/1
1月31日23时49分,武汉火神山医院全部通电!
至此,武汉两座“小汤山模式”医院全部完成送电任务,为医院建设提供了坚强电力保障!
1月31日23时49分,经过国网武汉供电公司施工人员五天五夜的奋战,湖北武汉第一个“小汤山模式”医院——火神山医院全部通电。

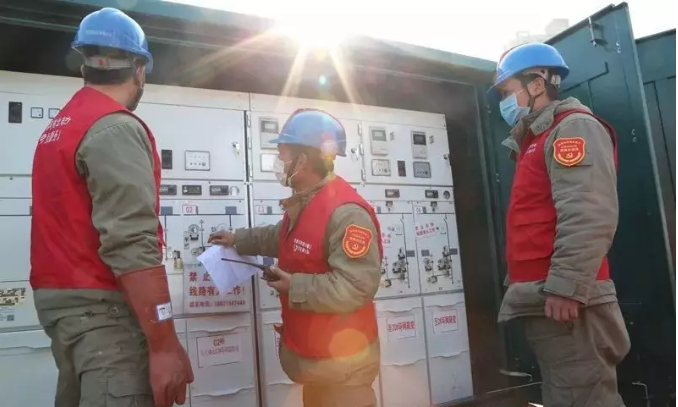

“所有待送电设备验收均合格,具备送电条件;安全措施已全部拆除;……柜门已关好,无其他工作。确认完毕,送电!”当天下午,在火神山医院电力施工现场,随着送电前的再次确认,4台环网柜和24台箱式变压器的送电工作正式拉开帷幕。经过现场工作人员一系列有条不紊的操作,在一阵阵“嘀嗒、嘀嗒”的声音中,一排排开关的“黄绿红”电源指示灯相继闪烁,一台台变压器“嗡嗡嗡”地开始运转。“送电成功了!”验收人员爆发出欢呼。

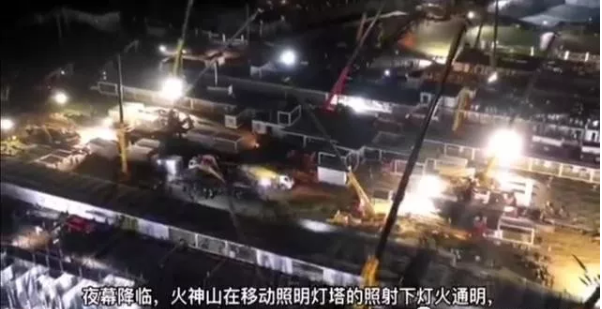

此时的火神山,在移动照片灯塔的照射下灯火通明,一面面党旗高高飘扬,仿佛传递着胜利地喜悦。不远处,箱式板房已初具规模,大型机械仍在不懈运转,一派热火朝天的景象。谁能想到,这里在数天前还是一片荒芜,杂草丛生。
自1月23日接到防疫指挥部下达的火神山医院电力工程建设任务以来,国网武汉市蔡甸区供电公司快速响应、高效组织,当天就成立了临时党支部,党员做表率、当先锋,引领200余施工人员,冒着大雨、踩着泥泞,两个小时拆除了主供线路保障大型机械进场,连夜完成2条10千伏线路迁移,同时,根据建设方初步负荷需求提前调配好物资和车辆,制定供电施工整体初步设计方案,采取双电源供电方式,架设总容量14600千伏安的箱式变压器。

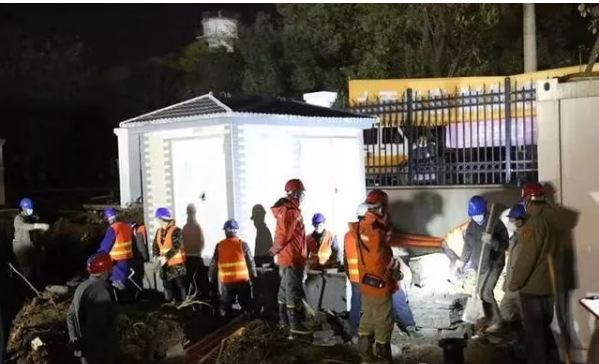

此后,国网武汉市蔡甸区供电公司施工人员克服风雨、泥泞、管廊污水阻行等困难,根据医院责任施工单位建设情况来安装变压器和电缆管群,实行24小时施工,坚持“工地的建设到哪里,电缆就铺设到哪里”,想方设法加快推进电力工程建设。至1月31日,该公司完成了全部24台箱式变压器落位及电缆展放工作,开始送电。
火神山医院通电后,武汉市蔡甸区供电公司已在火神山医院设立防疫保电指挥部,将实施24小时蹲守保电,做到“病毒不退、我们不撤”,确保医院可靠用电,助力打赢疫情防控阻击战。
据了解,武汉蔡甸火神山医院全面参照2003年抗击非典期间北京小汤山医院模式,建筑面积3.39万平方米,可容纳1000张病。
来源:泛在电力物联网建设
