福能三川风电石城海上风电项目Ⅱ标风机基础工程开工
发布日期:2020/1/23

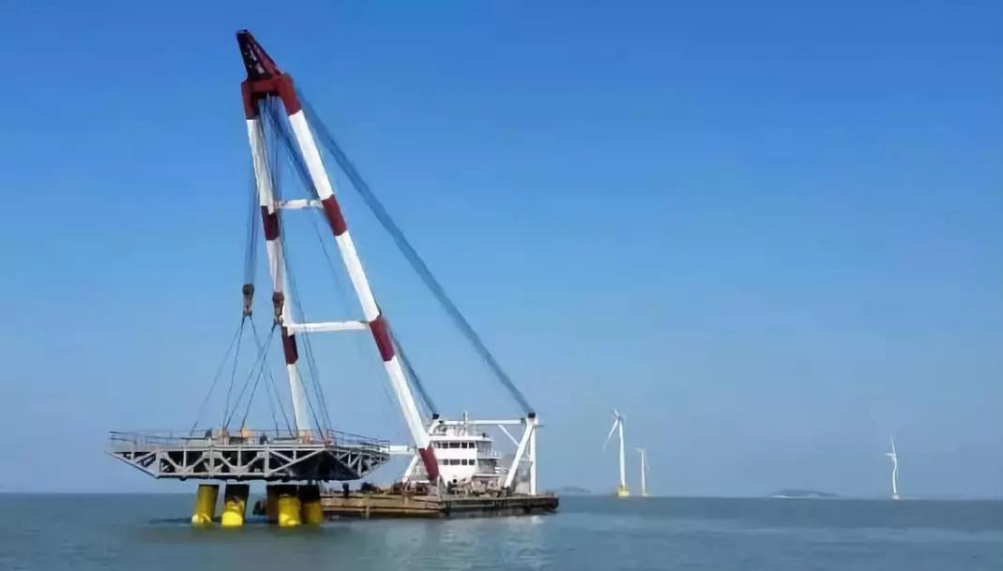

近日,随着打桩锤撞击S10号机位2号桩的重音响起,福能三川风电石城海上风电场项目Ⅱ标段风机基础施工工程正式开工。
时值寒冬腊月,秀屿沿海正处于盛风期,施工窗口期较少。为推进项目建设,福能集团公司积极筹备石城Ⅱ标段的开工,抓好施工要素的保障,全力推进该海域的征迁工作及船机设备、钢管等物料准备。密切关注天气及海况,紧抓难得的施工窗口期,通过精心组织抓住开工机会,打响新年工程建设的第一锤。
石城海上风电场项目Ⅱ标段共包含19台7兆瓦风机基础施工及附属结构安装、施工辅助设施、工程监测、35千伏海陆缆敷设等,合同计划于2月中旬开工。
当前,秀屿区上下心无旁骛谋发展、凝心聚力抓项目。三川风电总工程师廖燕坂介绍,今年是工程大规模建设的关键年,2021年要建成平海湾F区和石城两个海上风电场。时间紧、任务重,公司正倒排工期,全力抢抓进度。石城Ⅱ标段第一台基础开始沉桩,比合同计划提前40天,为今年工程建设开好局起好步。
来源:闽南网莆田
