张北—雄安特高压正式投运:100%“绿电”直奔雄安新区

发布日期:2020/8/29









     8月29日,张北—雄安1000千伏特高压交流输变电工程顺利通过72小时试运行,正式投入商业运营。该工程是连接雄安新区的首条输送清洁能源的特高压输电通道,不仅满足张家口地区新能源电力外送需求,为北京冬奥会100%使用绿电提供支撑,同时为雄安新区输送大量清洁电能。



      张北—雄安工程起于张家口特高压变电站,止于保定特高压变电站,2018年11月核准,2019年4月全面开工,2020年8月建成投产。


      实现张家口和雄安“两翼”紧密连接,建设大容量绿色输电通道。张家口筹办2022北京冬奥会和雄安新区建设形成了河北省经济社会发展的“两翼”,构建起区域发展新格局。


      张家口和雄安分别作为清洁能源大通道的送端和受端,一端期望把资源优势变成经济优势,一端期望得到清洁能源的动力支撑。

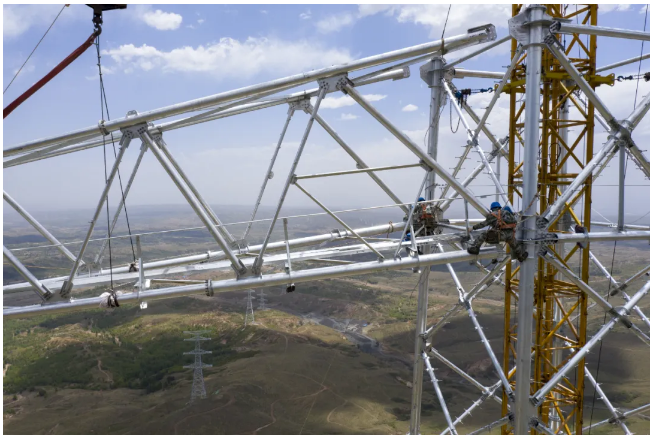

     ▲张北-雄安1000千伏线路工程中,施工人员在1S005号塔前进行验收前的消缺。邹明/摄影




       作为全国唯一由国务院批复的可再生能源示范区,张家口地区2020年新能源装机容量达到2000万千瓦,2030年将达到5000万千瓦,急需新增能源电力外送通道。


       该工程的建成投运,有利于打破张家口地区可再生能源送出瓶颈,依托远距离、大容量的特高压输电技术,将张家口地区富足清洁电能输送至包括雄安新区在内的京津冀负荷中心,为绿色冬奥提供安全、绿色、高效的能源支撑,为雄安新区清洁能源供应奠定基础


       实现雄安新区100%清洁能源供电,构建蓝绿交织、清洁明亮的智慧生态雄安夯实基础。设立雄安新区,对集中疏解北京非首都功能、探索人口经济密集地区优化开发新模式、调整优化京津冀城市布局和空间结构、培育创新驱动发展新引擎具有重大意义。

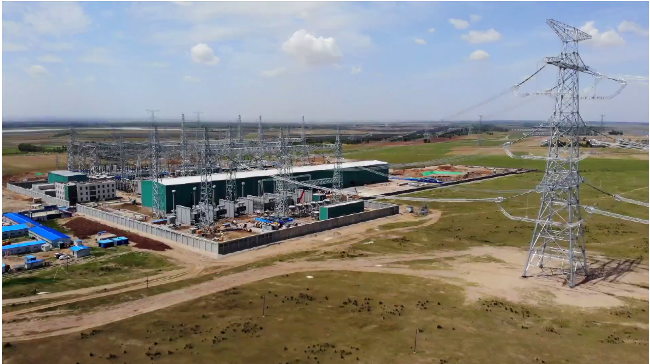

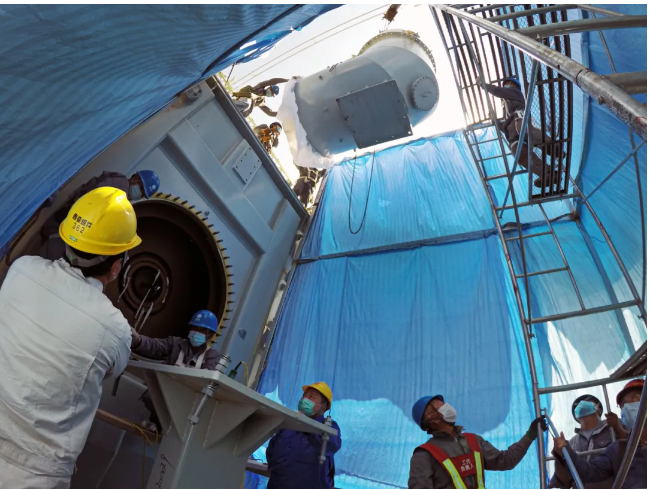

       ▲5月29日,施工人员在张北1000千伏特高压变电站进行可控高抗升高座安装。




       ▲国网冀北电力北京送变电公司在张雄特高压进行组塔施工。李峥/摄



       张北-雄安1000千伏特高压交流输电工程是雄安“北交南直”特高压规划的重要组成部分,为实现雄安新区100%清洁能源供电,构建起蓝绿交织、清洁明亮的智慧生态雄安,服务千年大计提供了重要支撑。


      支撑张北地区新能源大规模汇集,保障张家口和北京冬奥赛区100%使用绿电。国网冀北电力作为承担冬奥赛区电力供应的重点单位,认真落实2022年冬奥会电网建设合作框架协议,立足张家口特殊的资源和区位优势,将源网荷的协调发展和友好互动贯穿冬奥电力保障工作始终,从助力发电侧、强化电网侧、服务用电侧三个方面,确保冬奥会张家口赛区清洁高效、安全可靠的电力供应


      张北至雄安1000千伏特高压工程,升级建成张北1000特高压站,安装2台300万千伏安主变,架设双回线路320公里。工程投产后,将助力发电侧打造多点汇集和送出的可再生能源消纳模式,保证新能源的安全可靠接入及送出,为2022冬奥会100%使用清洁能源提供坚强特高压网架支撑

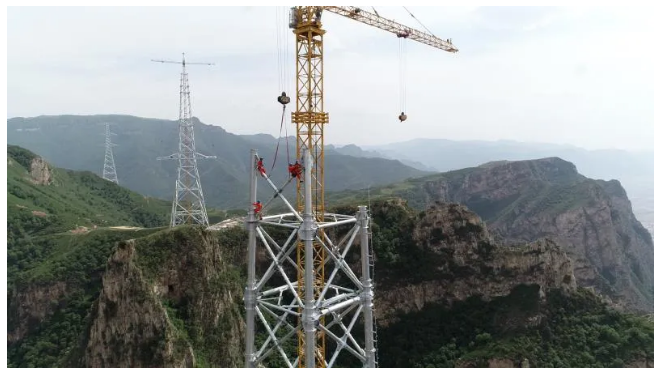

      ▲28张雄1000千伏线路1S110号塔正在组塔19a。邹明/摄

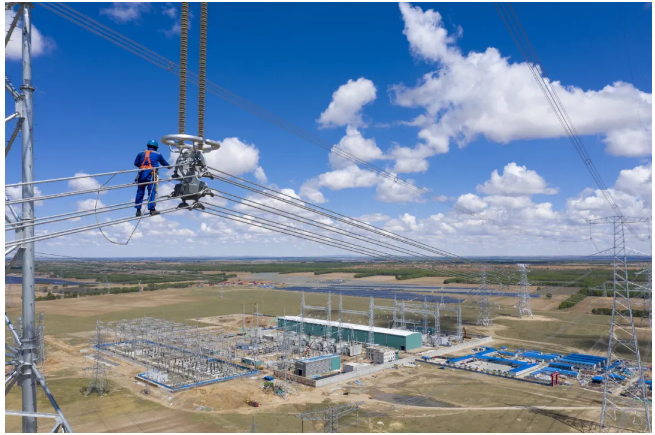

      ▲国网冀北电力北京送变电公司施工人员在进行线路附件安装。李峥/摄


       首次研发应用特高压可控高抗,有效应对新能源送出技术挑战,填补了国际空白。以风能和太阳能为主的新能源取之不尽、用之不竭,是人类理想的能源。但是风能和太阳能固有的随机性、间隙性和不稳定性,对电网的安全稳定运行带来极大的不利影响


      本工程研发应用了世界上首套1000千伏特高压交流可控并联电抗器(简称可控高抗),它可以针对新能源波动情况,根据无功电压水平自动分级调节电抗值,对提高特高压交流系统的电压控制能力、运行灵活性和经济性具有重要意义。特高压可控高抗在本工程的成功应用,填补了国际空白,是特高压和新能源送出技术创新发展的又一个重要成果,具有广泛的应用前景。

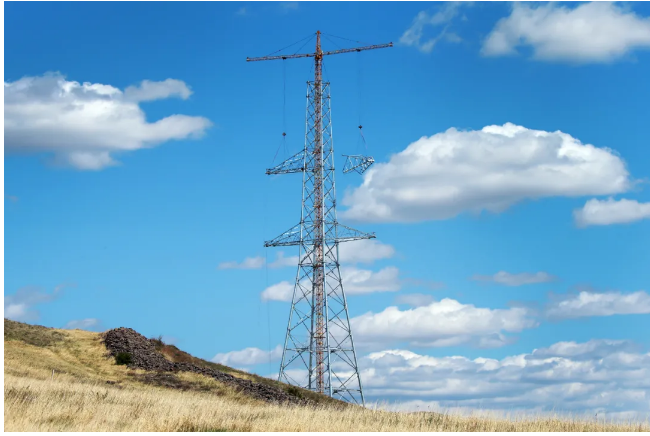

     ▲张北-雄安1000千伏特高压交流输电线路工程(冀北段)最难施工塔位——3S069号塔组塔施工作业。王阳阳/摄

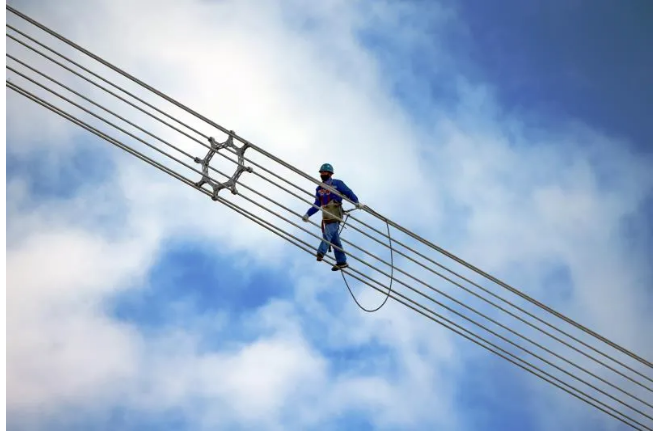

      ▲国网冀北电力北京送变电公司施工人员在进行线路附件安装。


      打造国家电网环水保典范工程,守住绿水青山目标。工程全线地形复杂,穿越众多景区矿区,生态环境保护要求高,仅千年古县易县就有世界文化遗产1处、县级以上文物保护单位40余处。国网冀北电力与国网河北电力以“绿动”谋“绿变”,超前开展“一塔一图”专项设计,提前开展单基策划,做到“一基一案”,落实绿色施工理念,最大限度保护生态环境。施工作业前开展三维动画演示培训,确保施工全过程可控在控,实现了电网建设与环境保护的协调统一


      有效工期短、建设难度大,参建单位为工程顺利建成投运付出巨大努力。张家口地区冬长夏短,冬季寒冷多风,部分区域有效工期不足6个月。两端变电站都是在已建变电站内进行扩建施工,临电近电施工多,安全风险高,作业受限制。线路横跨燕山山脉、太行山脉,全线山区、丘陵地形占比近70%,交通运输和施工作业困难。多次跨越超高压输电线路、铁路、高速公路、长城遗址等高风险作业点,特别是跨越乌龙沟长城铁塔高211.6米、重达740吨,创特高压山区铁塔最高、最重记录。蔚县连续上山段两基铁塔,在787米的档距内,高差达446米,创特高压工程山区铁塔高差最大记录。





来源:中国能源报
