敲黑板!解读整县屋顶分布式光伏项目开发全流程

发布日期:2021/7/2

        日前,国家能源局正式下发《国家能源局综合司关于报送整县(市、区)屋顶分布式光伏开始试点方案的通知》红头文件。通知指出,党政机关建筑屋顶总面积可安装光伏发电比例不低于50%;学校、医院、村委会等公共建筑屋顶总面积可安装光伏发电比例不低于40%;工商业厂房屋顶总面积可安装光伏发电比例不低于30%;农村居民屋顶总面积可安装光伏发电比例不低于20%。

       通知的下发,带给分布式光伏巨大的增长空间,那么如何开发分布式项目,今天就以道达尔远景项目库里的一个项目为例,带你走通分布式光伏开发全流程!

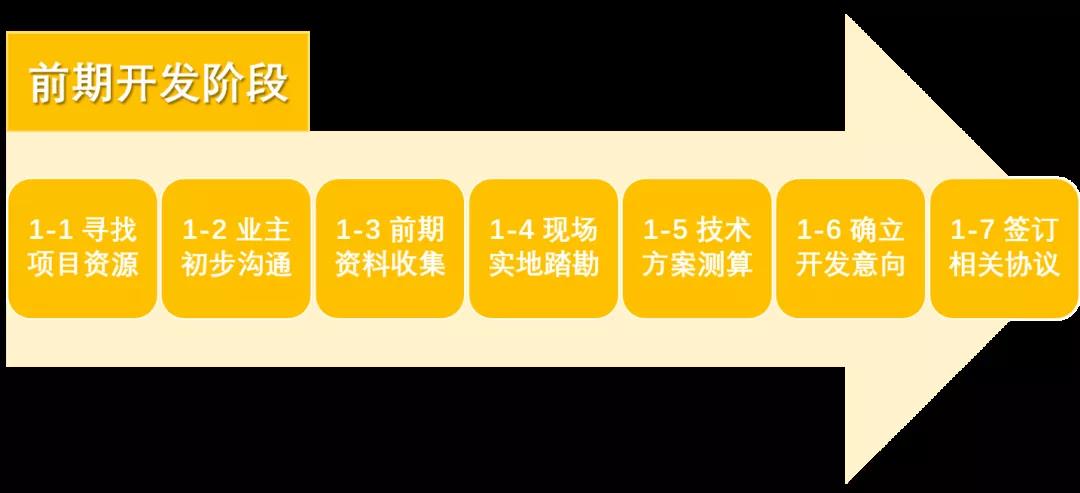

      1 前期开发阶段

       1-1 寻找项目资源

       TEESS发起区域阳光合伙人计划,与多位区域合作伙伴达成长期合作。

       本案例中的河南某分布式光伏项目,便是由河南郑州的区域合作伙伴杨总提供。

      可被开发的光伏项目资源

      1- 2 初步沟通

       杨总在河南耕耘多年,有不少人脉资源。一次朋友拜访中,杨总遇到一个不错的企业项目。

      他首先想到TEESS项目负责人陈经理,想要评估该企业做光伏项目的可行性。

      杨总与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。

       陈经理则通过资料与卫星图,考察了以下几方面,判断项目的可行性。

      考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。

       考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。

       考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。

       考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。

       考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。

       考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。

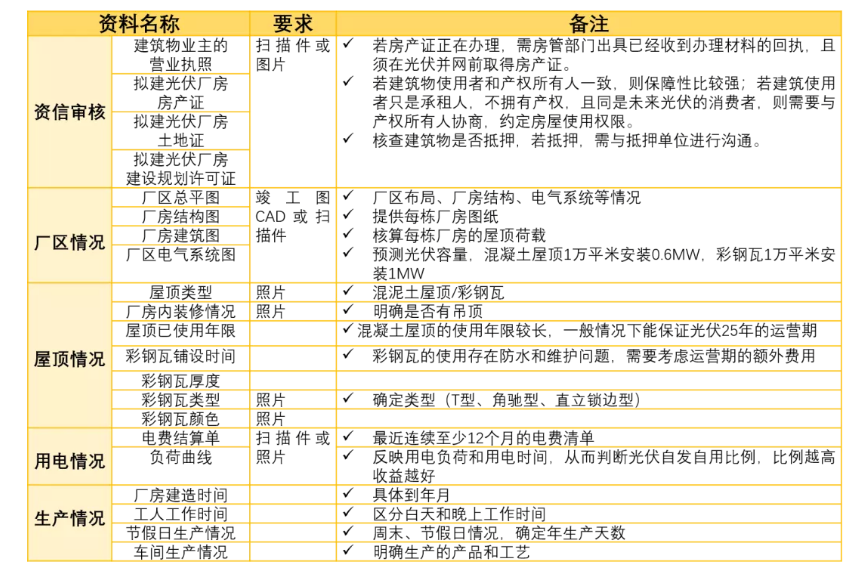

       1-3 前期资料收集清单

      1-4 现场实地踏勘

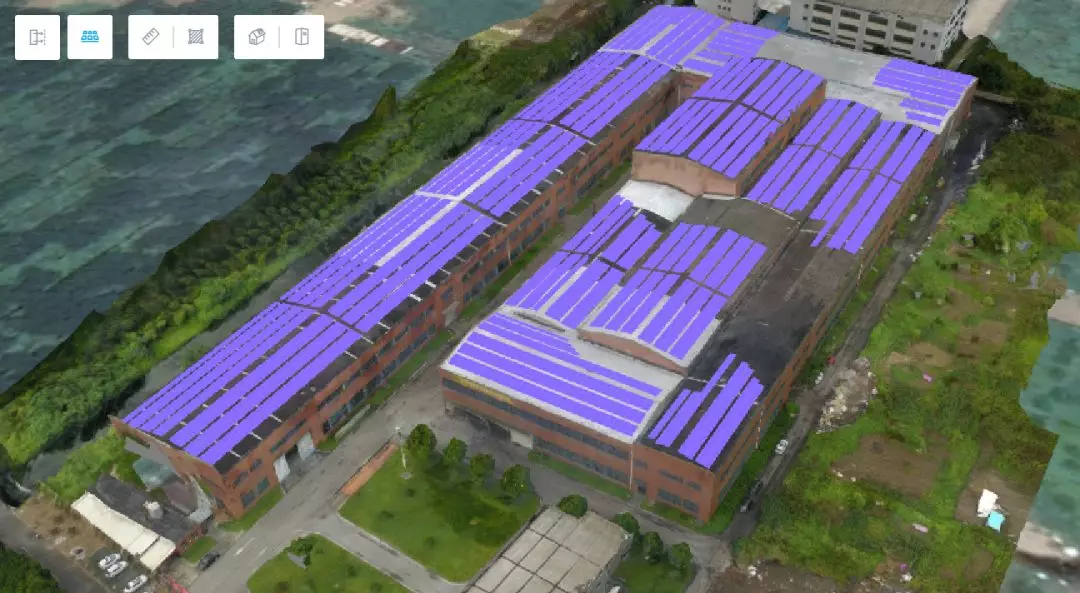

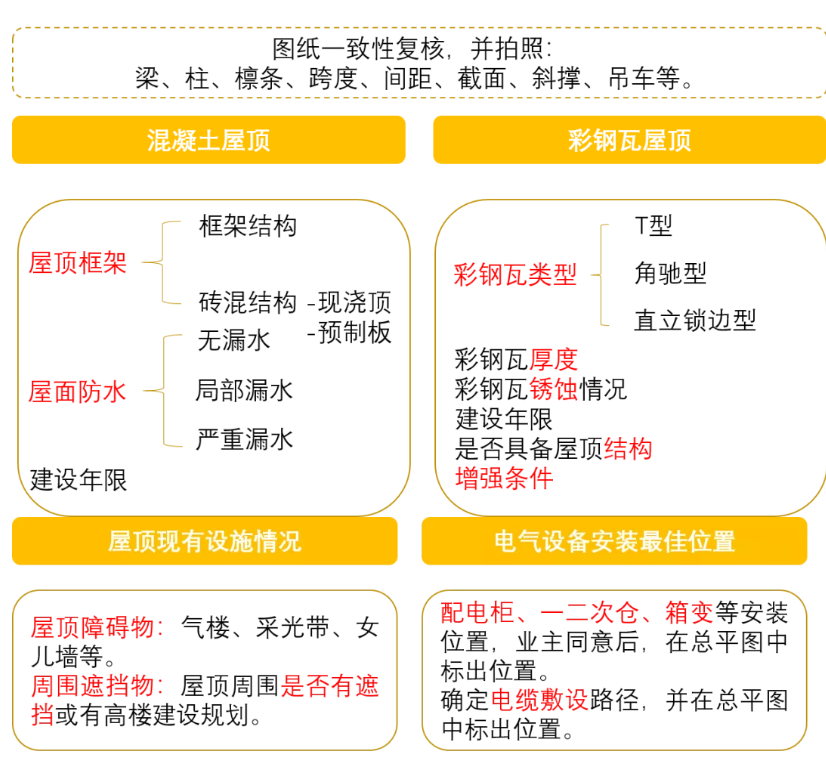

      完成项目初步评估后,TEESS的项目团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。

项目建模图演示

      1-5 技术方案测算

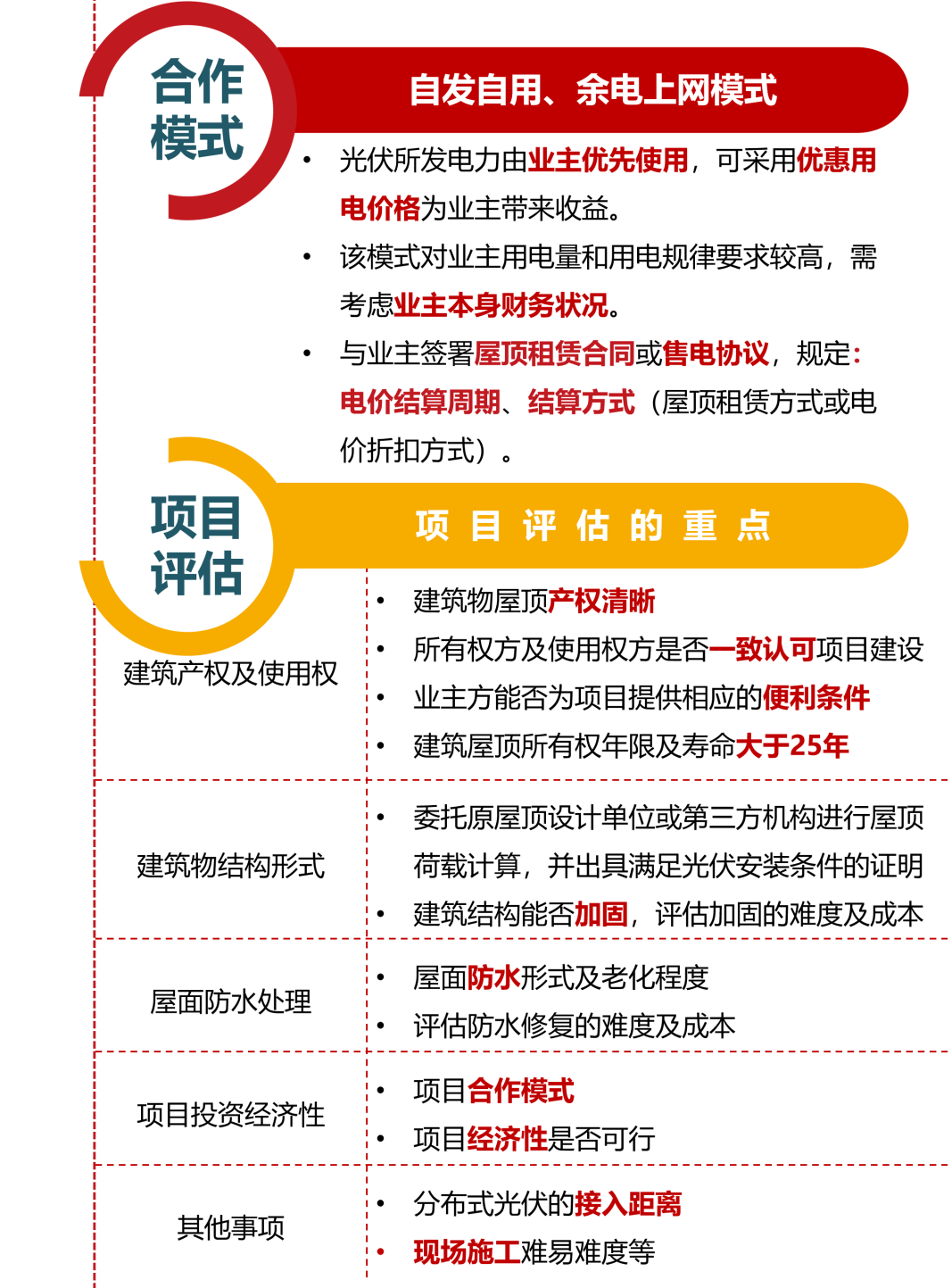

      据TEESS项目评估显示,河南某企业整体运营情况良好,可采用“自发自用,余电上网”模式。

      1-6 确立开发意向

      杨总与企业业主积极沟通,顺利签订能源管理协议,进入项目备案阶段。

       2 项目备案阶段

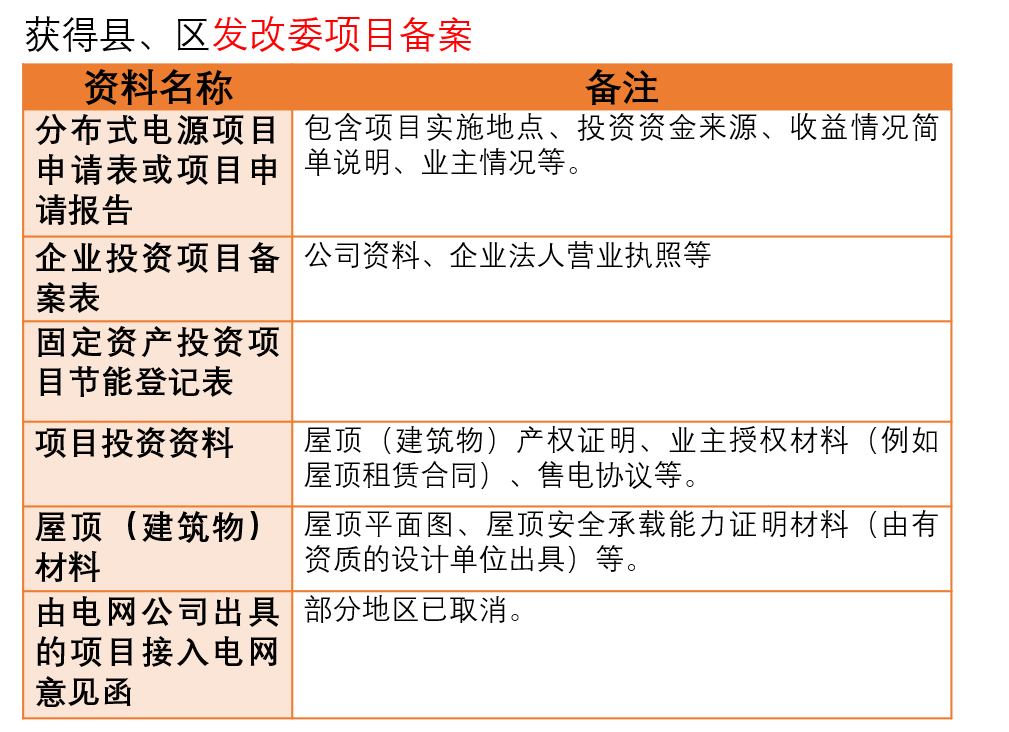

      2-1 发改委项目备案

      2-2 电网公司接入批复

      3 设计施工阶段

       拿到备案与接入批复后,TEESS与杨总签订EPC合作协议,确定设计方案后,项目顺利进场开工。

       通过详细的技术方案测算,确定分布式光伏项目具备经济和技术可行性,并且与项目业主针对合作模式和交易价格达成一致后,签订售电协议或屋面租赁协议,启动项目建设流程。

      4 并网验收阶段

      河南某分布式光伏项目总历时3个月,第1个月进行项目评估与合同签订,第2个月办理备案与接入手续,第3个月建设并网。

      后期TEESS在项目运维上,继续利用先进的数字平台技术和专业技术团队实时监测项目情况。保障整个光伏项目充分满足业主在效益、安全、质量上的需求。

来源:北极星分布式光伏
