青海中控德令哈50MW光热电站运行数据发布

发布日期:2019/12/17



     2019年已悄然接近尾声,对于中控太阳能,既是挑战也是收获的一年。2018年底并网发电的青海中控德令哈50MW光热示范项目,经过消缺、磨合、优化,电站运行数据不断创新高,各系统运行参数均已优于设计值。2019年10月1日开始,电站已正式进入发电量考核期。


      回顾这一年的运营历程,电站于2019年4月17日顺利实现满负荷运行,5月底已基本完成各系统的消缺工作。5月26日起,连续两周发电量达成率超过85%,其中三天超过100%。在接下来的半年里,电站性能表现稳步提升。


      2019年6月份发电量为574万度,并完成了水规院技术验收需要的测试工作,提交了技术验收材料。从2019年6月18日开始,由于冷盐泵震动不断加大,需要停产检修,并分析原因加以整改,一个月后才重新运行发电,7月份月度发电量仅为343.8万度,发电量达成率40.8%。


     7月下旬开始机组重新启动运行,8月份发电量大幅度增加,首次超过1000万度,发电量达到1044.9万度,发电量达成率83.2%,其中8月11日,电站发电量95.37万度,创下单日发电量最高记录。


      从8月20日开始,电站组织送出线路年度例行停运检修。此后,青海省电力公司为了确保国庆期间用电安全,对送出线路、汇集站和升压站进行全面检修,期间机组停机或限负荷10MW~40MW运行,直至9月26日完成。因此9月份发电量仅为496.3万度,发电量达成率44.6%。


      2019年10月1日开始,电站进入性能考核期。10月份、11月份发电量分别为1039.9万度及1241.7万度,发电量达成率分别为85.6%及93.38%。其中11月份共有10天时间(从11月9日开始)从上午11:00至下午3:00,被电网限电至40%(即20MW),导致午后弃光严重,累计影响发电量约为90万度,如果不被限电11月份发电量达成率已接近100%。


     12月份以来,发电量达成率继续提升。最近10天(12月2日至12月11日)累计发电量602.61万度,平均发电量达成率已达到104.5%,其中12月8日当日发电量达成率更是高达111.1%。


     据公开数据显示,大型塔式光热电站一般都需要3-5年较长的学习期,发电量达成率才逐步提升。青海中控德令哈光热电站经过不到半年时间的调试和消缺,11月份月度发电量达成率已接近100%,充分验证了自主研发的光热发电技术的先进性和国产设备的可靠性(该电站95%以上采用了国产设备),我们完全有信心在较短时间内实现年度发电量达成率100%的目标。

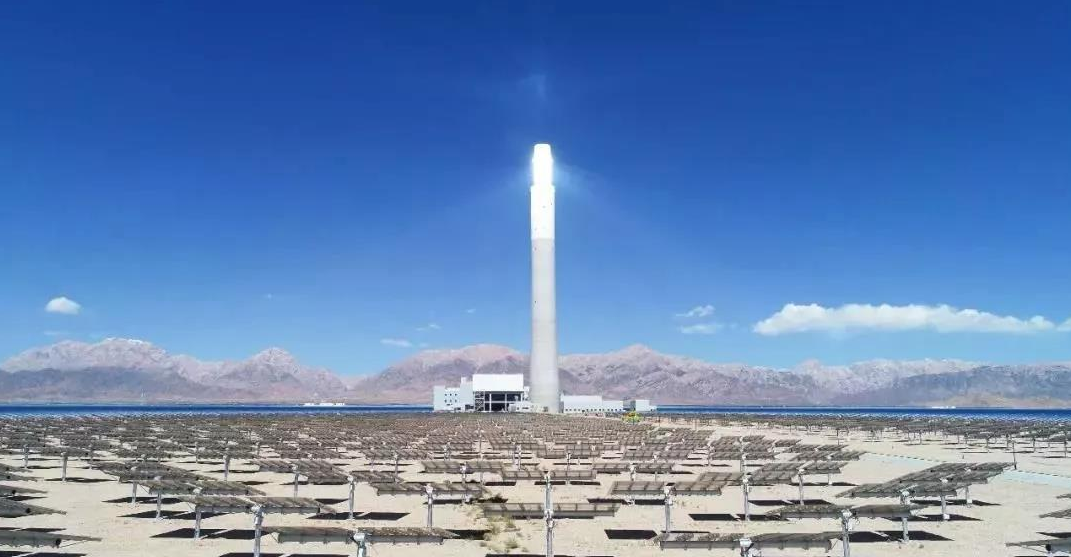

图:近期拍摄的中控德令哈50MW光热电站



来源:中控太阳能
