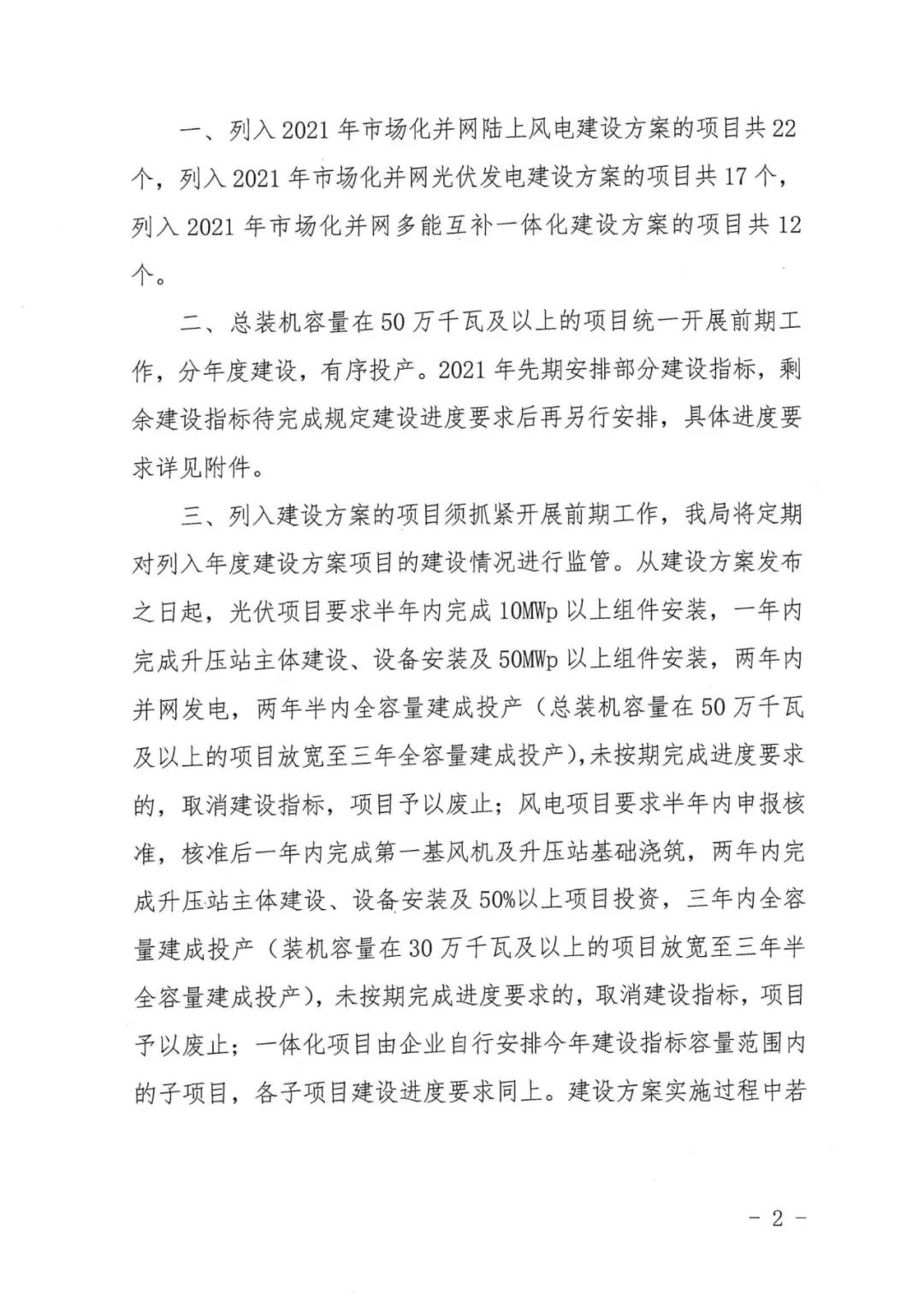

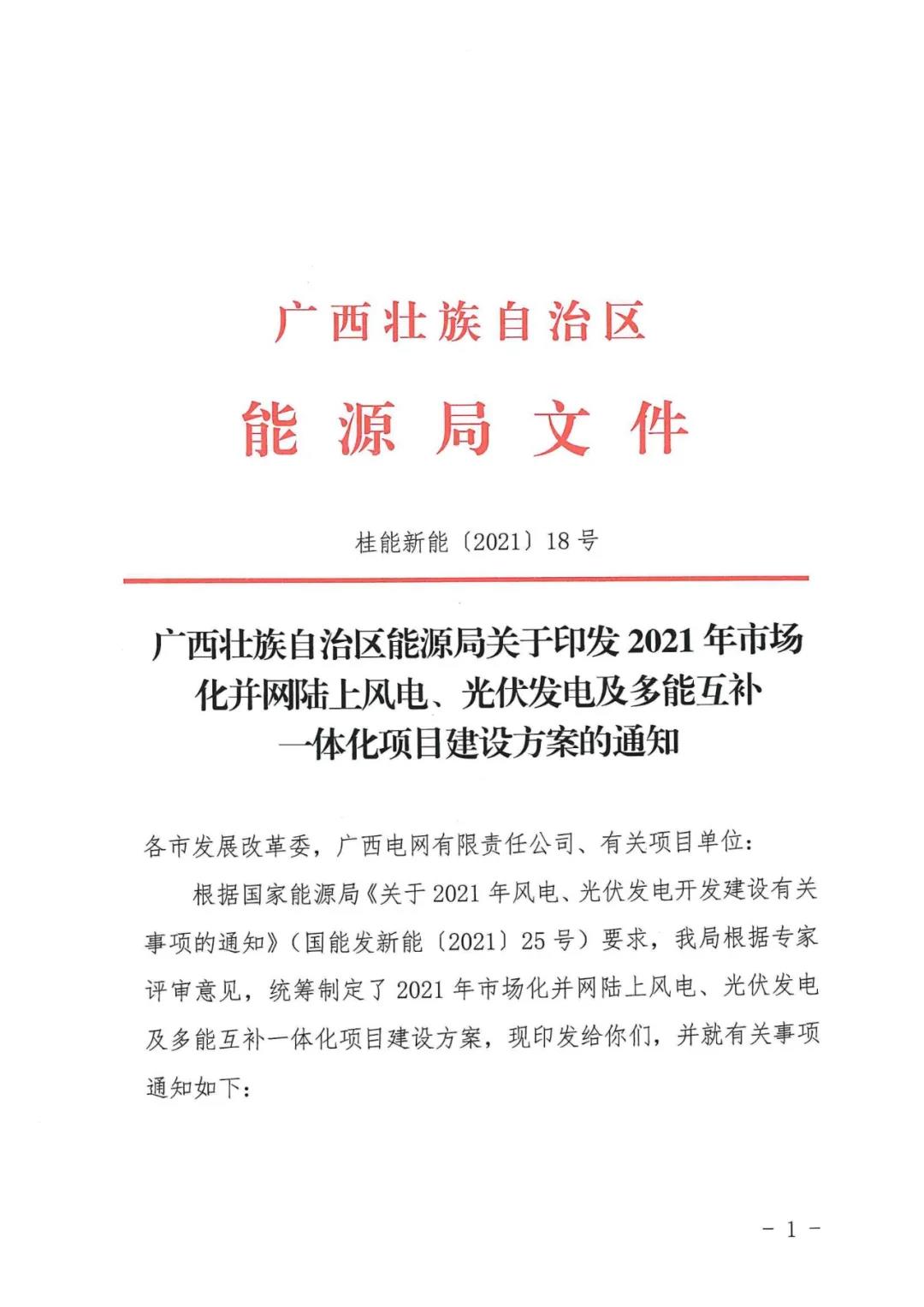

      10月9日,广西壮族自治区能源局印发《2021年市场化并网陆上风电、光伏发电及多能互补一体化项目建设方案的通知》。

      根据《通知》,列入2021年市场化并网陆上风电建设方案的项目共22个,总规模325.1万千瓦。2021年安排325.1万千瓦,配20%*2h储能;

      列入2021年市场化并网光伏发电建设方案的项目共17个,总规模395.4万千瓦,2021年安排330.4万千瓦,配15%*2h储能;

      列入2021年市场化并网多能互补一体化建设方案的项目共12个,总规模1365.5万千瓦,2021年安排544万千瓦 。

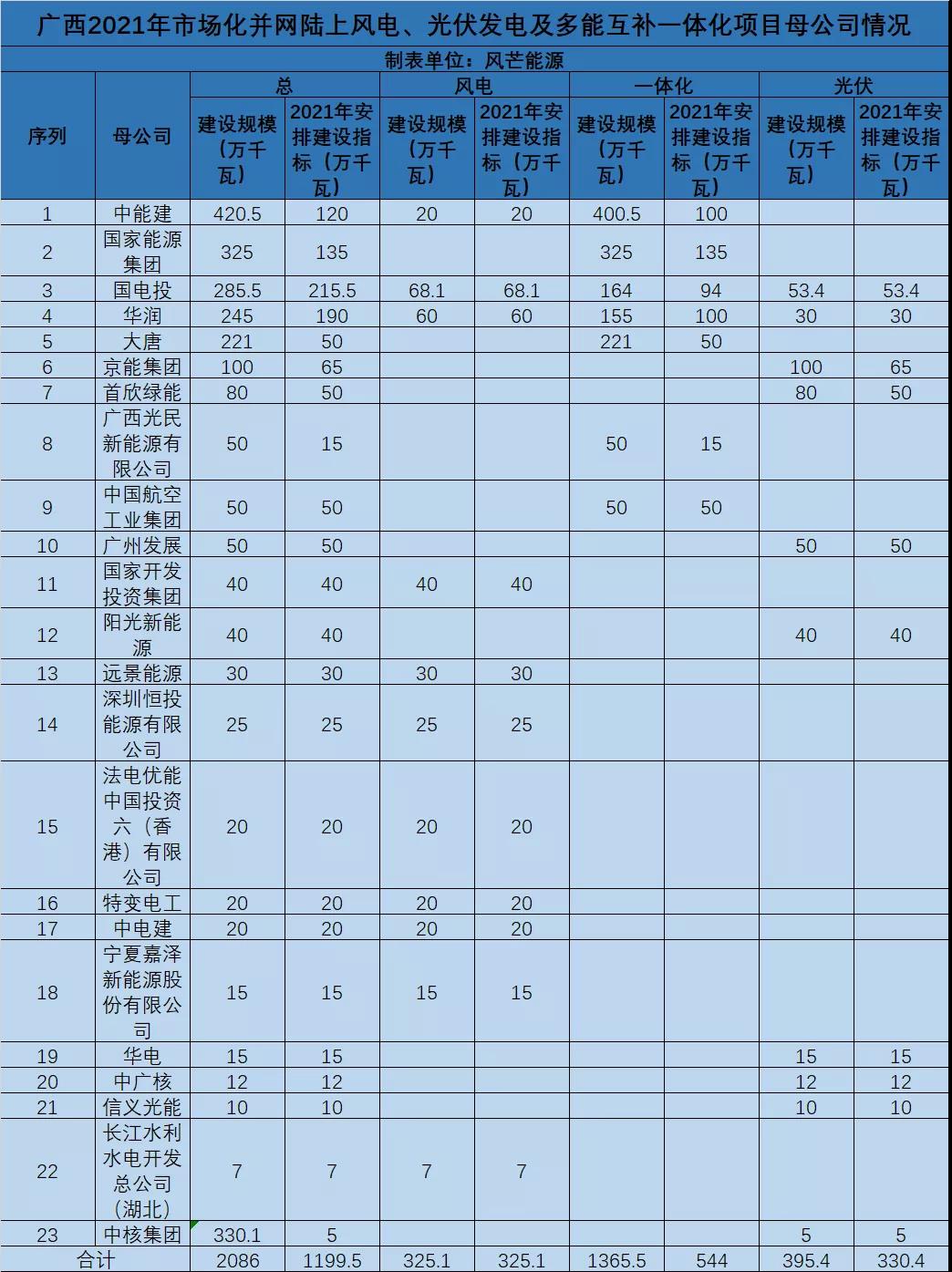

      从项目清单来看,前5名都是大型央企。分别是:中能建、国家能源集团、国电投、华润、大唐。

     《通知》表示,总装机容量在50万千瓦及以上的项目统一开展前期工作,分年度建设,有序投产。2021年先期安排部分建设指标,剩余建设指标待完成规定建设进度要求后再另行安排。

      列入建设方案的项目需抓紧开展前期工作。风电项目要求半年内申报核准,核准后一年内完成第一基风机及升压站基础浇筑,两年内完成升压站主体建设。设备安装及50%以上项目投资,三年内全容量建成投产(装机容量在30万千瓦及以上的项目放宽至三年半全容量建成投产)。未按期完成进度要求的,取消建设指标,项目予以废止。

      一体化项目由企业自行安排今年建设指标容量范围内的子项目,各子项目建设进度要求同上。建设方案实施过程中若有项目受电网安全因素限制,建设时序需后延的,由区能源局与广西电网公司共同商议明确。
