安徽省:光伏项目最高配置35%储能,风电项目最高配置98%储能

发布日期:2021/12/16

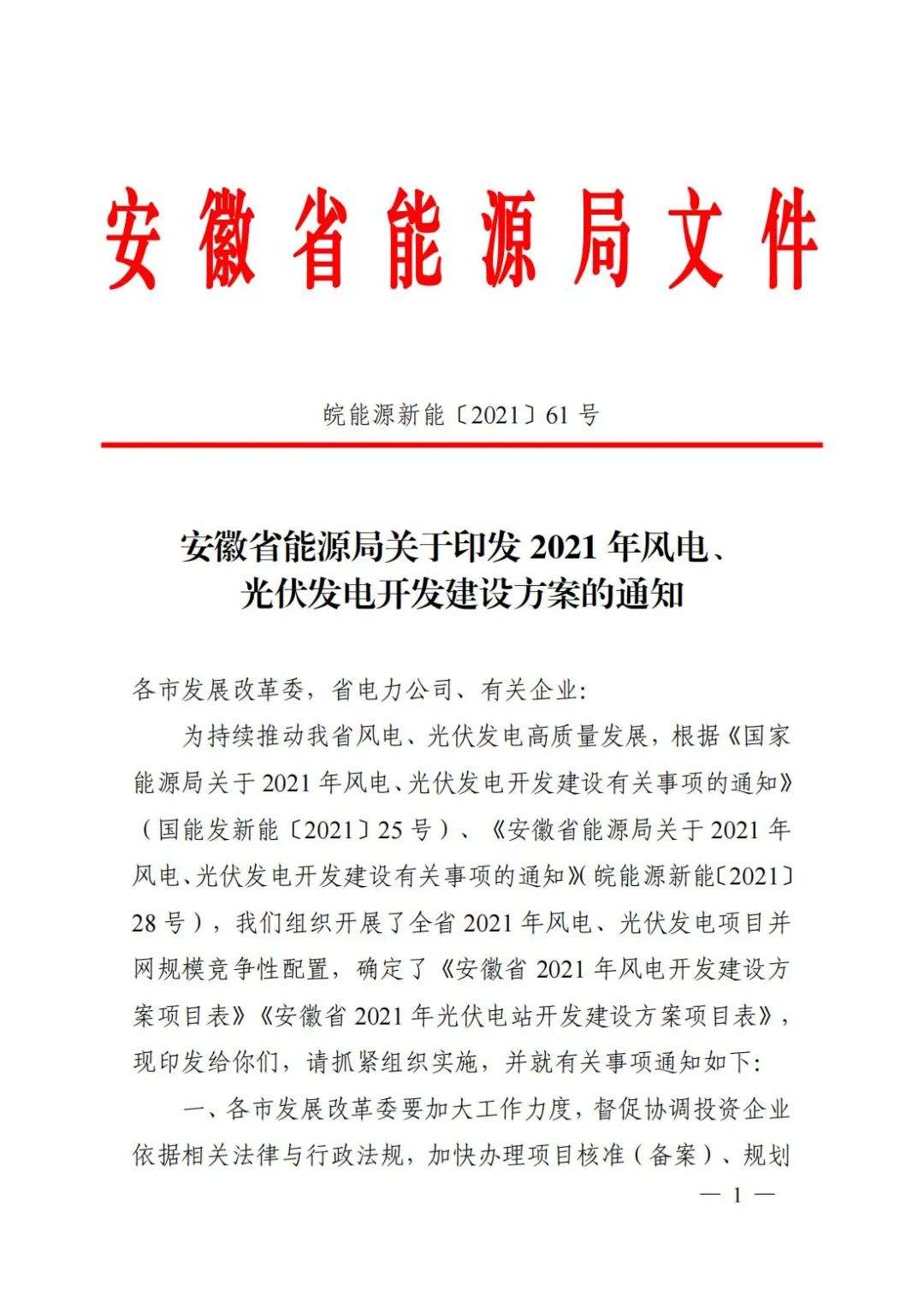

       安徽省能源局印发《2021年风电、光伏发电开发建设方案》。其中提出:

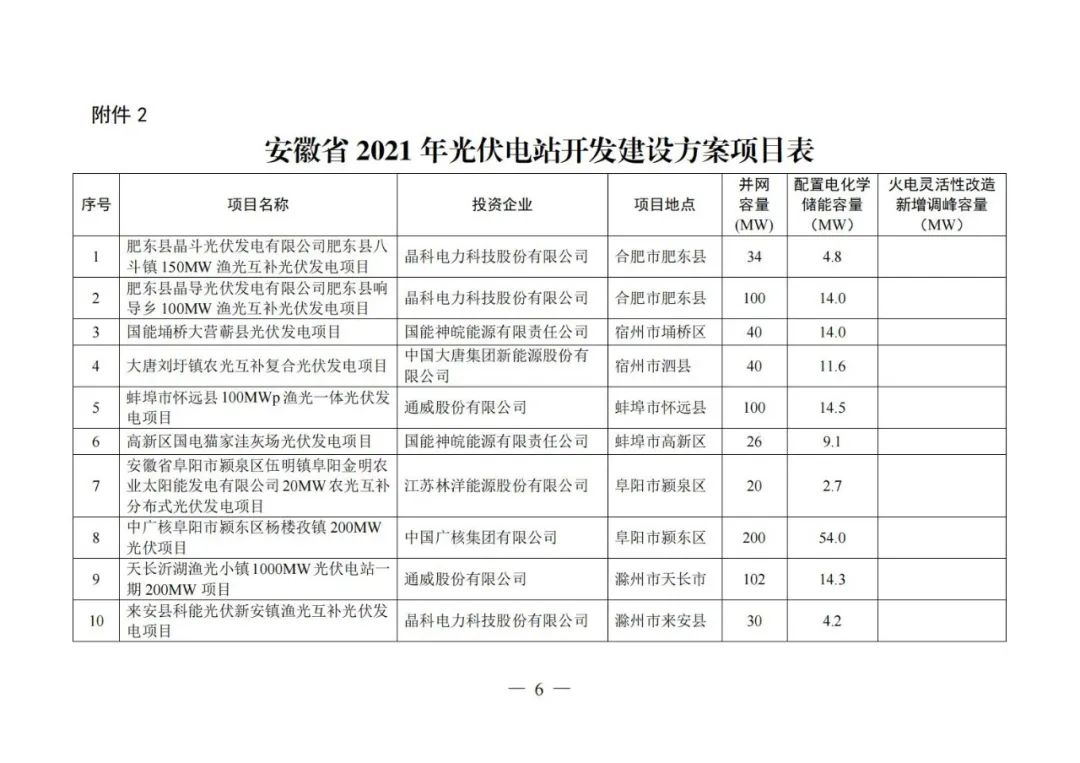

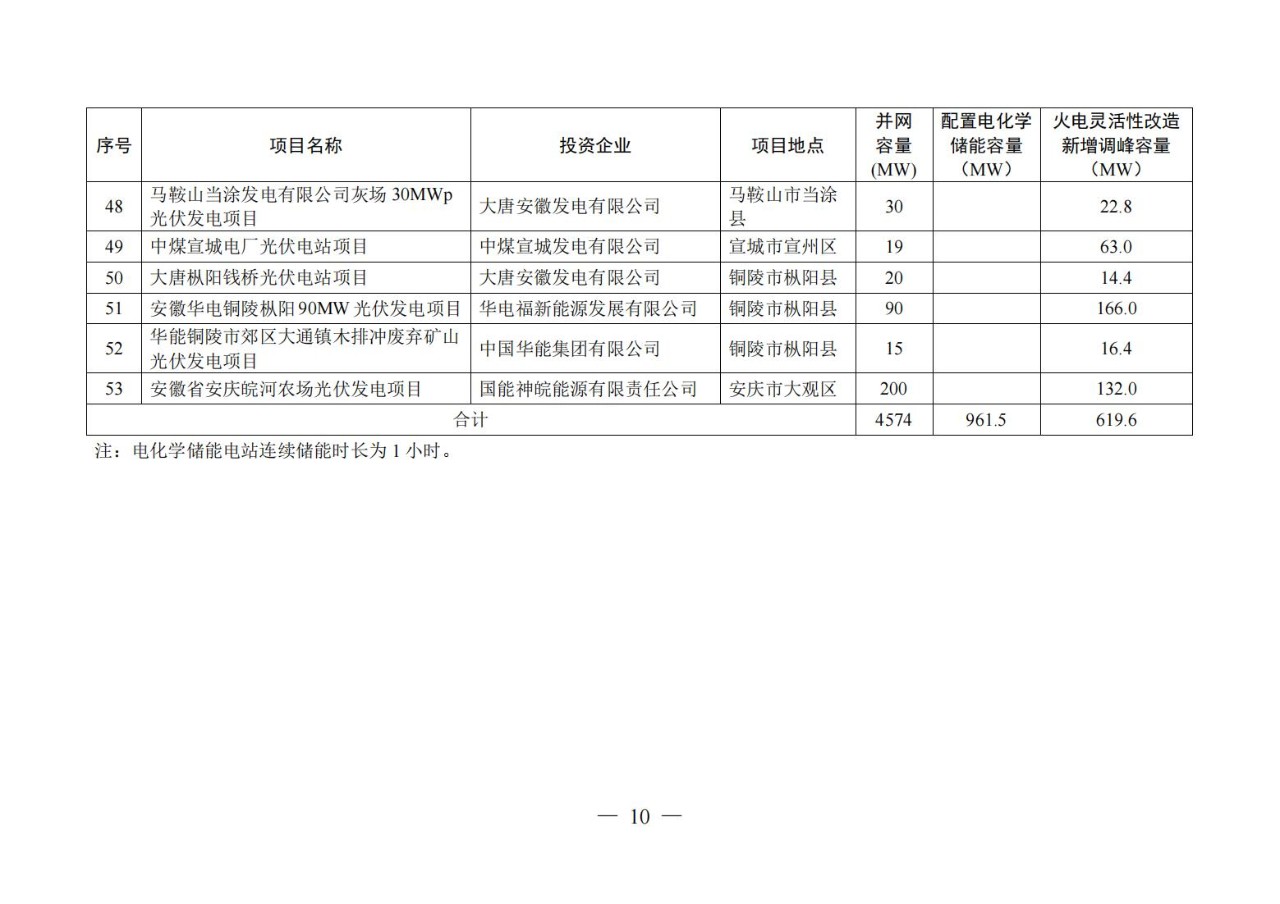

       光伏发电项目指标为4574MW,需配置14%~35%*1小时的电化学储能,总规模为961.5 MW;火电灵活性改造调峰容量按0.7~3.3倍配置,共需新增调峰619.6MW;

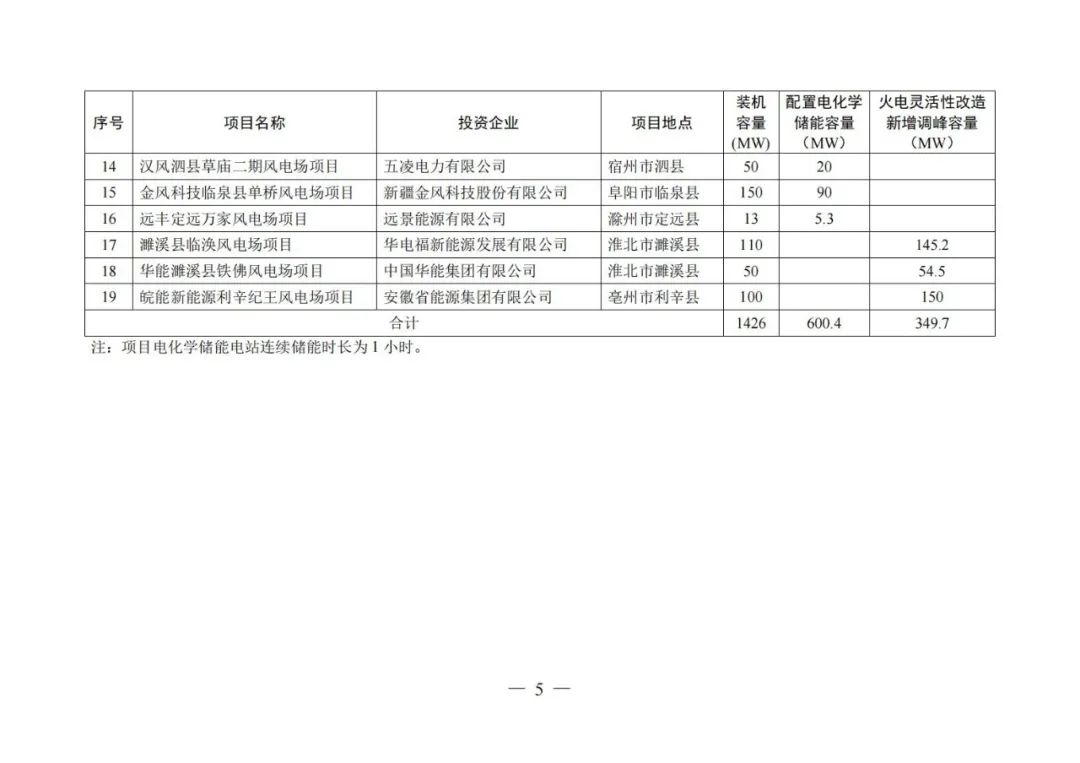

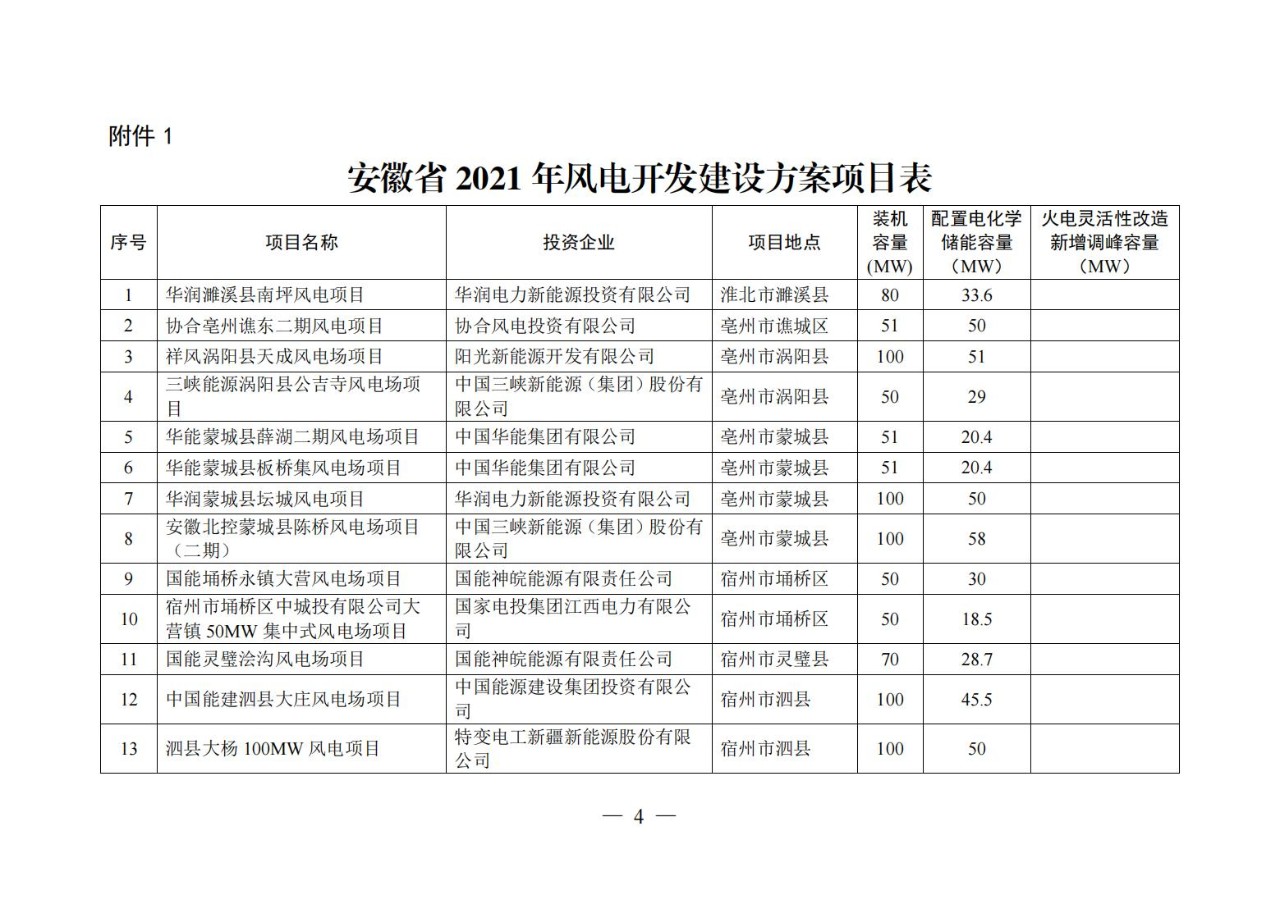

       风电项目指标1426MW,需配置40%~98%*1小时的电化学储能,总规模为600.4  MW,火电灵活性改造调峰容量按1.1~1.5倍配置,共需新增调峰349.7MW。

       文件还要求各投资企业要切实加快项目建设进度:除并网消纳受限原因外,光伏电站项目应于2022年底前首次并网,2023年6月底前全容量并网;风电项目应于2023年底前首次并网,2024年6月底前全容量并网。
