光伏光热互补开发或成未来太阳能项目开发主流方式
发布日期:2019/12/3
2019年11月20日,财政部公布了《关于提前下达2020年可再生能源电价附加补助资金预算的通知》。国家在可再生能源补贴政策上将进一步收紧,2020年国家在可再生能源电价附加补助资金总额约为57亿元,较2019年的81亿元,缩水了近三分之一。
可再生能源退补已是大势所趋,未来的可再生能源项目开发,要尽早实现发电侧平价,同时应站在整个能源体系健康稳定运行的宏观视角布局可再生能源项目。
即便光伏开始全面平价,甚至在看得见的未来低于燃煤发电的成本,如果没有灵活的可调电源予以支撑,新能源全面取代化石能源仍将远不可及。
在光伏全面平价的后补贴时代,并不意味着其将因此迎来无上限的增长,光伏的波动性决定了,其必须依靠可调机组才能为用户提供稳定的电能,敞口发展将带来极大的电力系统风险。
国家发改委能源研究所研究员时璟丽认为,在后补贴时代,新建项目需要具备并网消纳条件,或者说,电网的消纳能力是光伏新增项目的前置条件。如何提升电网消纳可再生能源的能力?从技术层面来讲,需要依赖特高压输电等电网技术以及发展电网友好型的可再生能源。
通过智能电网、储能技术、可调电源等形成互补性的、可持续性的综合能源系统,在未来的电力市场才真正具备市场化交易的竞争力。这是解决未来可再生能源高比例发展面临的瓶颈问题的可行方案。
多能互补正是这种综合性能源系统的一个很好例证。已经建成的鲁能海西格尔木多能互补集成优化示范工程即是一个集成了200MW光伏项目、400MW风电项目、50MW光热项目及50MW电池储能系统的混合电站,2019年9月19日,其中的50MW塔式光热发电项目一次并网成功,标志着这一多能互补集成优化示范工程全部建成并网。
该项目将风电、光伏、光热和储能结合起来,形成风、光、热、储多种能源的优化组合,以有效解决用电高峰期和低谷期电力输出的不平衡问题,提高能源利用效率,优化新能源电力品质,增强电力输出功率的稳定性,提升电力系统消纳风电、光伏发电等间歇性可再生能源的能力和综合效益。通过采用联合调度技术,可有效减轻电网调峰压力,大幅提高上网比例。
一个综合性能源系统的开发,相较于开发一个单独的风电场、光伏电站,在未来的电力市场中都更具竞争优势。传统的光伏项目开发商,需要考虑将何种能源品类进行多能互补开发,才更具经济性和竞争力。

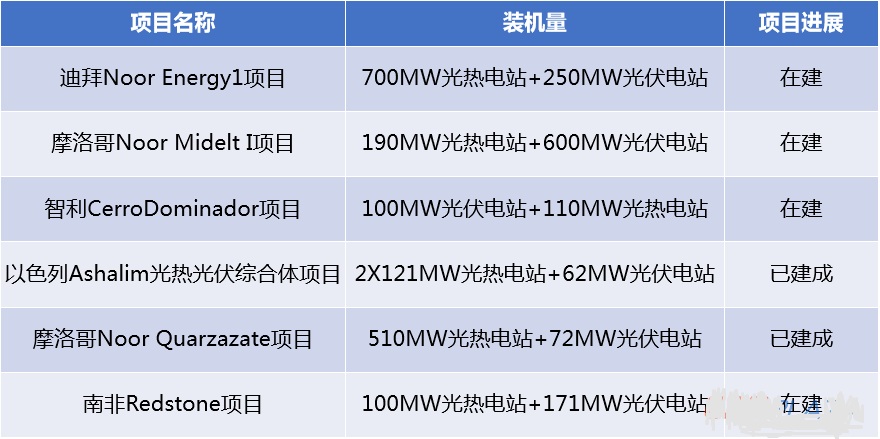

鲁能海西多能互补示范项目集合了风电、光伏、电池储能、光热发电四种技术路线,其实际运行效果将为此提供重要参考。光热发电电力输出稳定、可靠、调节灵活的特点在当前尚未引起国内光伏行业的关注和重视,而在海外的迪拜、摩洛哥、智利等国,光伏和光热配套规划开发已经成为一种普遍的开发模式。
同样的10亿元投资,是建设光伏电站+一定比例的电池储能系统?还是建设光伏电站+光热电站的混合电站?抑或是建设光伏+光热+电池储能的多元系统?哪种配比能够实现最佳的综合能源系统效益?实现更大比例的上网、更稳定可靠的电能输出、更经济的成本?
简单的研究统计,光伏早晚各3个小时的发电量只占了25%,正午前后的三个小时占了发电量的75%,所以光伏弃光往往发生在中午前后,早晚是不会弃光的。如果用光热跟光伏配合起来,光热在早晚高峰和短暂多云的时候出力。如果云飘过来了,光伏发电量大幅度下降,对电网冲击比较大,光热能尽快地顶上去;早晚用电高峰时光伏发不了电,光热可以跟光伏配合起来使用,因此,光热可以作为光伏的调峰电源。
全球范围内都在对可再生能源的布局优化进行积极尝试,建设光热+光伏混合型太阳能发电站符合可再生能源发展的趋势要求,已成为一种典型的太阳能项目开发模式。

图:已建成的摩洛哥Noor发电园区

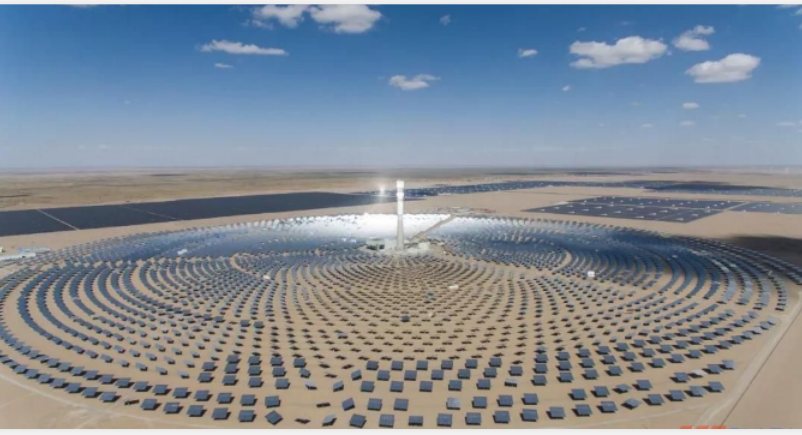

中国在光热+光伏等混合发电技术的探索上也已成功迈出重要一步。今年9月份,中国首个风光热储多能互补集成优化示范工程——鲁能海西多能互补集成优化国家示范工程全面建成投运。该示范工程由50MW塔式光热+200MW光伏+400MW风电+50MW电池储能构成,作为国家首批多能互补集成优化示范工程,该项目示范意义重大,将为中国未来的可再生能源项目开发模式提供重要参考。
来源:CSPPLAZA光热发电网
