返回首页
你现在的位置: > 首页 > 行业动态 > 正文

总规模超400GW!第二批新能源大基地规划出炉

发布日期:2022/2/7



       2021年底,国家能源局再次下发《关于组织拟纳入国家第二批以沙漠,戈壁、荒漠地区为重点的大型风电光伏基地项目的通知》,要求各省在12月15提前上报第二批新能源大基地的名单,据了解,第二批大基地规划已经基本完成,总规模超400GW,将在十四五和十五五期间落地,十五五安排的量会相对较多。


       国家第二批以沙漠,戈壁、荒漠地区为重点的大型风电光伏基地项目的通知文件提出:


     1)按照国家统筹、省负总责的原则,以省为主体推动项目开发建设,项目按时建成后授牌“国家大型风电光伏基地项目”。


      2)国家发展改革委、国家能源局积极协调给予土地、环保、金融、并网等政策支持。


      3)上报项目应满足“四大要素”要求:一是不涉及生态红线;二是依托外送通道消纳的项目应基于在运、在建,或已核准输电通道,配套风电光伏装机规模与通道输电能力相匹配,并落实消纳市场;三是就近就网就负荷消纳的项目应在并网后能够实现高效利用;四是配套煤电灵活性改造、水电、抽水蓄能、新型储能等调峰措施,与基地项目同步实施。


      4)落实项目业主、用地、环评、并网消纳等条件,已核准(备案)且能够在2022年开工建设,原则上能在2023年内建成并网,部分受外部条件制约的项目应能在2024年建成并网。要统筹基地项目和配套电网工程,同步规划、同步建设、同步投运。


       5)单体项目规模不小于100 万千瓦,沙漠戈壁荒漠地区光伏支架不低于1.5米,有条件的地方采用双面组件;坚持联营优先、多能互补,鼓励煤电风光储联营,在同一外送区域内有既有或规划内煤电、天然气发电项目的报送主体优先安排;鼓励建设集中式、共享式储能,最大化发挥储能效益。


       6)并网后利用率低于 95%的项目,由省级能源主管部门结合实际明确利用率标准,组织开发企业签订承诺书,项目建成后按承诺利用率保障消纳。

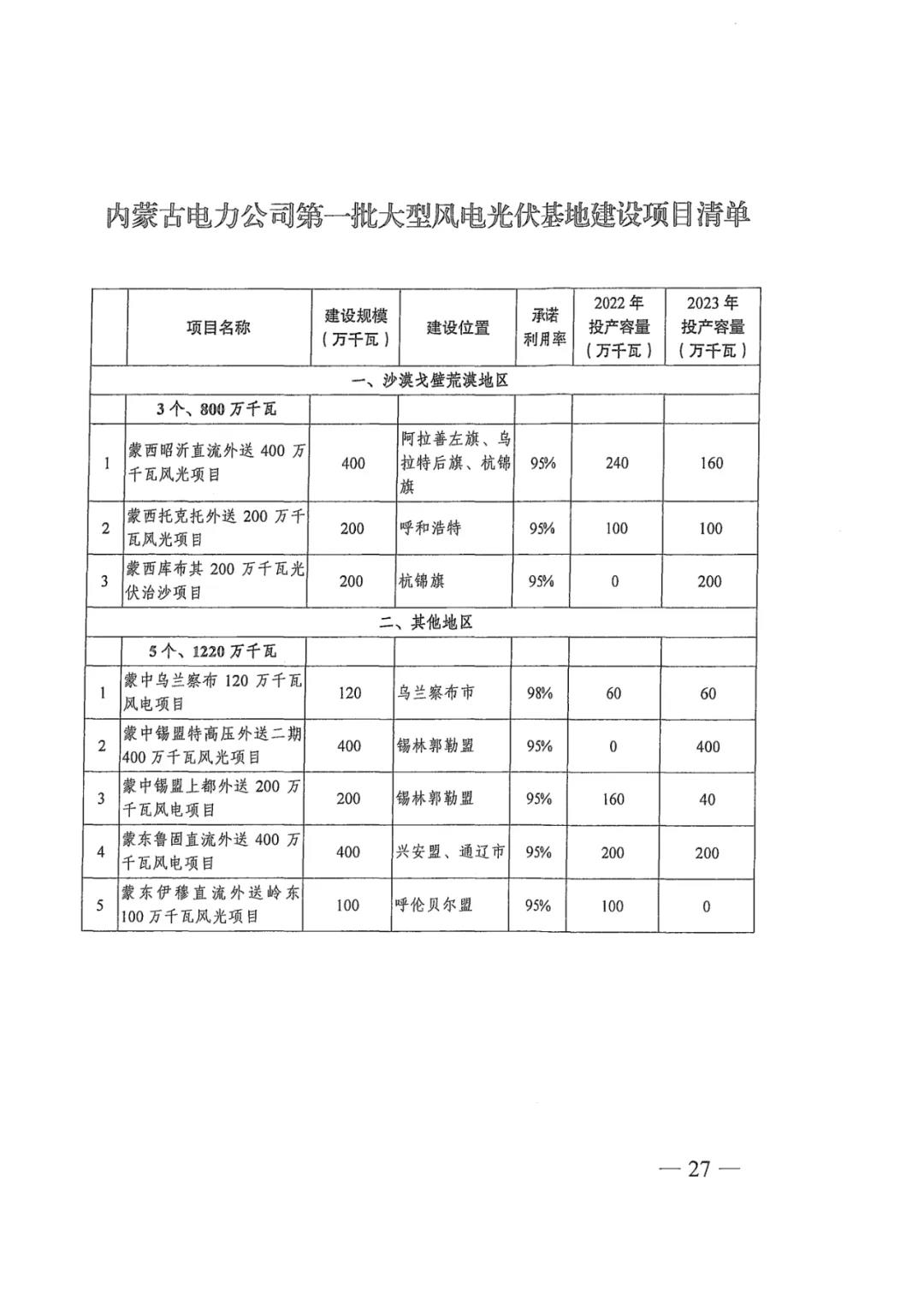

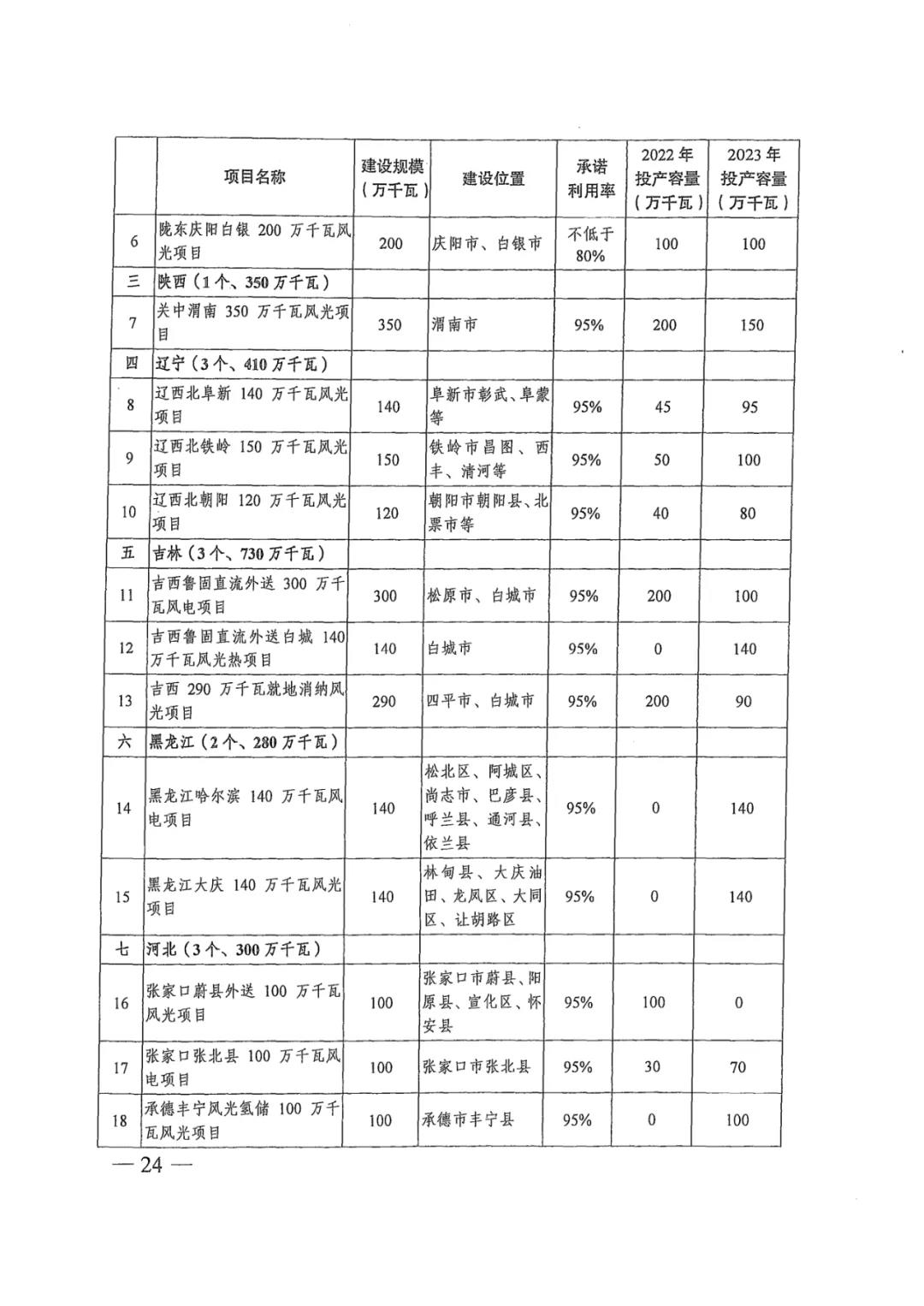

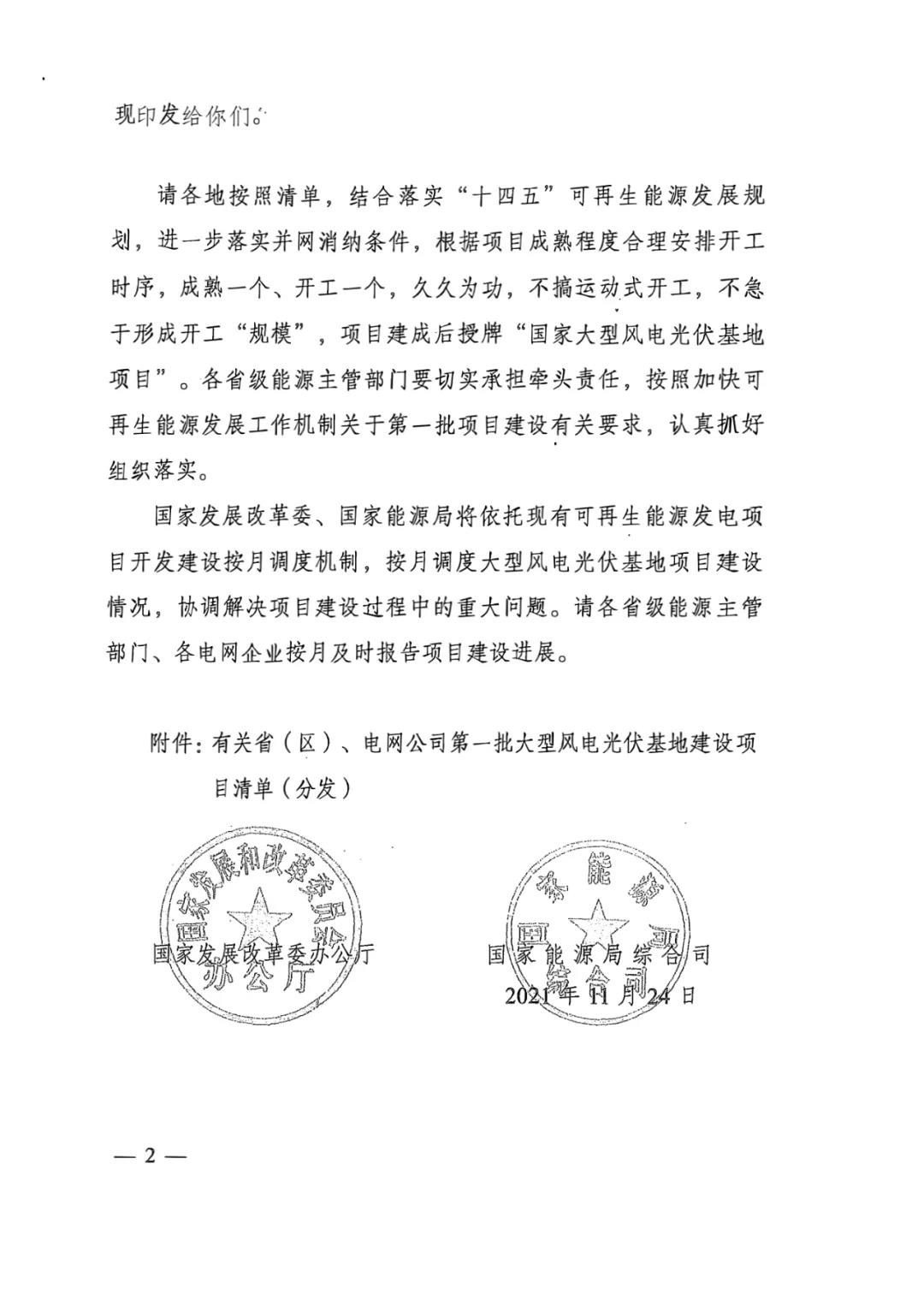

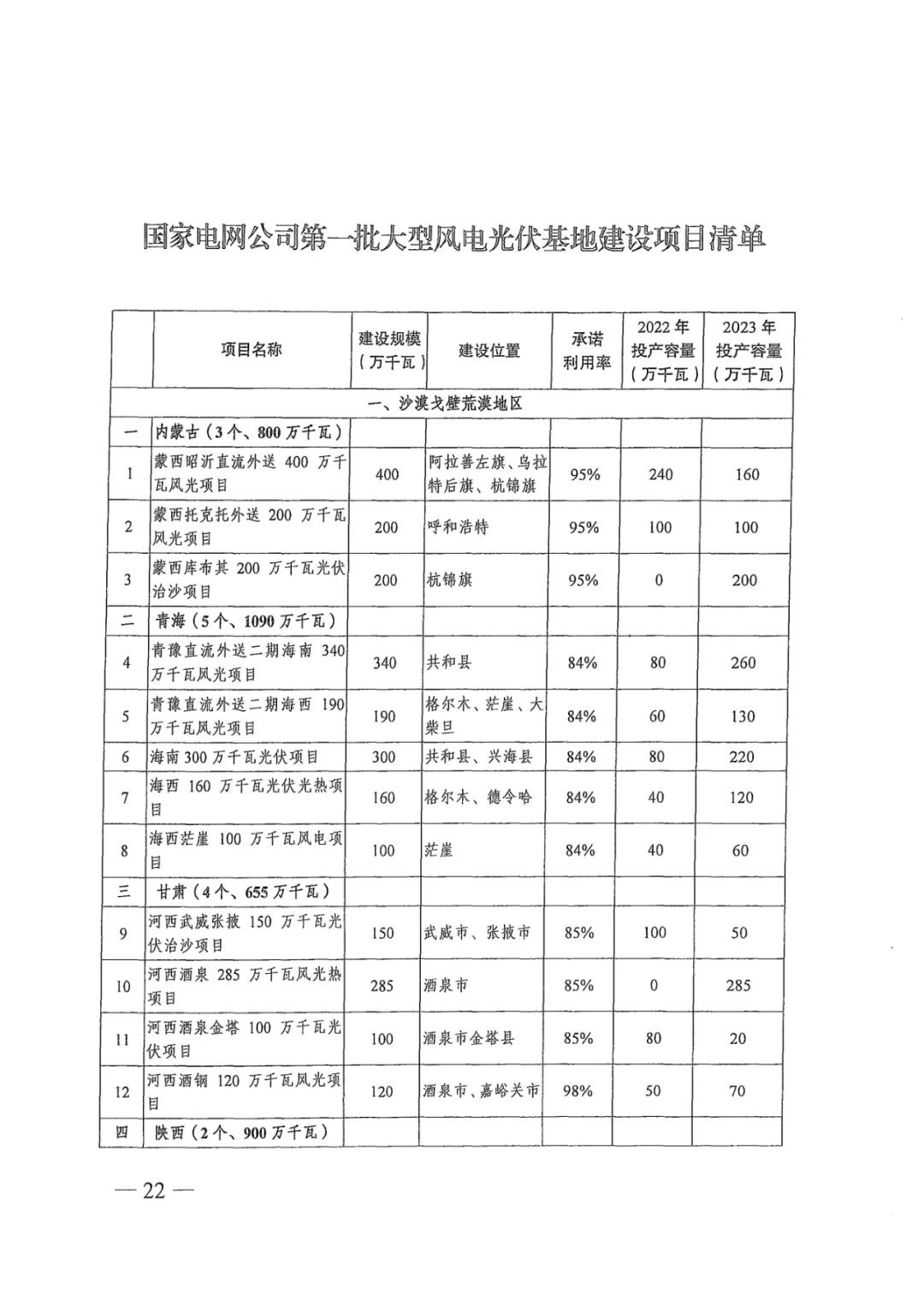

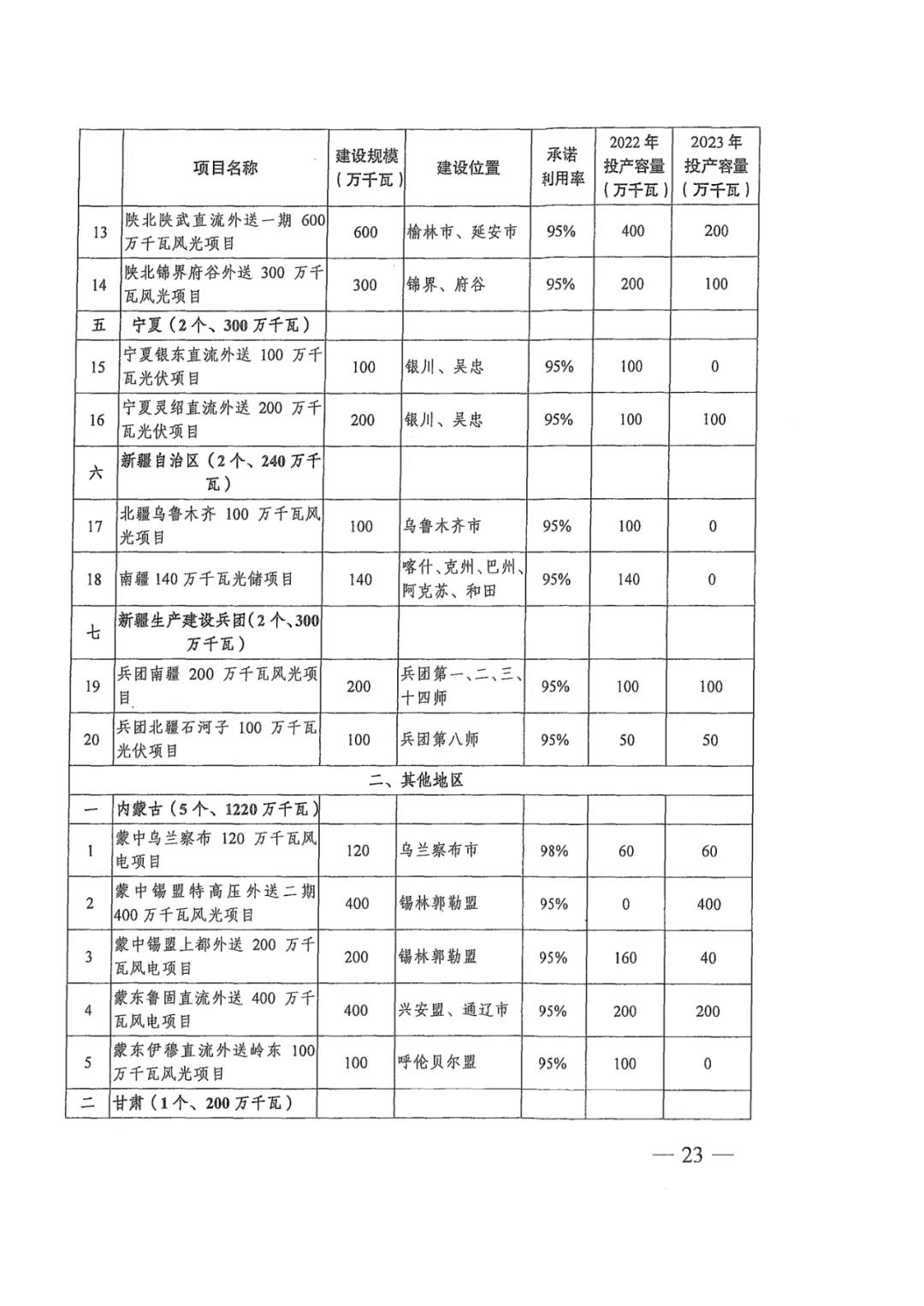

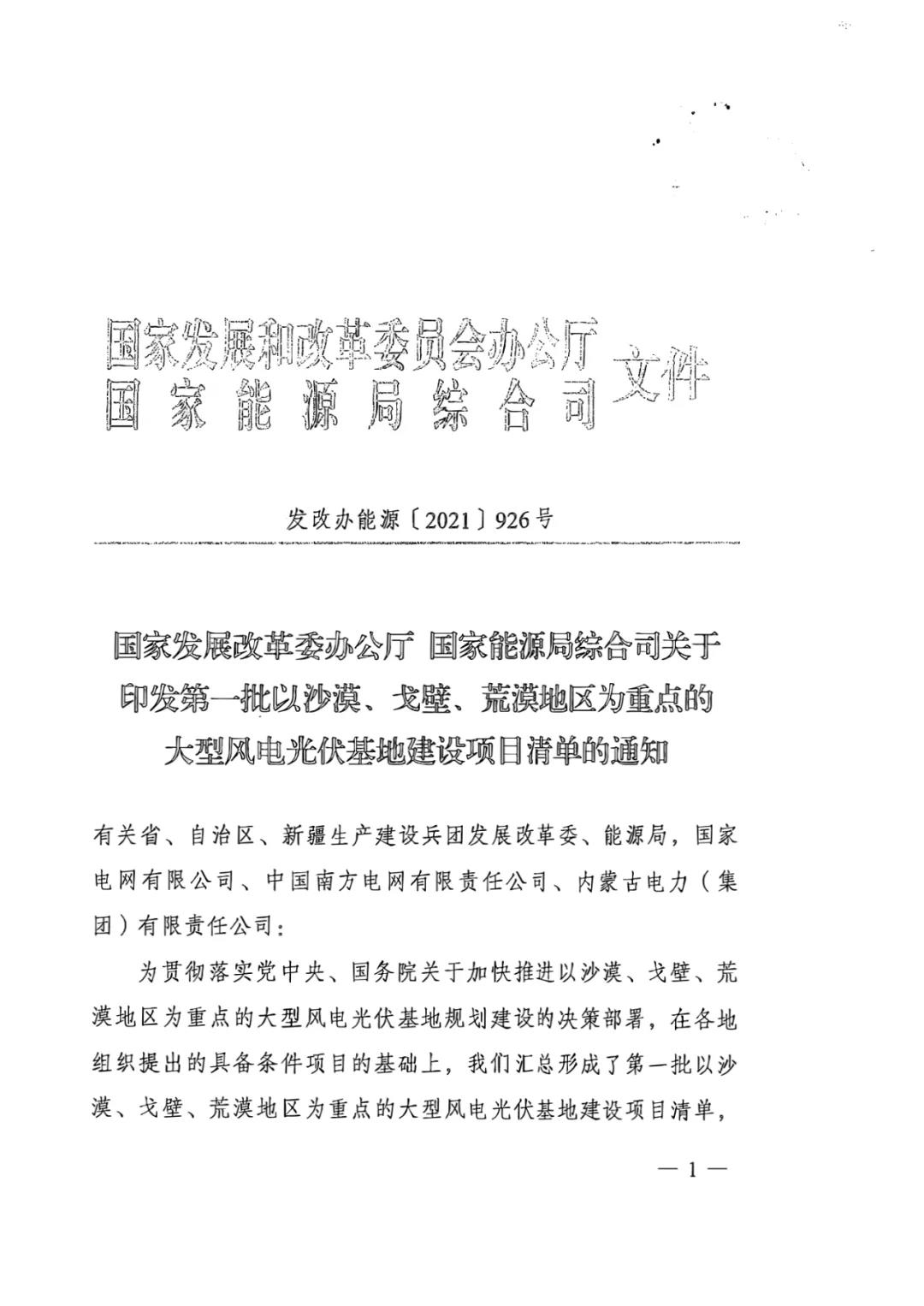

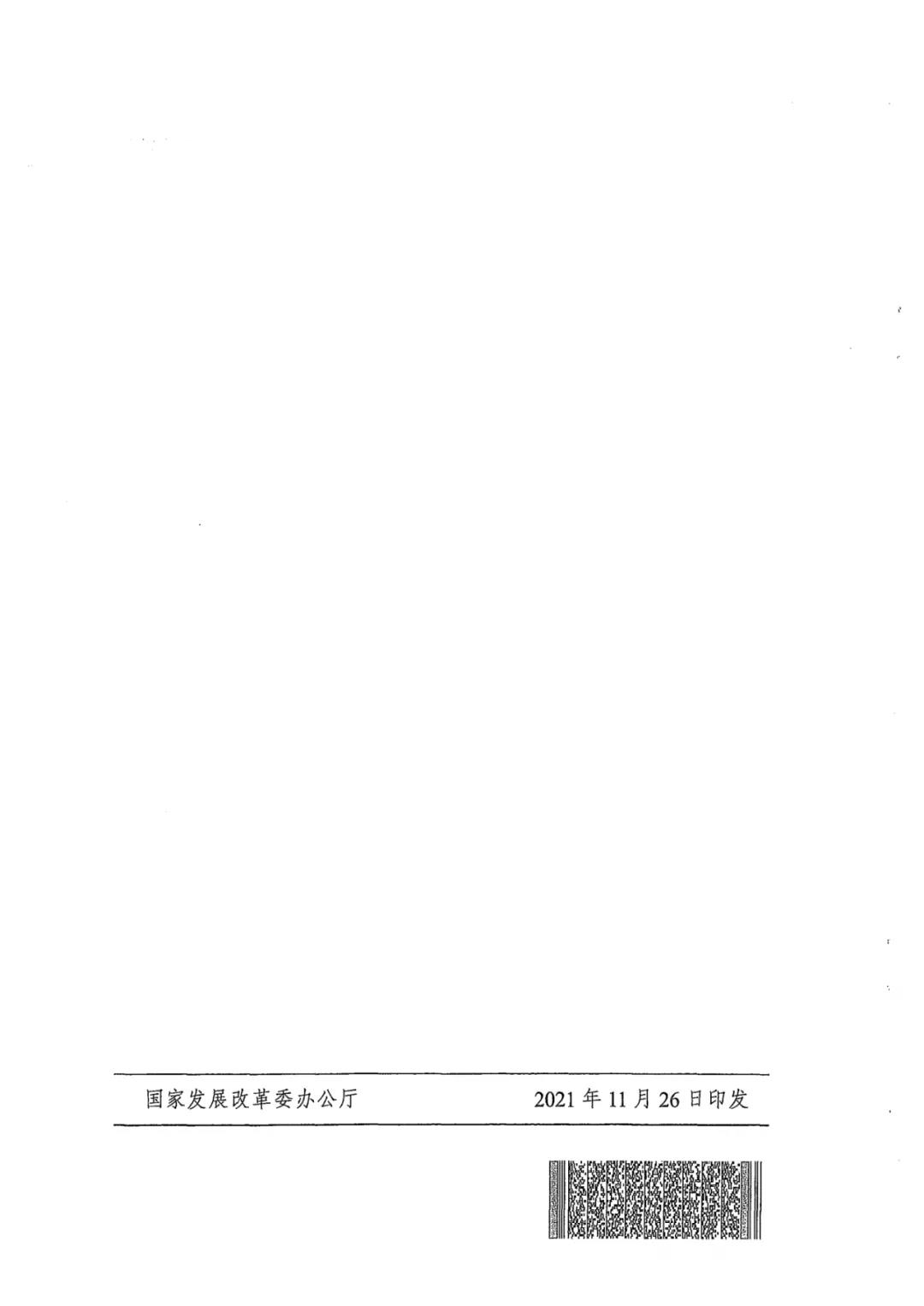

      第一批名单:

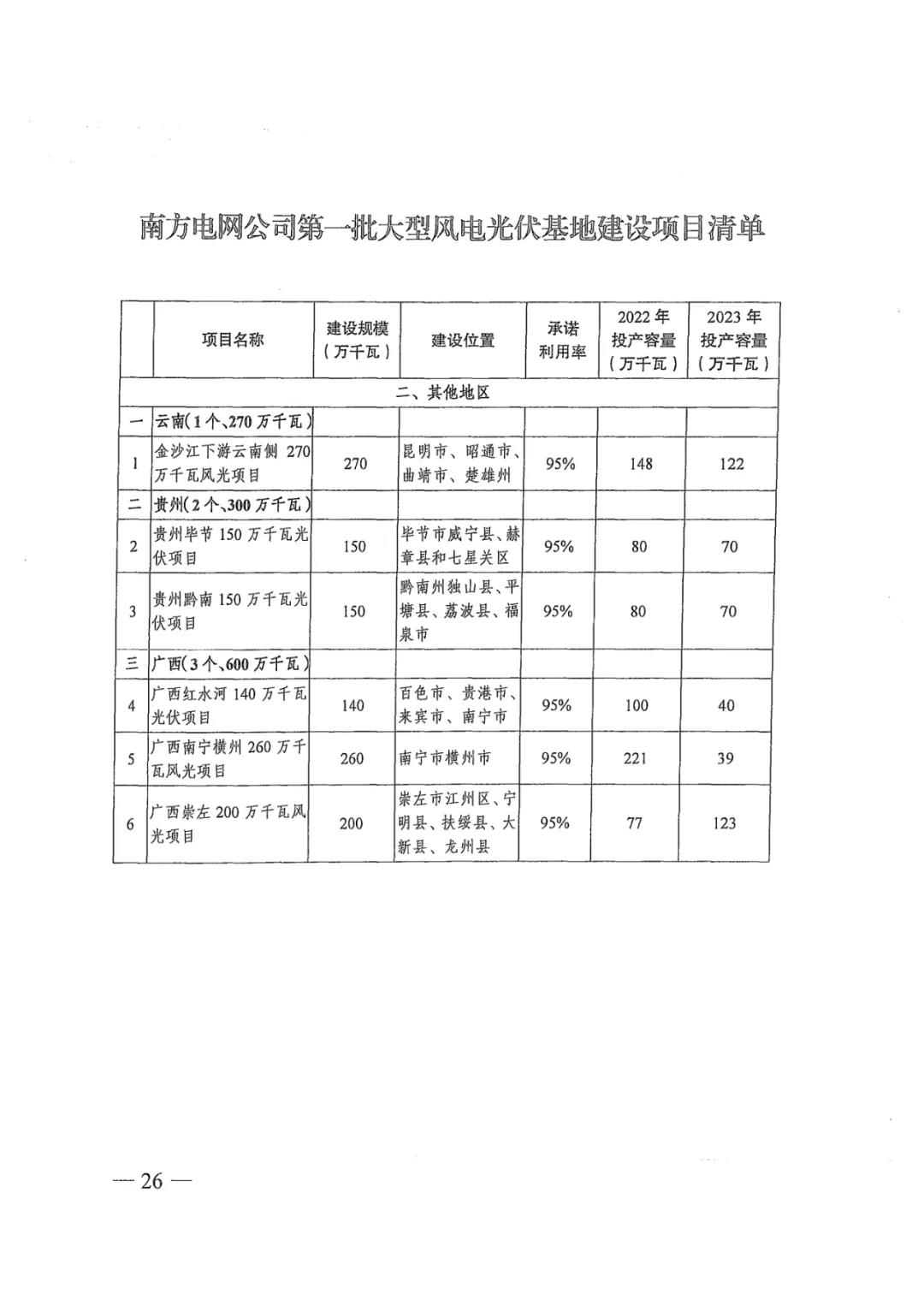

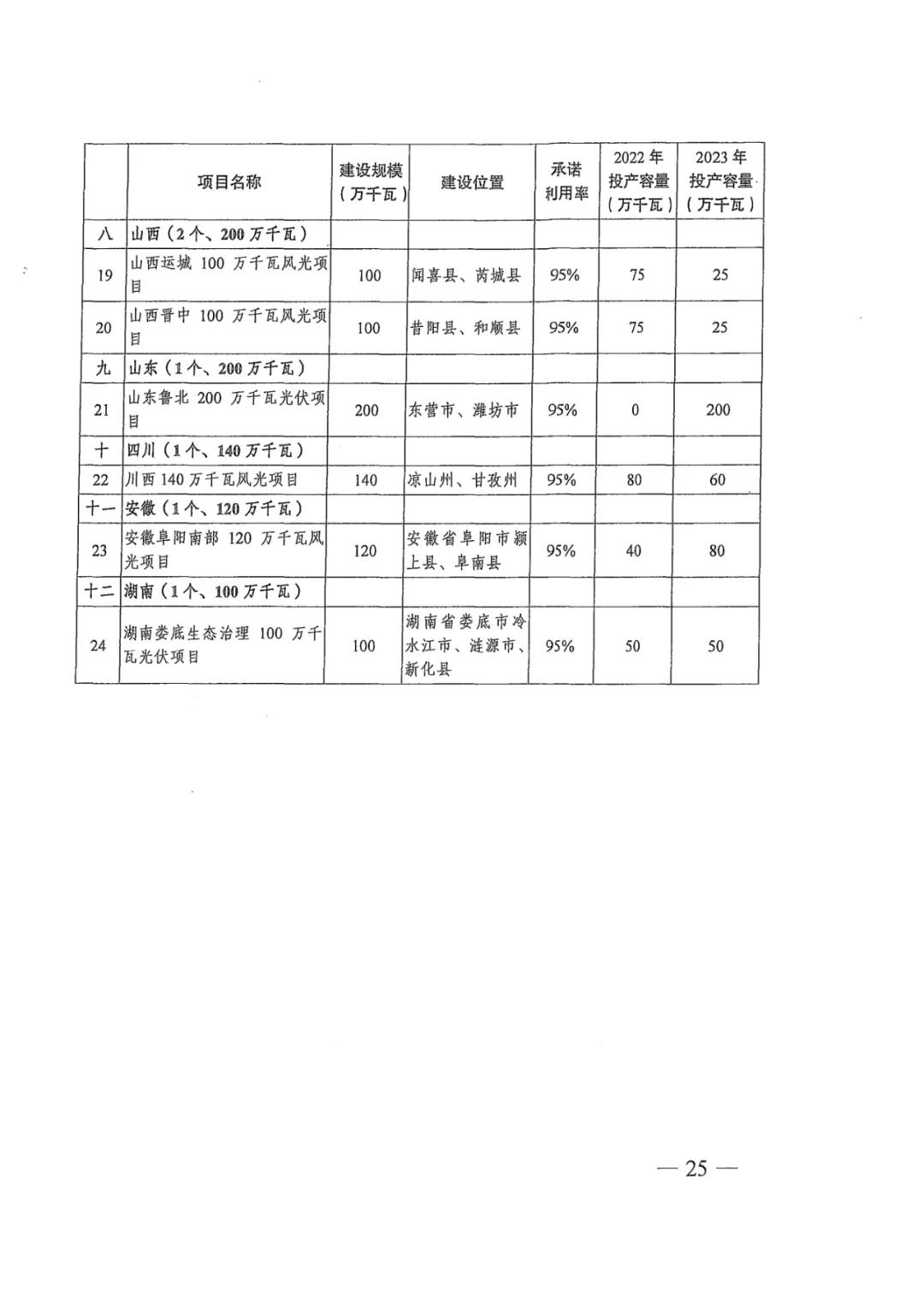

      11月24日各省已收到国家能源局、国家发改委印发的《第一批以沙漠、戈壁、荒漠地区为重点的大型风电、光伏基地建设项目清单的通知》,涉及19省份,规模总计97.05GW。


      对于消纳:国家发展改革委和国家能源局将指导各地和企业,做好新能源基地项目与输电通道布局衔接,发挥存量火电、大型水电调节能力,着力提高外送通道中新能源电量占比,提升大型风电光伏基地项目开发和利用水平。




来源:西部碳中和新能源联盟

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
