配储1.56GW!安徽省5.5GW风光竞配项目配储要求解读

发布日期:2022/3/23

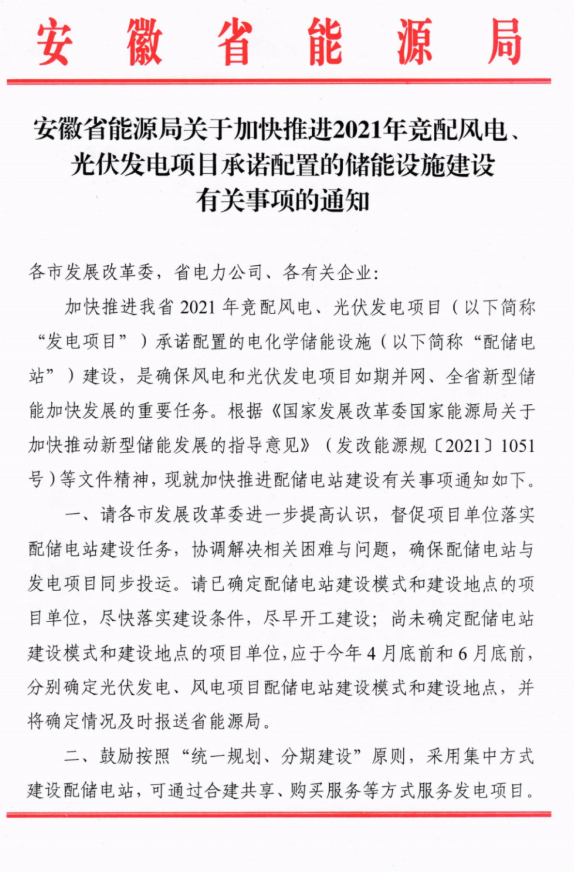

      3月16日,安徽省能源局发布了《关于加快推进2021年竞配风电、光伏发电项目承诺配置的储能设施建设有关事项的通知》。

     要求加快推进全省2021年竞配风电、光伏发电项目(以下简称“发电项目”)承诺配置的电化学储能设施(以下简称“配储电站”)建设,是确保风电和光伏发电项目如期并网、全省新型储能加快发展的重要任务,并就加快推进配储电站建设有关事项通知。

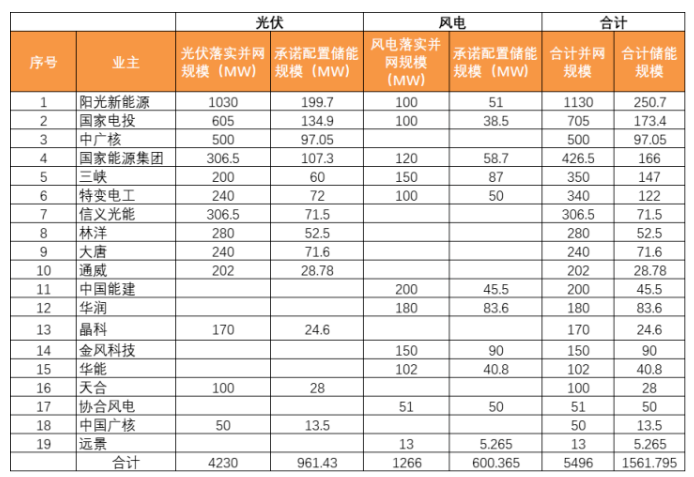

     此次安徽省2021年竞争性配置风电、光伏落实并网的发电项目共有5.496GW,其中光伏4.23GW,风电1.266GW。所有项目要求配储,规模约1.56GW。根据统计的风光并网规模来看,阳光新能源以1.13GW风光,250.7MW储能位列第一,随后是国家电投705MW风光,储能173.4MW;中广核500MW风光、储能97.05MW;以及国家能源集团、三峡等紧随其后。

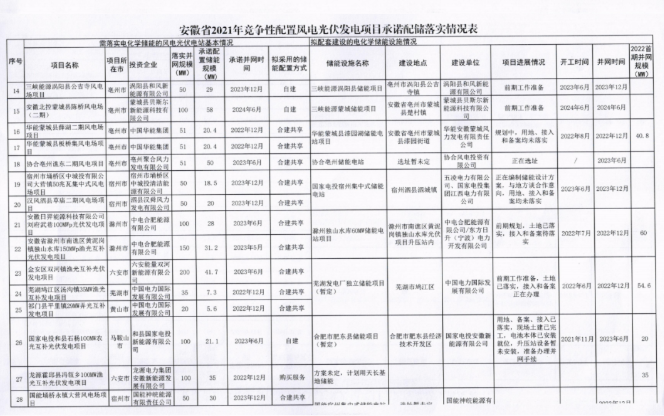

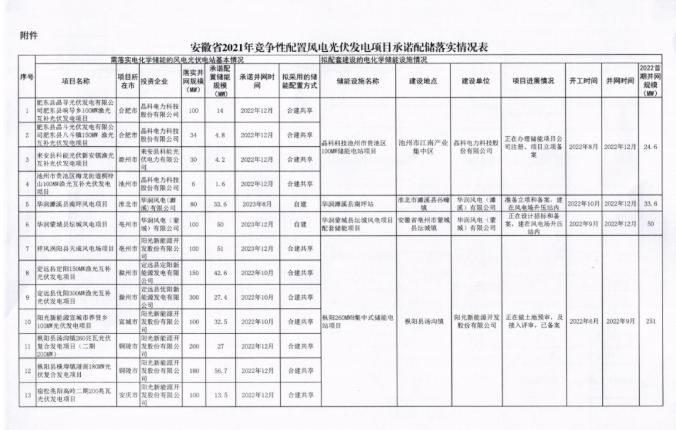

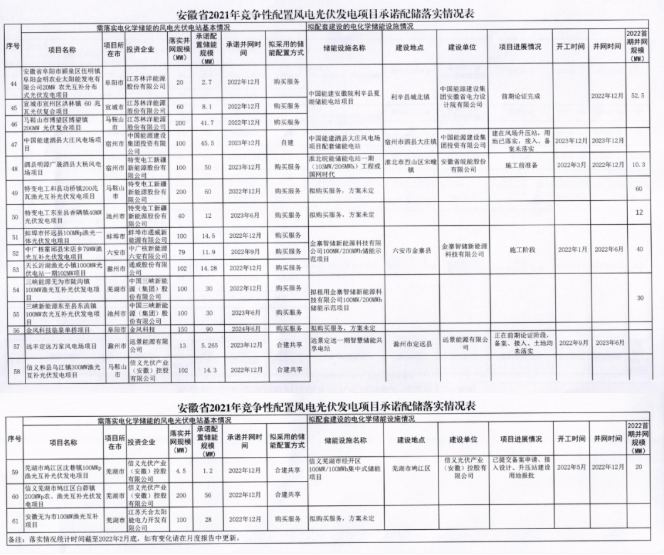

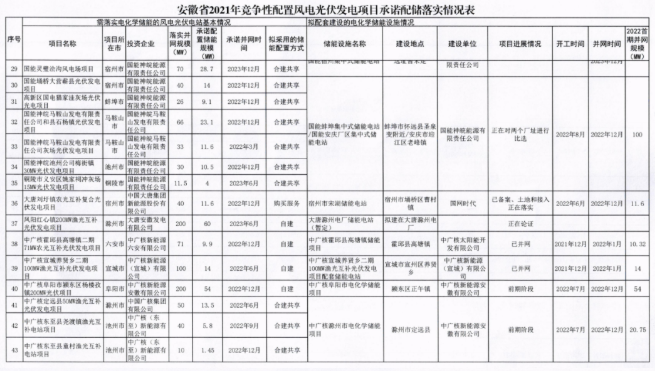

     具体如下:

图片来源:光伏們

来源:安徽能源局 光伏资讯
