昆明市光伏扶贫项目建设进展情况一览
发布日期:2019/11/20
昆明市发展和改革委员会日前通报了该市光伏扶贫项目进展情况。通报显示,自2017年末至今,国家共下达2批“十三五”光伏扶贫项目指标,昆明市全部获批。
通报具体情况如下:
一、“十三五”第一批光伏扶贫项目
2017年12月29日,国家能源局、国务院扶贫办印发《关于下达“十三五”第一批光伏扶贫项目计划的通知》(国能发新能〔2017〕91号),我市获批38个村,建设35座村级(联村)电站,总装机19MW。
其中,禄劝县34个村级电站,装机17MW;寻甸县1个联村电站,装机2MW。2019年6月28日,“十三五”第一批光伏扶贫项目已全容量并网发电。
二、“十三五”第二批光伏扶贫项目
2019年4月19日,国家能源局、国务院扶贫办印发《关于下达“十三五”第二批光伏扶贫项目计划的通知》(国能发新能〔2019〕37号),我市获批227个村,建设124座村级(联村)电站,总装机48.04MW,概算总投资3.12亿元(东川区2.37亿元,寻甸县3500万元,禄劝县3960万元)。
其中,东川区拟建11座联村电站和5个村级电站,装机容量36.54MW;禄劝县拟建66个村级光伏电站,装机容量6.6MW;寻甸县拟建42个村级光伏电站,装机容量4.9MW。
根据国家、省、市相关文件要求,“十三五”第二批村级光伏扶贫项目需于2019年12月31日前全容量并网发电。截至目前,市级和3个县(市)区已完成全部招投标工作,在全力开展项目建设。

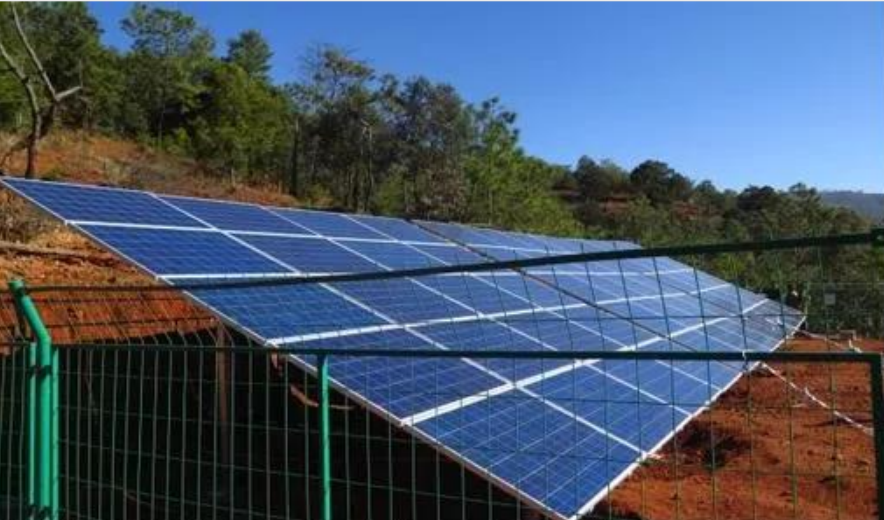

其中,寻甸县42个村级光伏扶贫电站,7个电站完成建设;15个电站完成支架建设,进入铺设光伏板阶段;20个电站还在进场施工阶段。东川区16个村级(联村)光伏扶贫电站,一标段8个电站正按时序进度推进,二标段8个电站进度较慢,现协调建设方加快工程进度。禄劝县66个村级光伏扶贫电站,20个电站进入支架搭建阶段,其余46个电站进入进场施工阶段。
来源:昆明市发展和改革委员会
