日本首个商业化海上风电场预计今年年底投入运营

发布日期:2022/4/29

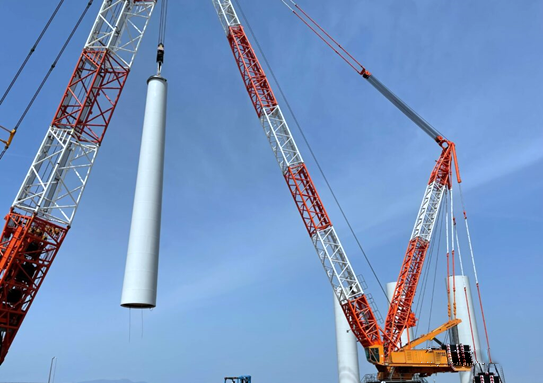

          日前,日本秋田能代(Akita Noshiro)海上风电场的风机塔筒预装工作已在秋田港正式启动。


           Akita Noshiro项目由丸红集团(Marubeni)牵头,大林制药、关西电气、中部电气等十几家公司合作开发,总投资约1000亿日元(约合人民币50.6亿元)。鹿岛建设株式会社(Kajima)为项目的EPCI承包商。

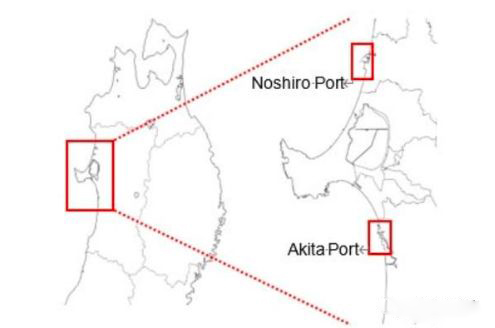

         项目总装机容量为140MW,将安装33台维斯塔斯V117-4.2MW机组,分布于秋田县秋田港(Akita Port)和能代港(Noshiro Port)附近的两处海域。其中,能代港场址20台、秋田港场址13台。这也是日本建造的首个商业化海上风电场。

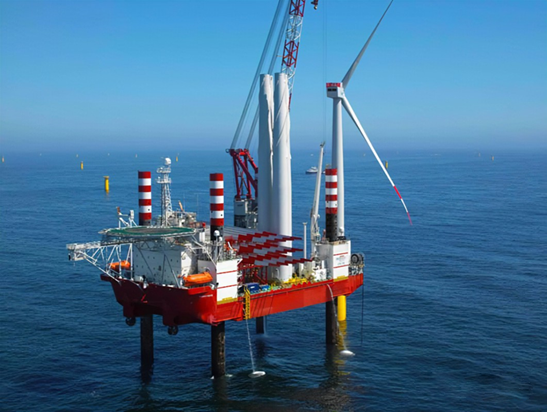

         2021年5月初,Seajacks International旗下的安装船Seajacks Zaratan开始进行基础施工,并于9月完成全部33套单桩基础的安装工作。



         2021年12月,装载着首批11台风机塔筒部件的船只,从中国太仓港出发,抵达秋田港。


        风电场预计今年年底投入运营,开发商已与日本东北电力公司(Tohoku- Electric Power)签订了为期20年的购电协议,但未公布电价。


来源:欧洲海上风电   作者: 雷风
