促进光伏消纳!25%/4小时,西藏光伏项目开始高比例配置储能
发布日期:2022/6/23
近期西藏地区启动多个光储项目EPC招标,其中华电在那曲的光伏项目储能配置比例已经达到25%/4小时。这意味着储能系统可以存储光伏1小时发电所产生的所有电量,单个光伏项目配置储能容量之大,远超其他地区。
2021年,在全国平均弃光率2.1%的水平下,西藏以19.8%的弃光率高居榜首。在区域电网相对薄弱、可再生能源调度消纳能力较弱的情况下,西藏也加入了各地新建新能源配储能的大军,力图通过储能增强区域调峰能力、促进光伏消纳。
西藏光伏配置储能的要求最早可以追溯到2019年,西藏自治区能源局发布《关于申报我区首批光伏储能示范项目的通知》。与目前不同的是,当时主要针对已建成并网光伏电站加装储能,主要在拉萨、日喀则、昌都等地开展示范。

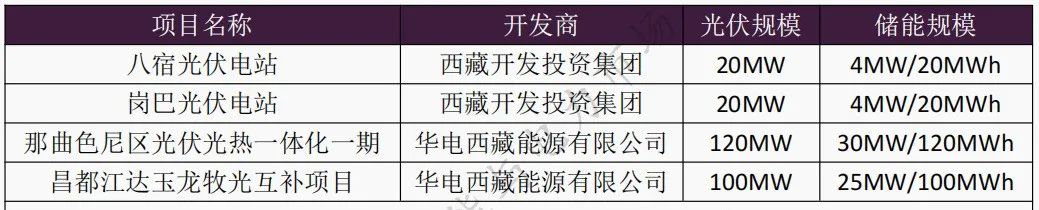

近期西藏正在开展的部分光储项目
附:西藏华电那曲色尼区光伏光热一体化一期120MW光伏(含储能)项目EPC招标信息
近日,华电西藏能源有限公司发布那曲色尼区光伏光热一体化一期120MW光伏(含储能)项目EPC招标公告。项目位于西藏那曲市色尼区那曲镇,光伏装机规模为120MW,计划配置电化学储能120MWh(30MW×4h)。项目计划于2022年8月1日开工,2022年11月10日首期并网,2022年11月30日全容量并网。
本次招标范围包括项目完成竣工验收所涉及到的所有勘察设计、设备材料采购(发包人采购设备材料除外)、施工、所有设备安装(包括所有设备材料的验收、接卸、保管、倒运等)、调试、试验、竣工验收工作,以及与工程相关的所有协调、协助,技术服务和培训等的相关工作。
项目要求投标人应具备国家建设主管部门核发的电力工程施工总承包一级及以上资质;或具备国家建设主管部门核发的电力行业乙级(新能源发电)及以上设计资质。本项目不接受联合体投标。
来源:西部碳中和新能源
