国内首座智慧变电站在济南商河投运

发布日期:2019/11/8



       11月6日,经过国网济南供电公司、商河县供电公司市县一体参建人员3个多月的艰苦奋战,成功送电投运国内首座智慧变电站——110千伏商西智慧变电站。

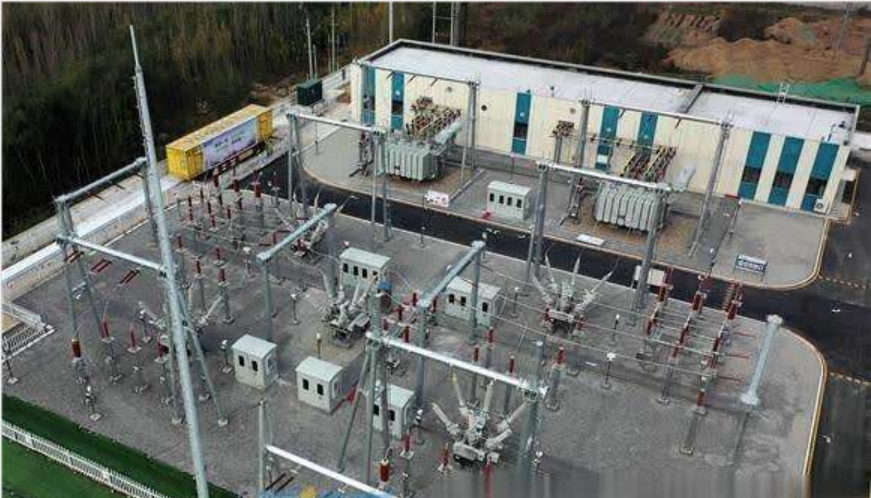

       智慧站送电前夕,工作人员仔细校验设备每一项操作流程,确保智慧站运行安全稳定。


       110千伏商西智慧站变电站位于山东省济南市商河县。是国网济南供电公司承建的国家电网有限公司智慧变电站试点示范工程。该站吸取前期变电站设计建设经验,贯彻“一体设计、数字传输、标准接口、远方控制、智能联动、方便运维”等设计理念,落实“防火耐爆、免(少)维护、标准设备、绿色环保”等设备选型要求,实现“倒闸操作一键顺控、站内设备自动巡检、人员行为智能管控、主辅设备智能联动、设备异常主动预警、故障跳闸智能决策、资产全寿命周期管理”等智能应用,建设状态全面感知、信息互联共享、人机友好交互、设备诊断高度智能、运检效率大幅提升智慧变电站。


       110千伏商西智慧变电站建设规模为110千伏、35千伏、10千伏三个电压等级,主接线均采用单母线分段接线方式。主变压器由2×31.5兆伏安增容为2×50兆伏安,110千伏进线2回,设备由原敞开式SF6断路器改造为户外5台HGIS(T)。35千伏出线8回,设备由原GGN型开关柜改造为充气式(N2)开关柜,户内单列布置。10千伏出线14回,户内空气式手车柜单列布置。无功补偿装置由2×3.6兆乏改造为2×(4+5)兆乏,户内框架式。安装2套站用变压器,户内布置。


       110千伏商西智慧变电站的顺利投运,离不开济南市、县供电公司上下及各参建单位的共同努力。工程启动以来,济南供电公司结合“不忘初心,牢记使命”主题教育,坚持党建统领,成立商西智慧变电站攻坚突击队,充分发挥党员干部的先锋模范带头作用,面对工程生产建设中的急、难、险、重任务,突击队迎难而上、率先垂范,仅用45天时间完成工程建设任务,较正常三个月建设周期提升50%。


       工程建设过程中,为了不影响智慧型变电站技术改造过程中的10千伏负荷供应问题,该公司采用110千伏车载移动变电站同时转移全站负荷,确保商河电网的安全稳定。同时为确保工程顺利实施,商河县供电公司作为属地建设单位,积极联合市公司、调控、物资、等部门单位,组织精干力量,明确时间节点,强化任务落实,确保责任到位、措施到位、管理到位。坚持省市县一体、协同作战,高起点、高标准、高要求开展各项工作。在辅助控制系统、HGIS(组合电器)、预制舱等设备延迟到位的情况下,倒排工期,严控工序,十日攻坚,组建设计、验收调试、配套工程、物资协调、资产全寿命周期等7个攻坚组,现场集中办公,加快项目建设进度,确保了商西物联网智慧变电站试点工程如期完工。


       110千伏商西智慧变电站作为山东电网2019年重点项目,建成投运后,将有效缓解商河县用电压力,改善商河电网结构,为百姓迎峰度冬提供安全稳定用电保障。同时,将进一步提升运检人员劳动效率,不断提升变电站运维管理智能化、现代化水平。



来源:爱济南新闻客户端
