便民富民 !牛首山抽水蓄能电站:蓄能发电改善生态

发布日期:2022/12/13



     近日,探访青铜峡镇五大台至西打马井沟农村道路建设全线,这条道路也是投资78亿元建设的宁夏牛首山抽水蓄能电站一期项目进场之路,沿线尽是繁忙的挖掘机、装载机、压路机、塔吊、旋挖钻等大型设备;隧道口,工人正在给掌子面打锚杆,动作娴熟矫健……

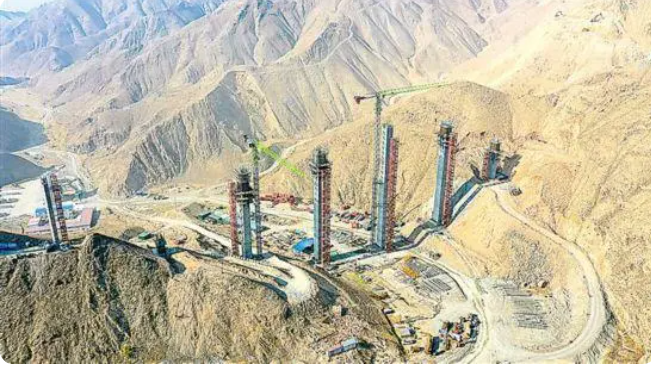

     站在项目主要控制点的打马井大桥下仰望,一根根桥墩直刺天空,一台台塔吊矗立沟底,施工现场机械的轰鸣声奏响着建设的凯歌。这是青铜峡市所建最高的大桥,墩身最高为70.143米。这里地势陡峭地形条件差,材料运输及设备安装困难,施工难度大。


   “道路项目总设计23.724公里,投资额4.3亿元,共新建桥梁7座1719米、隧道1条230米,路基土石方挖方设计396万立方米、填方147万立方米,涵洞设计42道。项目涉及危大工程深挖路堑、高填路堤、高墩桥梁,工程量较大,施工难度高。”代建指挥部指挥长周学德说。


     牛首山雄踞青铜峡市黄河东岸,主峰大西天和小西天南北对峙耸立,宛若牛首。俯瞰黄河逶迤蜿蜒,好似银缰将牛首山、贺兰山系于一起,在此形成举世闻名的黄河大峡谷。鬼斧神工,却阻断了青铜峡市与中宁县两地人货往来。中宁县白马乡新田村、跃进村到青铜峡市峡口镇需绕道70多公里。多年来,人们翘首期盼天堑变通途。


      宁夏牛首山抽水蓄能电站项目的实施,为这条道路的打通、拓宽、取直带来了历史机遇。开掘的道路南连青铜峡市青铜峡镇,北接中宁县白马乡,给周围群众出行、办事、就医及经济发展带来极大便利。


     牛首山抽水蓄能电站是自治区“十大工程项目”之一,一期项目装机总容量100万千瓦,由国网新源投资建设。利用牛首山东西两侧两个新建水库巨大的落差发电,年发电量11.48亿千瓦时。


   “电站建成后主要承担宁夏电网调峰、调频、调相、填谷和紧急事故备用等任务,改善牛首山生态环境,推动青铜峡市全域旅游发展,每年可增加地方税收1.2亿元。”牛首山抽水蓄能电站项目服务中心(有限公司)主任袁志云说。


      建设如此巨大的工程,解决纵横空间关系,协调调配人、地、机、料等资源成为首先要解决的问题。为此,2022年1月,青铜峡市批准建设该项目——道路全长23.724公里,采用三级公路标准建设,路基宽度7.5米,设计速度30公里/小时,全线采用沥青混凝土路面。


   “目前道路建设完成了工程量的43%,中铁十九局集团有限公司、中国铁建大桥工程局集团有限公司等8个参建公司的300多名施工人员从今年初进场到现在没有放假,全力以赴。监理人员自今年1月进场,在项目部临建还未完成时,放弃休息时间,在深幽的谷沟中,准确丈量出道路路线中线坐标及原地面高程。”总监理工程师马军斌说。


     牛首山北段,是华北地层区和祁连山地层区的分界部位,海拔在1200米至1600米之间,岩体较完整,地基承载力高、厚度大,为较硬岩,沿线地形起伏较大,道路项目高墩桥、结构物较多,安全压力巨大。所在区域地质情况较复杂,路基施工难度大,对高填深挖路基施工技术提出了较高要求。


     为确保牛首山抽水蓄能电站项目按期实施,道路项目土石方工程冬季不停工,桥梁桩基基础工程在确保质量的情况下,采取有效的冬季施工措施进行施工。


      采访结束时,看到道路项目的另一主要控制点——长230米的头道沟隧道时,工人们正在进行仰拱钢筋绑扎施工,一顶顶安全帽、一件件反光服在灯光的辉映下,繁忙而有序。




来源:金台资讯
