浙东“绿色充电宝”!宁海抽水蓄能电站双坝完工
发布日期:2022/12/22

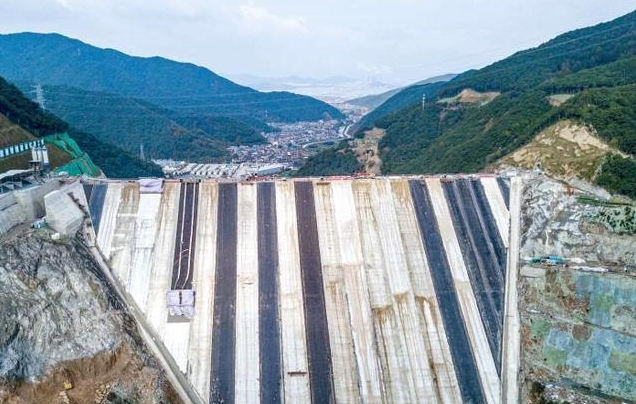

12月20日,随着国网新源浙江宁海抽水蓄能电站下水库大坝最后一块面板混凝土顺利收面,电站上、下水库大坝面板同步浇筑完成。
国网新源浙江宁海抽水蓄能电站是国家能源局“十三五”规划重点建设项目、浙江省重点工程、宁波市首座大型抽水蓄能电站,总投资79.5亿元人民币。该电站总装机容量140万千瓦,安装4台35万千瓦可逆式水轮发电机组,设计年平均发电量14亿千瓦时,年抽水电量18.67亿千瓦时,建成后将主要承担浙江电网的调峰、填谷、调频、调相及事故备用等任务,是一个名副其实的巨型绿色“充电宝”。
国网新源浙江宁海抽水蓄能电站上、下水库大坝均为混凝土面板堆石坝,下水库大坝坝顶宽8米、长280米,最大坝高96.1米,面板共分25块;上水库大坝坝顶宽8米、长550米,最大坝高63.6米,面板共分49块。上、下水库大坝同步于2022年4月填筑完成,经过近半年的沉降观测后,于2022年9月同步开始面板混凝土浇筑,总浇筑量约3.14万立方米,浇筑面积6.37万平方米,相当于9个标准足球场的面积总和。
在上、下水库大坝面板浇筑施工前,该电站就确立了打造“无缝面板”的目标,编制专项施工技术方案,实行“远程集中监控+现场流动巡查”全覆盖安全监督模式,安排专业人员开展夜巡,全方位抓好安全、质量和进度管控。
对于土建工程来说,混凝土浇筑是一个连续作业过程,需要各环节工序的无缝衔接。像上、下库大坝单块面板混凝土浇筑时间最长就需约80个小时。施工工序紧、昼夜温差大、安全要求高,因此施工中,不但抢抓时间,而且施工人员实行“双班制”轮班作业,提前配足运料台车、滑模架和抹面台车等施工器械,在大坝坝顶和坝面架设30多套灯带和灯具,确保混凝土浇筑高效施工。
“另外,我们还加大了资源投入。高峰期的时候,上、下库大坝坝面上共有20余套施工器械300余名施工人员同步开展作业。”中国水电十二局宁海施工局常务副局长赵生财介绍道。
在材料把控上,该电站超前一年开展混凝土防裂试验研究,优化侧模支撑体系和先后浇筑块间施工缝填充方式,在混凝土配比中创新性掺入VF防裂剂和玄武岩纤维,成功将混凝土入仓坍落度控制在3厘米以内,有效提升了混凝土和易性及抗裂性能。
而混凝土浇筑后的养护环节也是重中之重,该电站还加强成型混凝土保温养护,通过埋设温度计、设置流水花管和覆盖塑料薄膜、长丝及“两布一膜”土工布等方式,确保混凝土温度和湿度受控、质量稳定。
经近两个半月的共同努力,电站上、下水库大坝面板同步浇筑完成,工期比计划工期提前了半个月。
“目前,电站正处于主体土建工程和机电安装施工高峰叠加期,各项工程正有序推进,计划于2023年4月上、下水库同步开始下闸蓄水,2024年首台机组投入商业运行,2025年全部投产发电。工程建设期每年可拉动地方GDP超30亿元,增加地方财政税收0.6亿元,电站投运后每年可节约燃煤消耗量约18万吨,减排二氧化碳约36万吨。”国网新源浙江宁海抽水蓄能有限公司副总经理孟继慧介绍道。
来源:中新网 作者:方堃 蒋攀 常国庆
