被迫延期!日本首个商业化漂浮式海上风电项目将推迟2年完工

发布日期:2023/12/23



      日本首个商业化漂浮式海上风电项目Goto正式宣布——因浮式平台结构缺陷,项目将推迟2年完工。


       漂浮式海上风电场位于日本五岛市海域,规划装机容量16.8MW。



      项目在2020年6月由日本政府发起招标,电价达到了36日元/千瓦时(当时折合人民币2.37元/千瓦时);2021年6月,由户田建设株式会社(TODA CORPORATION)牵头的6家公司组成的联合体中标。


      合体决定选用日立Hitachi的2.1MW风机,共8台;采用SPAR基础,三点系泊。

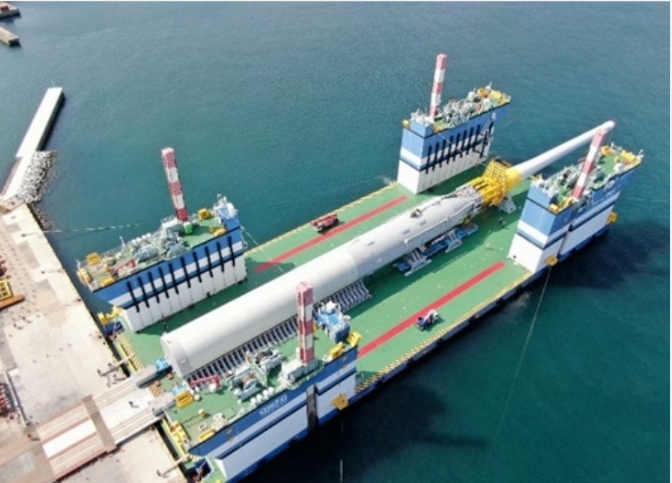

      2022年9月,项目正式开始建设,原计划于2024年1月建成。不过,在今年5月,2座在建造中的浮式平台被发现有结构缺陷。


     随即,联合体展开了详细调查,寻找问题的原因。同时,对于已经拖航就位的3座平台,将在近期将其中1座拖回码头检查,根据检查结果再决定对剩余2座采取什么措施。


     经过综合评估,联合体决定将完工时间推迟2年,即2026年1月。


      该计划变更已经取得了日本经济产业省和国土交通省的批准。




来源:欧洲海上风电  作者:逐风
