打造“蓝色聚宝盆”!福建省:海风资源优、创新能力强,集中连片开发策略明确
发布日期:2024/7/18
和山东省一样,福建省的海上风电规划工作也始于2009年。
一直到2017年,国家能源局才正式批复《福建省海上风电场工程规划报告》,同意福建省海上风电规划总规模为13.3GW,涵盖了福州、莆田、漳州、宁德和平潭所辖海域的17个风电场。
进入到2020年,福建省海上风电规划工作按下了加速键。
2020年11月,福建省发展和改革委员会启动了省风能资源的调查和规划修编工作,以适应新的能源发展需求。
2021年3月初,福建省发展和改革委员会完成了《福建省海上风电场工程规划报告(征求意见稿)(2021年修编)》,并开始征求省直相关单位和各设区市发改部门的意见。
2021年3月17日(神速),福建省发展和改革委员会形成了《福建省近海海上风电场工程规划报告(送审稿)(2021年修编)》。该报告指出截至2020年底,福建省已核准的海上风电项目有15个,总装机容量为3.79GW,已竞配的海上风电项目为1.4GW,具备开发条件的场址容量为1.65GW,总计6.84GW,占现有规划场址容量的51%。其余规划场址因“双十”、海事通航、生态红线、军事因素等影响,不具备开发条件。
此外,2021年修编规划还指出福建省的海上风电规划年限为2021年到2030年。具体分为两个阶段:
近期(2021~2025年):规划海上风电场址25个,装机规模12.7GW,并包括1个海上风电检测试验风场;
中期(2026~2030年):规划海上风电场址7个,装机规模6.2GW。
2022年2月,福建省发改委发布2022年重点项目清单,其中海上风电项目有海上风电项目包括国家海上风电研究与试验检测基地(国家海上风电检测中心)、三峡福建漳浦六鳌海上风电场二期项目、莆田平海湾DE区(40万千瓦)项目、平潭外海海上风电场项目、长乐外海海上风电场C区项目、平潭长江澳海上风电场工程项目、宁德霞浦海上风电场B区项目。
其中漳州市重点建设的闽南外海基地,将打造成国家级海上风电平价示范产业基,推进漂浮式基础、海上风电制氢、柔性直流输电、大型施工装备、大容量抗台机组等关键技术的研发,提高关键设备国产化水平。
2022年5月,《福建省“十四五”能源发展专项规划》明确了积极推进海上风电规模化集中连片开发的策略。
在确保国防、海事、通航和生态保护等要求的基础上,福建省计划在“十四五”期间有序推进省管海域的海上风电项目建设,新增开发规模达到1030万千瓦。同时,稳妥推进国管海域深远海海上风电项目,示范化开发480万千瓦,加强相关技术和条件的评估,力争在“十四五”期间增加并网装机410万千瓦,推动深远海风电项目的开工。
2021-2025年福建海风累计新增装机预计为4.45GW来源:CWEA
2023年以来,福建省海上风电建设进展显著:
2023年2月,漳州外海的漳浦六鳌海上风电场二期项目启动,规划装机容量400兆瓦,项目于2024年6月全容量并网,比预期时间提早半年;
2023年6月,全球首台16兆瓦海上风电机组在平潭外海成功吊装,标志着福建省在海上风电高端装备制造和施工能力上实现重大突破;
2023年7月,福建省发改委公示了海上风电市场化竞争配置结果,涉及200万千瓦的多个项目;

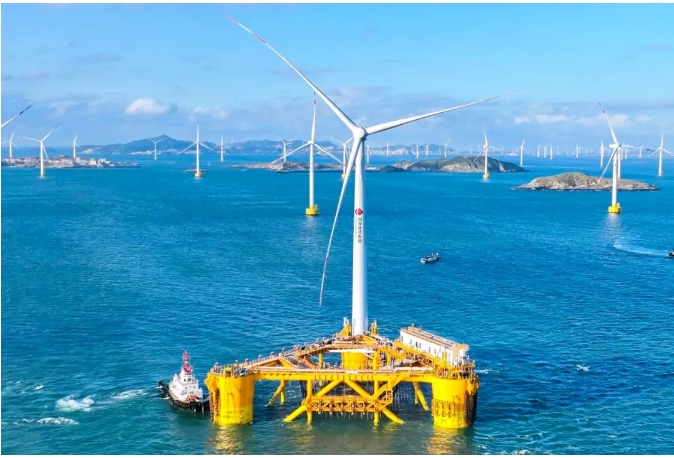

2024年6月,全国首个批量化应用16兆瓦海上风电机组项目在福建全容量并网,全球首座风渔融合浮式平台“国能共享号”在福建正式投产。
全国首个批量化应用16兆瓦海上风电机组项目
全球首座风渔融合浮式平台“国能共享号”

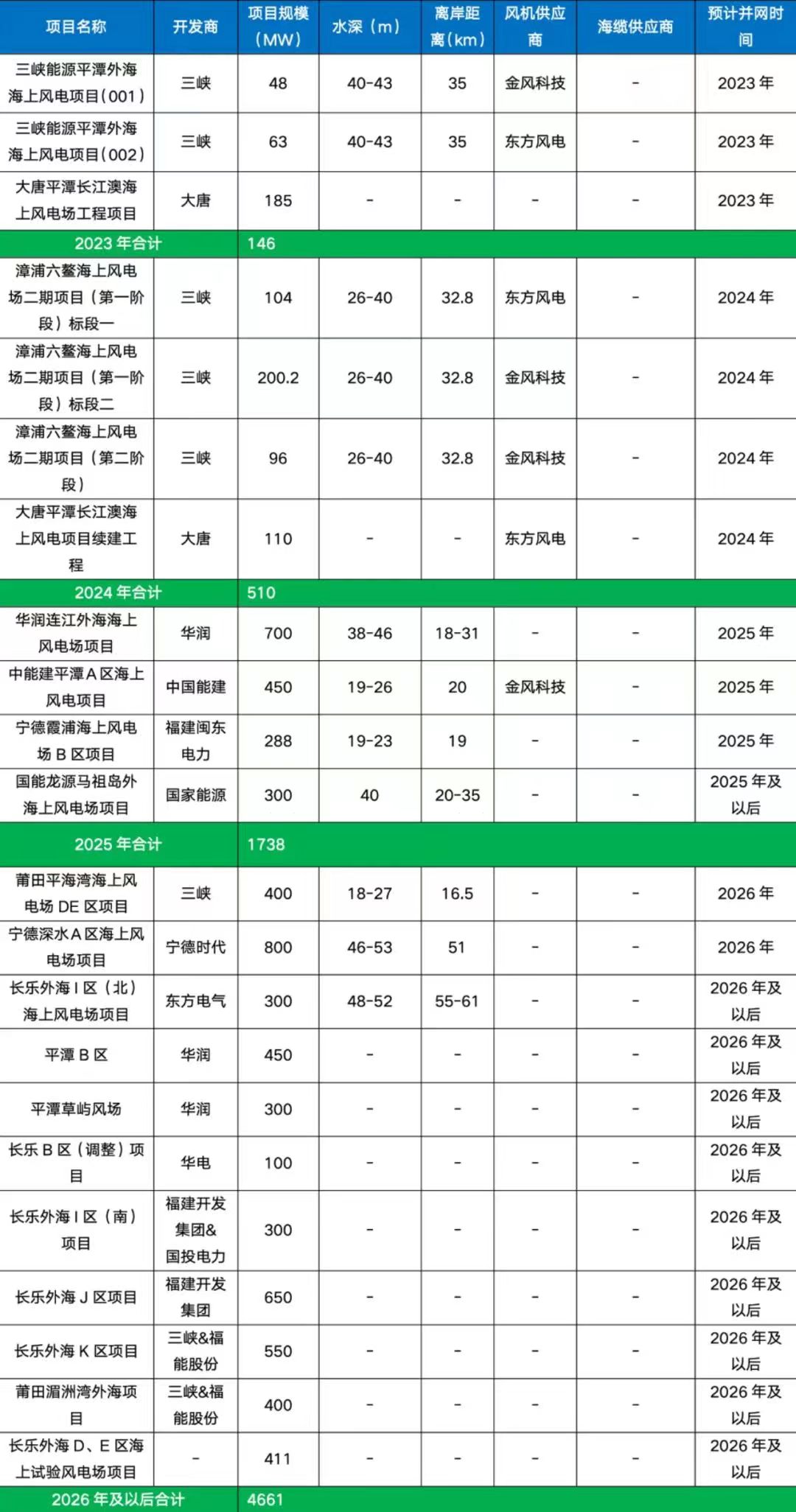

福建海上风电项目进展情况
可以看出,三峡新能源是福建海上风电的领军开发商,目前掌握超过三分之一的福建海上规划项目。
三峡集团还与福建省联合打造了国内首个海上风电国际产业园,专注于海上风电高端装备的国产化和大型化,有效推进了产业集群的形成,福建省正迅速成为海上风电产业的重镇。
装备制造方面,海上风电国际产业园区内,金风科技、中车电机、中水四局、东方电气、LM叶片等企业建成投产,8兆瓦、10兆瓦乃至12兆瓦的大容量海上风电机组相继下线。
海洋工程方面,三峡集团与福船集团、中铁大桥局合作,成立了中铁福船工程公司,专注于海上风电的安装、维护和海洋工程施工,展现了福建省在海洋工程服务方面的专业能力。
来源:海洋清洁能源资讯
