二十年内从零到一!南澳能源转型实现百分百可再生能源供电
发布日期:2024/10/28
在风能和太阳能技术的综合应用方面,南澳大利亚已跻身全球领先行列。南澳输电网公司(ElectraNet)首席执行官西蒙·埃姆斯(Simon Emms),作为南澳输电网络的掌舵人,近日详细介绍了该地区在能源领域的重大突破。

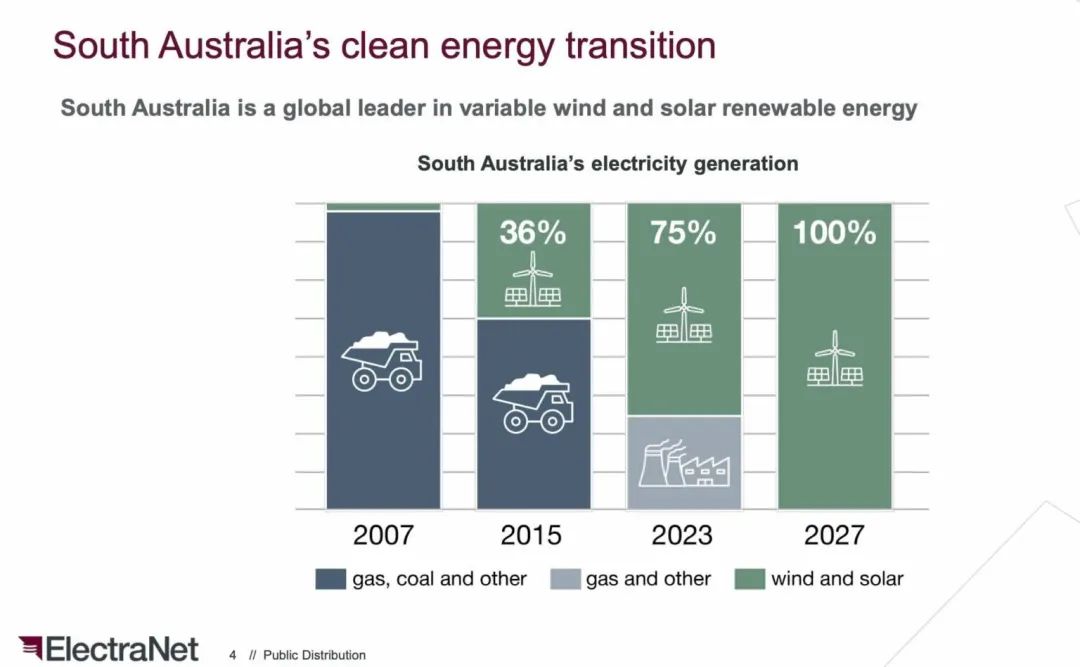

据Emms介绍,南澳大利亚将在短短二十年间完成一次前所未有的转型:从2007年到2027年,该地区从零起步,有望实现百分百可再生能源供电的宏伟目标。
Emms在墨尔本全能源大会(All Energy conference)上表示:“我们正稳步推进这一目标的实现,不过,随着用电需求不断攀升,如何在目标实现后继续保持这一水平将成为我们的新挑战。”
今年,南澳在可再生能源整合方面取得重大突破,成为全球第二个跻身国际能源署评定的第五阶段电网行列的国家
然而,Emms指出,与率先跻身这一行列的丹麦相比,南澳面临着独特的挑战。丹麦可以通过连接跨区域电网,获取相当于其最大用电需求两倍的电力支持,而南澳目前与维多利亚州的电力互通能力仅为最大需求的25%。
Emms在接受Renew Economy采访时表示:“这种情况迫使南澳必须更多依靠自身的发电能力。实际上,南澳已经成为整个国家电力市场的试验田。”
随着连接新南威尔士州的“能源连接工程”项目投入使用,这一局面将得到显著改善。该项目第一阶段将于本月底竣工,届时将连通南澳至新南威尔士州西南部布朗加一带的电力,并接入维多利亚州电网,新增150兆瓦的电力调配能力
待项目完全竣工后,跨区域电力调配能力将提升至750兆瓦,这将为该地区进一步发展其可再生能源扫清障碍。
Emms强调,南澳能够在可再生能源发展方面领跑全国,得益于其历史悠久的输电网络基础。2016年关闭的燃煤电厂位于奥古斯塔港,距离主要用电中心阿德莱德约400公里,这为可再生能源供电创造了意想不到的优势。
原本服务于燃煤电厂的两条输电线路,如今华丽转身,成为可再生能源的“超级高速公路”。他解释道:“正是由于我们在可再生能源富集区拥有完善的输电网络,所以南澳大利亚能够在转型道路上快人一步。”
目前这条线路已接近满负荷运转,这不仅证明了联盟党此前提出“在奥古斯塔港发展核能无需新建输电线路”的主张缺乏可行性,同时也说明,为满足新增可再生能源项目和工业用电需求,扩建输电网络势在必行。

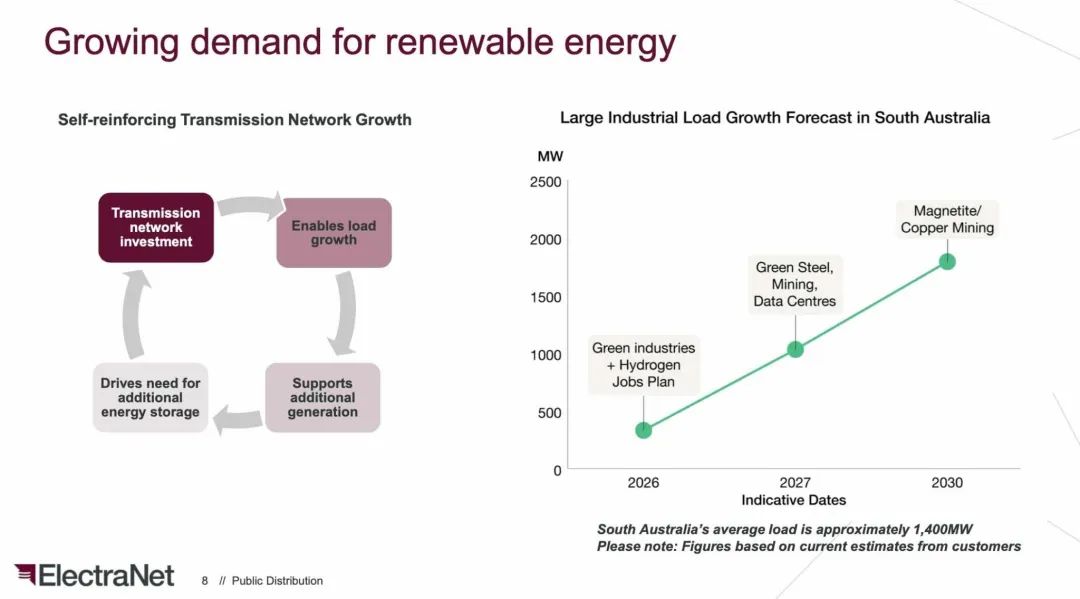

据Emms透露,该州现有工业用电负荷约400兆瓦,但已收到高达2000兆瓦的新增用电需求。这些需求主要来自奥林匹克大坝矿区、新建磁铁矿项目(这对绿色钢铁生产至关重要),以及数据中心等高耗能产业。
他补充道:“按照以往的行业经验,每兆瓦的用电负荷需要配套三兆瓦的可再生能源产能。这意味着2000兆瓦的新增负荷将带来6000兆瓦的可再生能源需求。显然,这将给南澳大利亚的电网带来革命性的变化。”
南澳大利亚的电网还创造了另一项突破性纪录:全球千兆瓦级电网中,仅此一处实现了屋顶光伏发电量占主体地位,其电量有时甚至能超过该地区用电需求。数据显示,就在上周的某个时段内,光伏发电量一度攀升至用电需求的112.9%,多余电力则通过跨区域输电线路输往维多利亚州,或转入储能系统储存。
Emms表示:“现在我们最大的供电对象反而成为了最大的电力供应方。”
电力供应和价格的波动已成常态。尽管大规模可再生能源确实拉低了电力批发均价,甚至常常出现负电价的情况,但目前仍需依靠天然气发电来填补供需缺口,因此整体高价仍将持续。
但Emms表示,新增用电需求的接入,加上为实现百分百供电目标而新增规划建设的风能和光伏发电设施,电网的使用效率将得到显著提升。“假如南澳大平均用电量是1400兆瓦,用电高峰时期会超过3000兆瓦,那么我们的负荷系数,即平均用电量占峰值用电量的百分比,会低于50%。这意味着我们的电网实际上只发挥了一半的潜力。而引入这些大型工业用户后,电网的利用水平将显著提高。这样一来,建设和维护电网的成本就可以由更多的用户共同分担,从而降低单位电价。”
来源:能源舆情
