广东省首个大兆瓦级海上风电项目成功并网发电!
发布日期:2019/8/16
2019年8月15日22:00 ,广东粤电湛江外罗海上风电项目陆上集控中心传来捷报,随着海上风机叶片的徐徐转动,项目首批风机并网发电成功。
标志着广东省首个大兆瓦级海上风电项目成功并网发电!标志着我省海上风电发展建设取得重大突破!
据悉,湛江外罗海上风电项目总装机容量为19.8万千瓦,总投资约37.48亿元。作为清洁能源项目,项目建成后,预计年上网电量超4.7亿千瓦时,每年可节省燃煤消耗约14.81万吨,减排二氧化碳约39.4万吨、二氧化硫54.43吨,对广东省优化能源结构、促进节能减排以及保持经济平稳增长、促进产业转型升级具有重要意义。
作为广东省首批示范性海上风电项目、首个大兆瓦级海上风电项目,以及国内首个EPC总承包海上风电项目,湛江外罗海上风电项目在装备制造、建设管理、施工工法、设备技术、防台保护等方面均具有深远的示范效应。
为全力打造海上风电国优工程,在广东省能源集团有限公司、广东省风力发电有限公司的支持指导下,广东粤电湛江风力发电有限公司组织各参建单位精诚合作、攻坚克难,实现了安全零事故、质量零缺陷、工期零延误的目标,成功创造了广东省首台大兆瓦级海上风机完成吊装、广东省首座220kV海上升压站完成吊装、广东省首批大直径单桩风机基础完成沉桩、广东省首条220kV海底电缆完成铺设等多个“全省第一”。

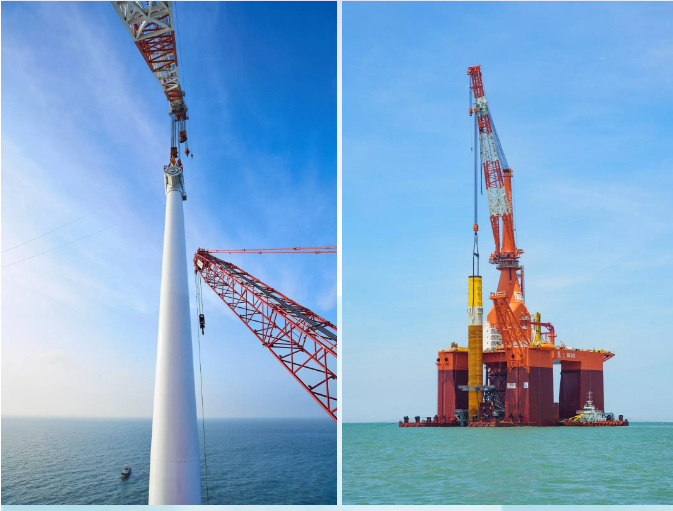

首桩施工完成 2018.07.03
●广东海域首个单桩基础风电场工程
●单桩最大直径7米,最大桩重约1000吨

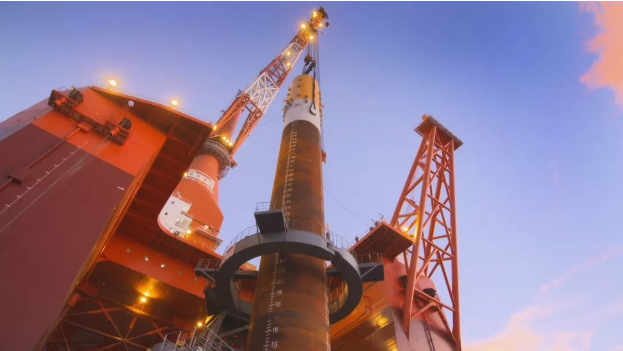

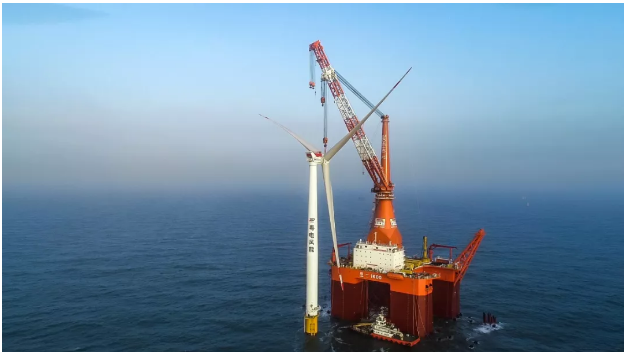

首台机组吊装完成 2018.12.06
●国内首次规模化应用国产5兆瓦及以上大容量抗台风型机组

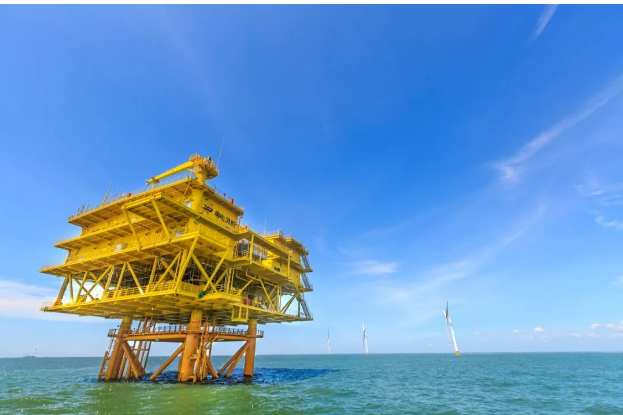

海上升压站吊装完成 2019.03.06
●广东省首座海上升压站
●针对广东湛江海域气候特点对整体结构优化设计

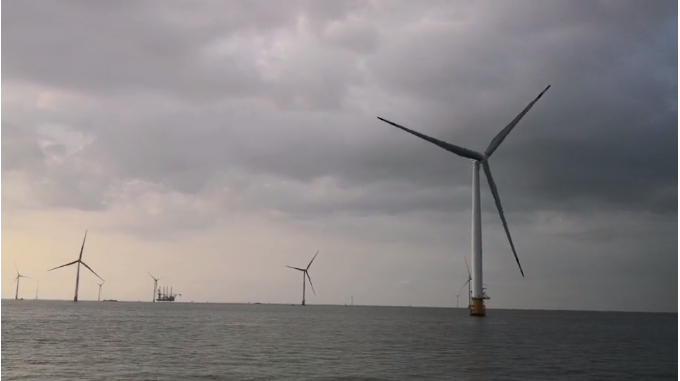

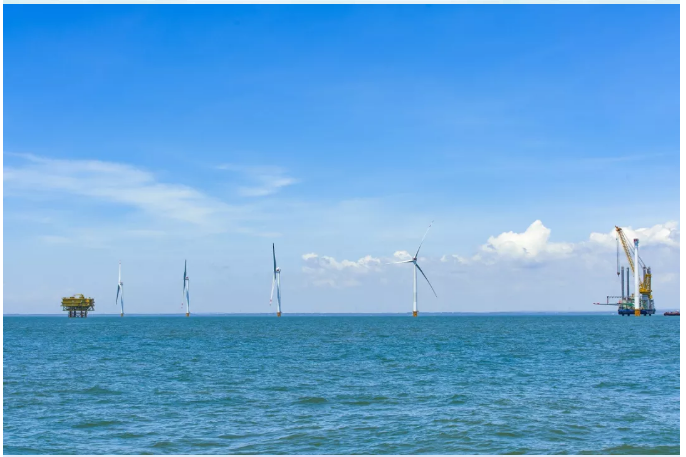

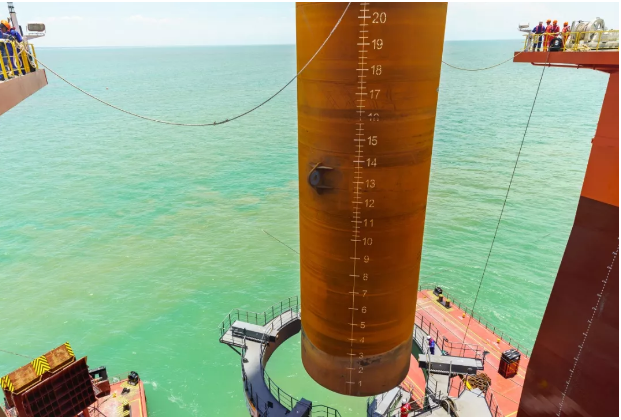

全部风机基础沉桩施工完成 2019.05.20
●创造了最小桩身垂直度0.31‰的佳绩,远超3‰设计要求
●高峰时期创造了单月发桩12根、沉桩10根的进度
项目受电一次成功 2019.08.14
●广东省首次实现220kV海缆长距离送电
2019.08.15

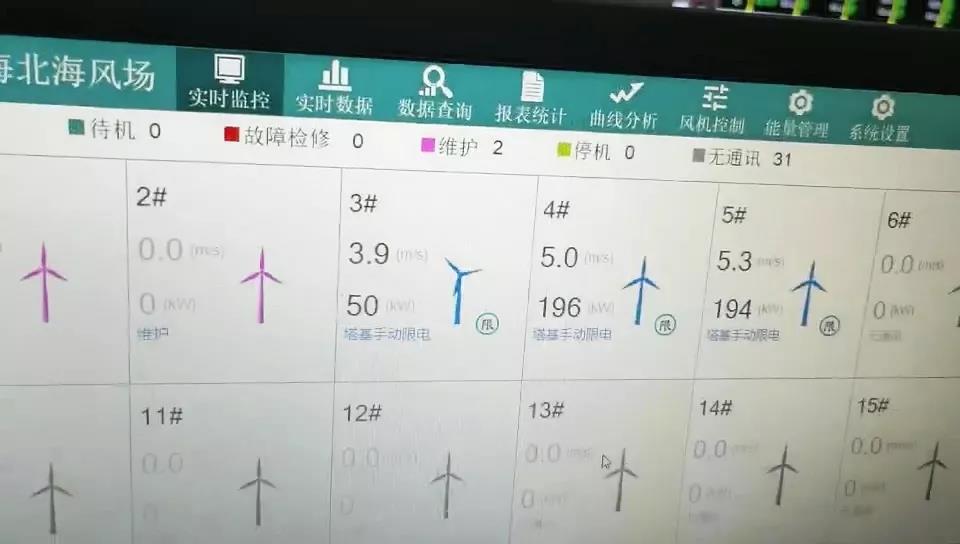

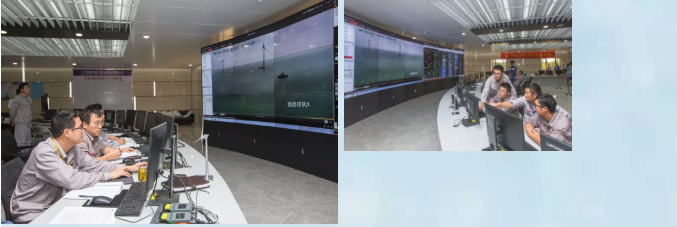

项目首台风机并网发电
在项目受电并网的攻坚阶段,湛江风电公司组织成立了湛江外罗海上风电项目试运行指挥部,协同各参建单位人员,贯彻“不忘初心、牢记使命”主题教育总要求,以时不我待、闻鸡起舞、日夜兼程、风雨无阻的精神坚守在项目最前线,形成了海陆联动、多点协同、争分夺秒的推进局面。
项目受电并网得到了供电部门的大力支持。湛江供电局心系企业所需,以超高效率完成湛江外罗海上风电项目送出线路建设,为项目并网发电提供了强有力的保障。广东电网电力调度控制中心以优质高效服务护航绿色能源,悉心指导湛江外罗海上风电项目一次受电成功,顺利实现了首批风机并网发电。
项目受电并网还得到了上级单位的大力支持。2019年8月14日,广东省能源集团有限公司党委书记、董事长李灼贤同志亲临湛江外罗海上风电项目海上升压站、陆上集控中心督导项目受电并网工作。
进入项目建设全面冲刺的攻坚阶段,湛江风电公司将继续贯彻“不忘初心、牢记使命”主题教育“守初心、担使命、找差距、抓落实”的总要求,坚持质量效率第一、安全生产第一、廉政建设第一的原则,确保将湛江外罗海上风电项目建设成为高质量、重安全、守廉洁的阳光工程、民心工程、德政工程、品牌工程,为广东能源集团成功打赢蓝天保卫战提供坚强保障,为粤港澳大湾区构建清洁低碳、安全高效的能源体系提供有力支撑。
来源:湛江风电
