海风“狂飙”!浙江千亿项目最新进展

发布日期:2025/10/15



01

“一湾四片”


        ① 杭州湾北片:嵊泗1#(中广核)


        ② 舟山片:普陀2#(浙能+明阳)


        ③ 温台片:瑞安1#、2#、3#(华能、金风、浙能)


        ④ 苍南片:苍南1#二期、3#、6#、Z15示范(华润、远景、运达、浙能)


02

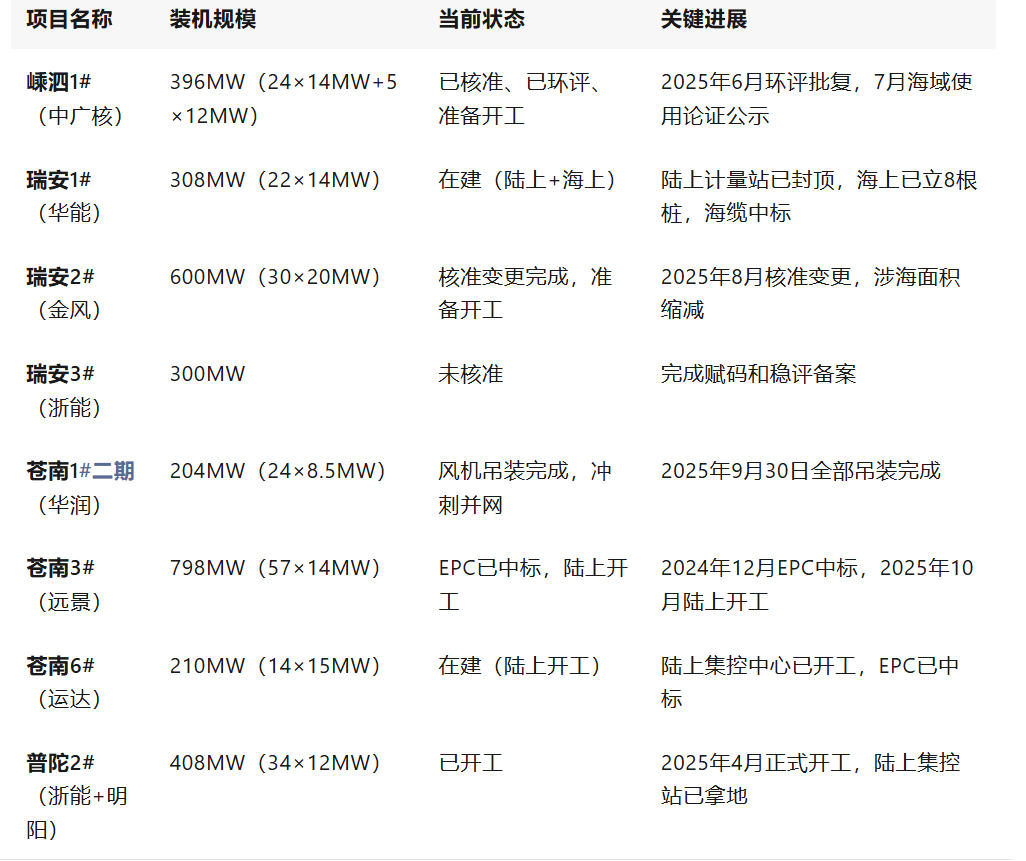

进度条——谁最快?谁卡壳?



       嵊泗1#(中广核)


        状态:已核准、已环评、已公示用海,海上主体开工倒计时


        装机:39.6万千瓦,24台14MW+5台12MW


        投运:2027年上半年


        亮点:海底电缆34.9公里一次铺完,创国内最长220kV交流海缆纪录

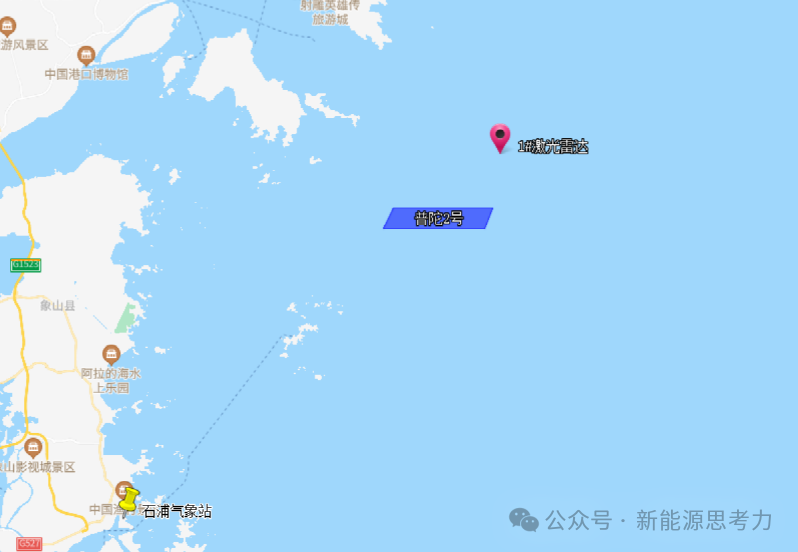

        陀2#(浙能+明阳)


        状态:2025年4月24日已开工,陆上集控中心土地合同已签,风机正在进行招标


        装机:40.8万千瓦,34台12MW


         投运:2027年一季度


         亮点:年发电12.8亿度,够舟山本岛居民用半年



         3、瑞安1#(华能)


        状态:陆上计量站已封顶,海上已立8根桩,预计2026年6月首批并网


        装机:30.8万千瓦,22台14MW


         投运:2026年底


         亮点:年省煤32万吨,相当于瑞安一年民用天然气量


        4、瑞安2#(金风)


        状态:2025年8月刚拿到变更核准,用海面积从66km²缩到38km²,30台20MW机型敲定


         装机:60万千瓦


        投运:2027-2028年


        亮点:单台20MW,国内首批“超大杯”,一圈叶片扫过的面积≈6个足球场

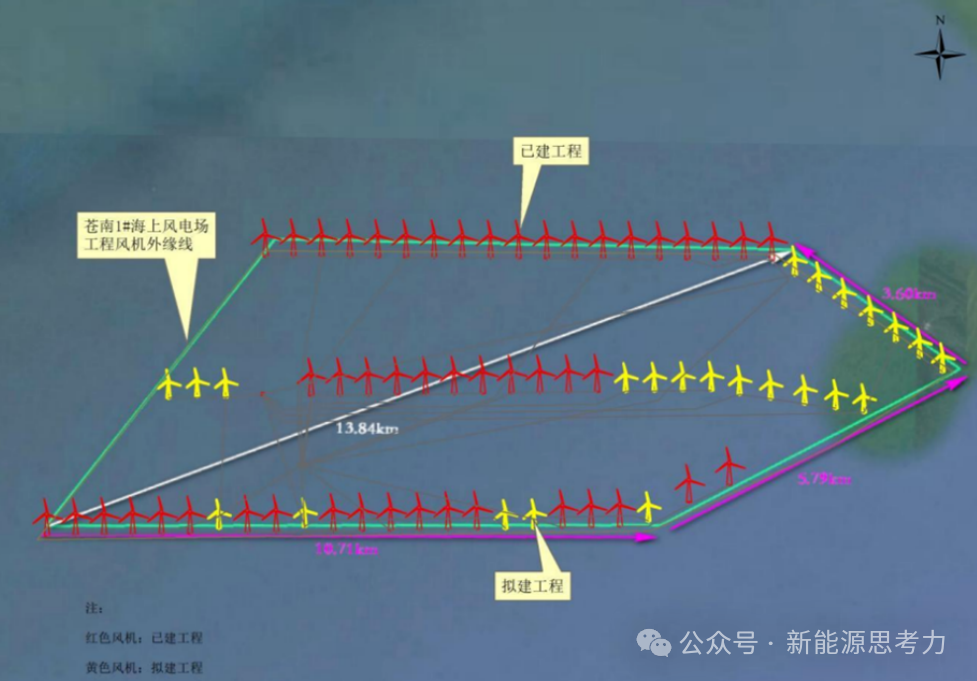

         5、苍南1#二期(华润)

        状态:2025年9月30日24台风机全部吊装完,现在冲刺调试


        装机:20.4万千瓦,24台8.5MW


        投运:2025年12月


        亮点:扩建项目,和一期共用升压站,省时间也省钱,建设周期仅10个月



        6、苍南3#(远景)


        状态:华东院EPC合同已签,87.5亿元,陆上500kV升压站10月动工


       装机:79.8万千瓦,57台14MW


        投运:2026年底


        亮点:年发电30亿度,可填满苍南县全年工业用电还有富余


         7、苍南6#(运达)


         状态:陆上集控中心已挖土,海上升压站开始招标


        装机:21万千瓦,14台15MW


         投运:2026年底


         亮点:温州本土企业运达制造,风机、塔筒、叶片全部“温州造”,本地化率90%以上

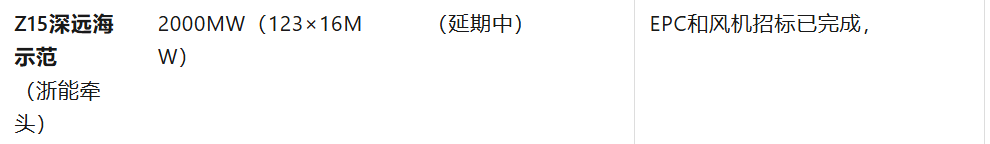

         8、Z15深远海示范(浙能牵头)


        状态:项目整体已延期,风机中标单位:运达、上电、东电


        装机:200万千瓦,拟123台(7台漂浮式)16MW风机


         投运:2027年年底


         亮点:全国首个“国管海域”大项目,离岸100公里,水深52-63米,风再大也不怕


03

下一步——浙江海风还能怎么卷?


       ① 浙江省能源局已启动“十五五”能源规划前期研究,具体目标尚未公开,但据业内预测,到2030年海上风电累计并网规模有望较“十四五”翻番,或突破10GW级别。


        ② 温州、台州正联合申报“国家深远海海上风电试点基地”,一旦获批,即可启动开发已获国家批复的 28GW 国管海域资源


        ③ 补贴退坡后,绿证、碳交易与海上风电制氢正成为新的盈利支点。行业案例显示,绿证+碳交易已可为海风项目带来约0.05元/度的额外收益;若2026年绿证价格继续上行,度电综合收益有望进一步抬升。


来源:新能源思考力
