百吨重器踏浪来!全球海上风电“巨无霸”完成关键交付
发布日期:2026/2/11

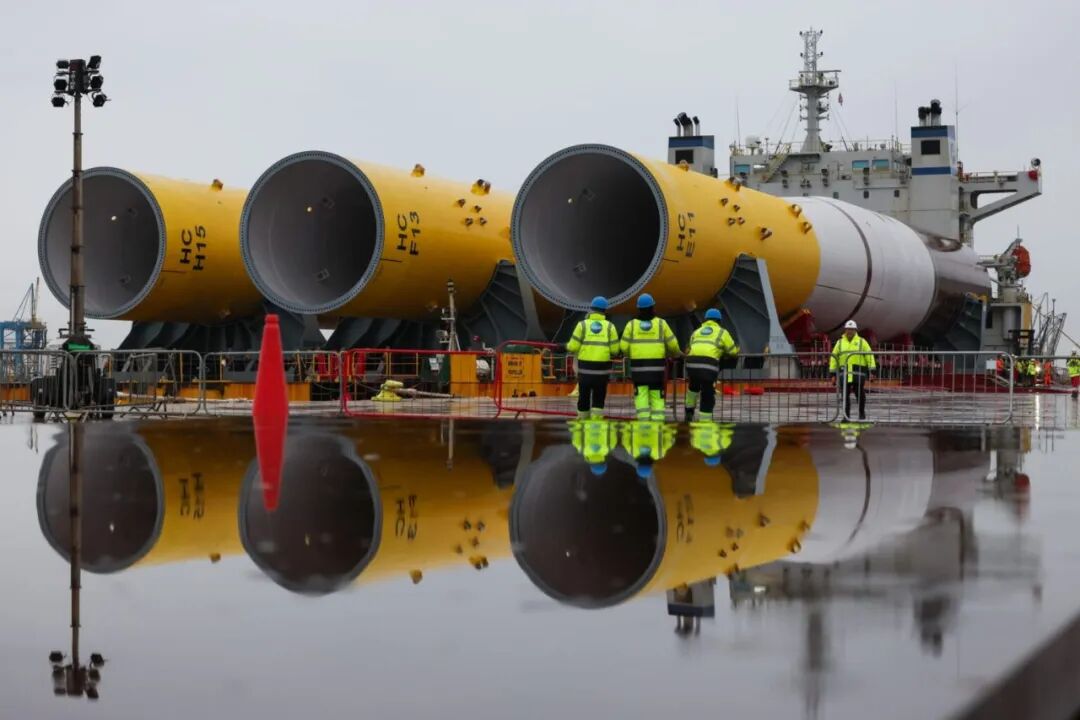

由Ørsted开发的2.9GWHornsea 3海上风电场迎来关键节点——首批6根XXL单桩基础已由西班牙毕尔巴鄂运抵英国Teesworks港。这批单桩由Haizea Wind Group生产,分两批抵达,运输及安装承包商Cadeler携手Mammoet、BigLift Shipping共同完成装卸作业。
据Ørsted披露,单桩平均重1670吨、长90米,顶部直径8米,底部最大直径达11米。Hornsea 3总计需安装197根单桩,全部由Haizea Wind Group依据2022年签署的合同供应——这也是该西班牙供应商当时获得的最大单笔订单。Haizea于去年完成首批单桩制造。
Hornsea 3董事总经理Luke Bridgman表示:“2026年我们将正式启动Hornsea 3 海上作业,首批单桩抵港是这一进程的重要里程碑。”
作为Ørsted在北海Hornsea区域的第三个GW级项目,Hornsea 3场址距约克郡海岸约160公里,装机容量2.9GW,由于项目自开发至建设均作为单一整体推进,而非分阶段实施,因此建成后将成为全球最大的海上风电场。
海上施工将于今年启动,预计2027年全面并网。Cadeler首席执行官Mikkel Gleerup表示:“Cadeler已投入包括全新A级船Wind Ally在内道达尔三艘作业船,将安全、高效地执行任务。我们与Ørsted多年合作积淀深厚,很荣幸助力这座全球最大海上风电场落成。”
来源:欧洲海上风电 作者 : 逐风
