返回首页
你现在的位置: > 首页 > 行业动态 > 正文

“太阳能+储能”可为北卡罗来纳州节省大量电力成本

发布日期:2019/7/16


       据外媒报道,北卡罗来纳州公用事业委员会于7月3日听取了北卡罗来纳州可持续能源协会和太阳能开发商Cypress Creek公司发言人Tyler Norris建议,其主要内容是在现有的电网规模太阳能发电厂配套部署储能系统,可以节省大量成本。


       虽然其大部分陈述都是政治性质的,但其主要内容是由北卡罗来纳州立大学(NCSU)在其储能项目研究中提出的建议。建议到2030年部署装机容量为5GW锂离子电池用于大容量能量时移和峰值容量推迟。如果太阳能发电设施装机容量在此期间增长更快,或者电力价格下降,这个价值会增加。

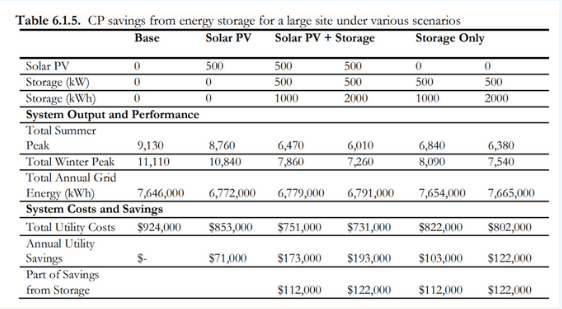

       在演示的一个模型中,相对于“重叠峰值”(CP)定价,从太阳能发电设施,太阳能+储能、独立部署储能系统的各种配置中展示了其节省的成本。例如一个装机容量为500kW的太阳能发电设施和一个500kW/2MWh储能系统每年节省电力费用为193,000美元。




       该报告还展示了其他系统规模和其他电价模型。


       在一个单独的用例中,Norris公司指出了一个令人关注的太阳能+储能项目的规模:
在以北卡罗来纳州立大学(NCSU)储能项目研究为模型的一个示例中,一个3MW/3 MWh直流耦合电池储能系统添加到一个装机容量为7.1 MW的太阳能发电设施中,显著增加了太阳能发电设施产生电能的时间,从没有配署储能系统的29%提高到已部署储能系统的47%。


       在上述配置下,太阳能发电设施成为了一个将近100%可调度资源,持续运行时间将近12个小时。


       在回答储能系统是否能“提高北卡罗来纳州现有发电厂价值”这一开放性问题时,Norris指出,该州已经为装机容量为5.4 GW的太阳能发电项目开发商支付了100亿美元电网升级费用。.他还指出,通过向这种资源增加储能容量,可以获得以下好处:


       •大容量能量时移


       •峰值容量延迟


       •灵活的斜率


       •频率调节


       •电压支持和控制


       •输电线路升级或容量延期


       •输电投资延期


       •缓解输电拥塞


       公用事业公司面临的挑战


       政治因素和公用事公司的推迟也是讨论的一部分。Norris强调,该州受监管的公用事业公司并未为这些服务中的大部分提供经济价值。他认为,杜克能源公司对太阳能发电设施的不可调度性表示担忧,目前对储能资源市场准入的设置还有一些不公正和不合理的障碍,尤其是在电力购买条款和条件以及电力互联标准方面,这将阻碍向北卡罗来纳州绝大多数已安装的可再生发电设施添加此类资源。


       当谈到升级北卡罗来纳州5.4 GW太阳能发电设施的其他结构性挑战时,他指出,“作为标准流程的一部分,杜克能源公司表示如果添加储能设备,则需要考虑如何利用储能设备来提高可再生能源对纳税人的价值。”杜克能源公司随后推出了一个为期5年的项目购电协议。


       即使北卡罗莱纳州互连程序的第1.5.2节允许在一些情况下进行各种更改,包括发电设备、逆变器、太阳能电池板、变压器和继电器控制的更改或更换,以及DC/AC的更改,但仍会发生这种情况。

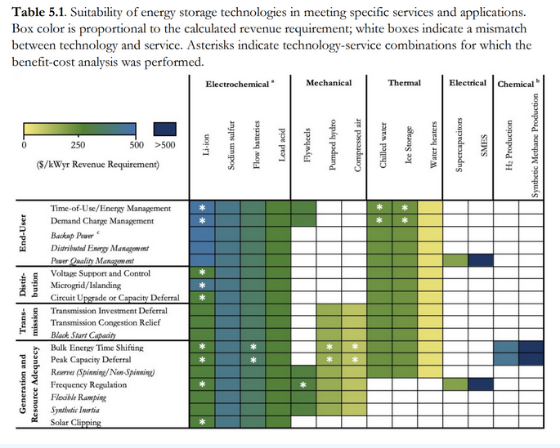

       为此提供一张图表来更好地理解,以下是储能技术和可再生能源技术必须在经济上可行的收入比较:





来源:中国储能网  作者:刘伯洵

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
