欧盟为储能铺好“快车道”!工商业侧正驶入政策红利区
发布日期:2026/6/29

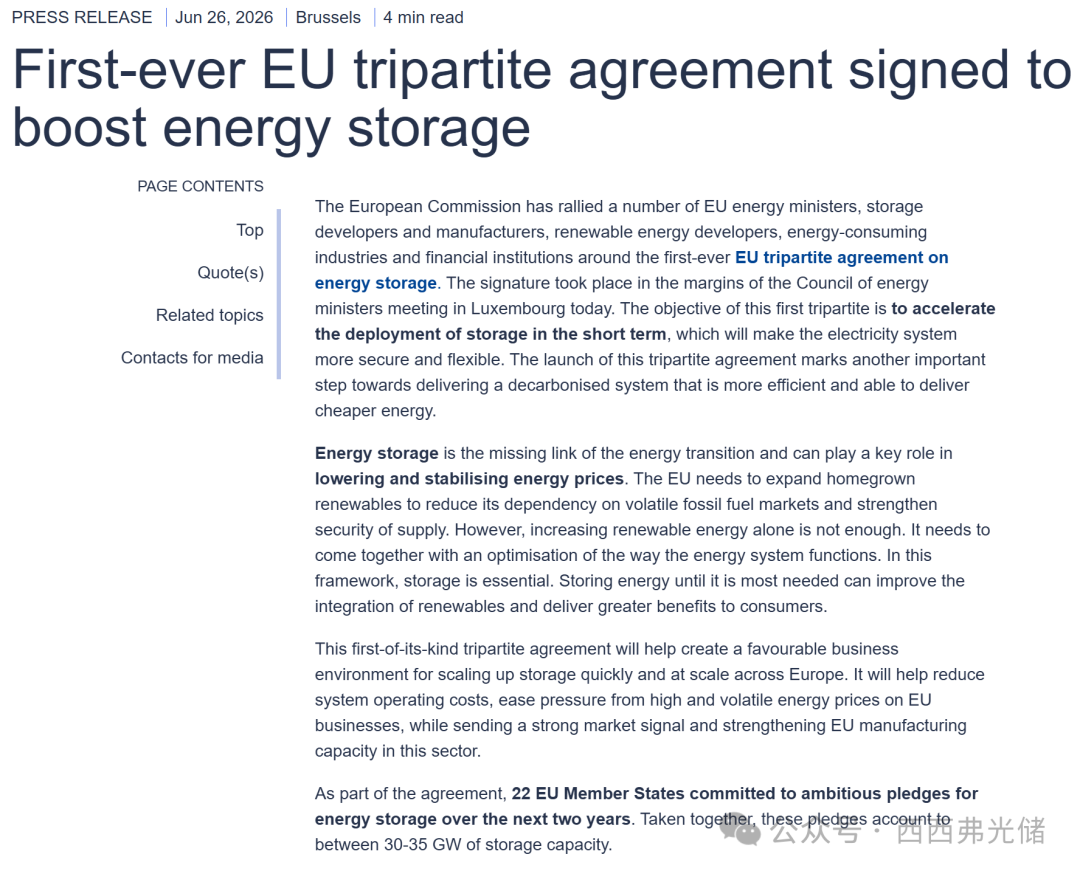

2026年6月26日,欧盟委员会正式签署了首份《欧盟储能三方协议》。该协议汇集了欧盟成员国、储能开发商、可再生能源生产商、能源密集型产业以及金融机构,各方围绕加速储能部署达成了一系列共同承诺,旨在共同推动欧洲的能源转型。
为何该协议至关重要?
欧洲理事会此前指出,加速部署和整合可再生能源与储能,主要是为了降低和稳定能源价格,减少对波动性化石燃料市场的依赖,从而增强能源供应安全。
欧盟目前约有 55 GW 的已安装储能容量。为了满足未来基于可再生能源的电力系统的需求,到 2030 年,这一数字需要达到 200 GW。这意味着在不到五年的时间内,欧盟的储能规模需要实现近 4 倍的扩张,时间窗口已十分紧迫。
2026–2028年《欧盟储能三方协议》关键承诺:
加速储能部署: 年度储能部署量较2025年水平(约 12 GW/年)至少提高20%,目标是在三年内新增约 45 GW 的储能装机容量。
替代天然气需求: 确保储能能够满足约 10% 的峰值需求(高于2025年约5%的水平),通过更好地利用可再生能源来减少天然气需求。
扩大购电协议 (PPA): 将包含储能资产的购电协议规模从 2026 年的 1.5 GW 增加至 2028 年的 4.5 GW。
发力工商业 (C&I) 领域:
将工商业(C&I)领域与可再生能源共址的储能装置(共址储能)占可再生能源装置的比例,从2026年的5%提升至2028年的 20%。
将工商业(C&I)领域的电池装置容量从2026年的9 GWh大幅提升至2028年的 24 GWh。
将工商业(C&I)领域的工业热储能容量从2026年的 0.5 GWh 提升至 2028 年的 1.5 GWh。
成员国目标: 22 个成员国提出了国家储能部署承诺,目标总额累计达到 30–35 GW,以促进实现欧盟层面年均约 30 GW 的预期部署步伐。
资金与金融支持
在融资方面,主要欧洲金融机构提供了强有力的支持:
欧洲投资银行 (EIB) 集团 正在调整其 5 亿欧元的企业购电协议试点计划,使其涵盖储能解决方案,并将 15 亿欧元的电网制造一揽子计划扩展至储能组件制造商。
欧洲复兴开发银行 (EBRD) 正在扩大对储能投资的融资支持,并为成员国建立有利的监管框架提供咨询服务。
国家和区域银行 承诺共同增进对储能项目的了解,以切实提高其可融资性。监管与政策赋能
从监管角度来看,协议各方将通力合作,打造更顺畅的政策和产业环境:
成员国: 承诺尽早消除储能部署的障碍,特别是支持达成包含储能资产的购电协议 (PPA),并根据其国家承诺按需支持储能部署和制造。
欧盟委员会: 将为相关支持措施快速推进国家援助审批,并通过工业脱碳银行支持能源密集型产业的脱碳。同时,委员会将探索在2026年创新基金热力拍卖(Innovation Fund Heat Auction)中发挥储能价值,并更新发电机网络要求规范和需求连接规范,以扫清技术部署的障碍。
产业与开发商: 储能与可再生能源开发商及耗能工业承诺提升透明度。开发商将提供新建储能和混合项目的年度指导数据,而耗能工业将提高其长期电力需求预测、计划电气化和灵活能源消耗的可见度,以确保形成稳健的项目储备。
监督机制与预期成果
直至2028年,欧盟委员会将每年对协议的实施进展进行追踪与监督。评估将基于清晰的关键绩效指标 (KPI),包括:已装机容量、峰值需求份额、购电协议 (PPA) 规模以及工商业领域的具体指标。
本三方协议的实施将通过以下三大具体成果,直接促进能源安全、可负担性、工业竞争力及可持续性:
形成更稳健的项目储备: 该储备将由成员国的储能部署承诺以及耗能产业的聚合需求预测共同支撑,从而极大提高供需的可预测性。
扩充工具箱: 形成更加庞大和完善的去风险与项目开发工具箱。
强化本土制造: 扩大欧盟内部的储能及储能组件制造基础,以匹配三方协议的雄心壮志。
来源:西西弗光储
