DeepSeek宣布API引入峰谷定价,token价有了时段。同时,浙江7月电价新政(112号文)调整了电价峰谷时段。token价跟着用户需求走,电价跟着光伏供给走,两者的峰谷是错位的。AI用电增速40%+,是让算力去适应电力,还是电力来适应算力?
一、如果让电力跟着算力中心去建

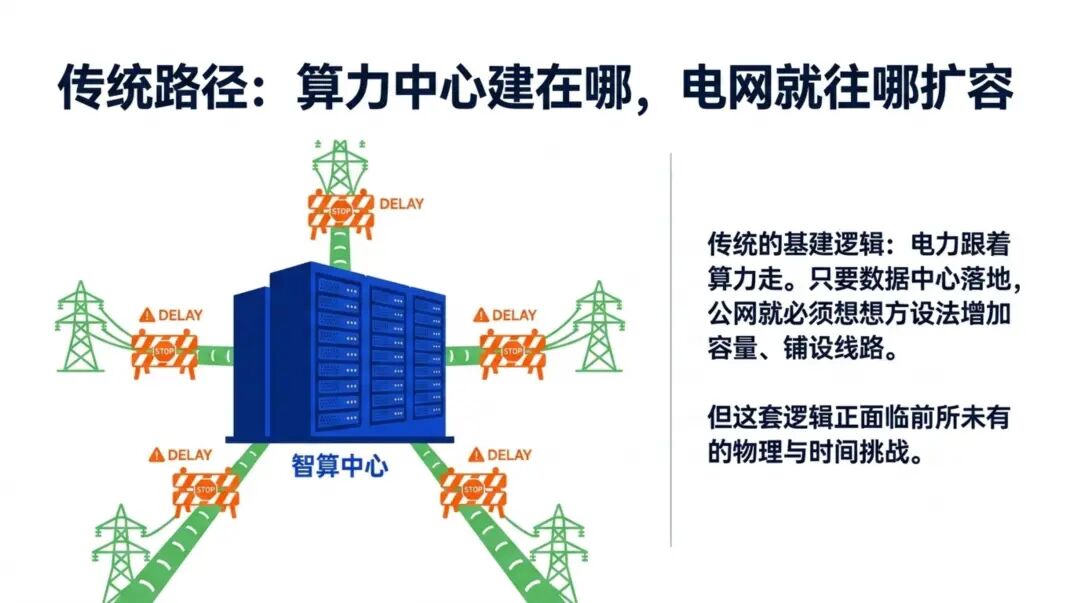

算力中心建在哪,电网就往哪扩容。
2025年全国数据中心用电量约1960亿度,同比增长17%。2026年1-2月互联网数据服务业用电增速冲到46%。按这个趋势,2030年可能超过7000亿度,占全社会用电量5%以上。(来源:中国信通院、国家能源局)

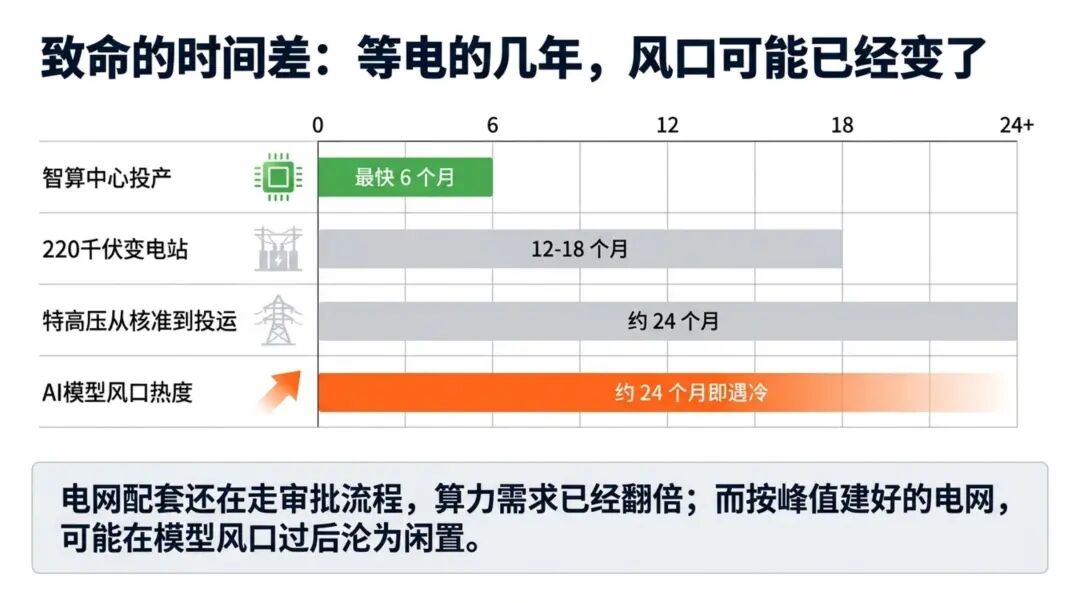

电网扩张可能跟不上算力的速度——220千伏变电站建设12-18个月,特高压从核准到投运约2年。智算中心投产最快6个月,但等电要好几年。AI用电年增速40%+——电网配套还在走审批流程的时候,需求已经又翻了几倍。更麻烦的是,一个模型风口热两年就过去了,按峰值建的电网可能闲置。

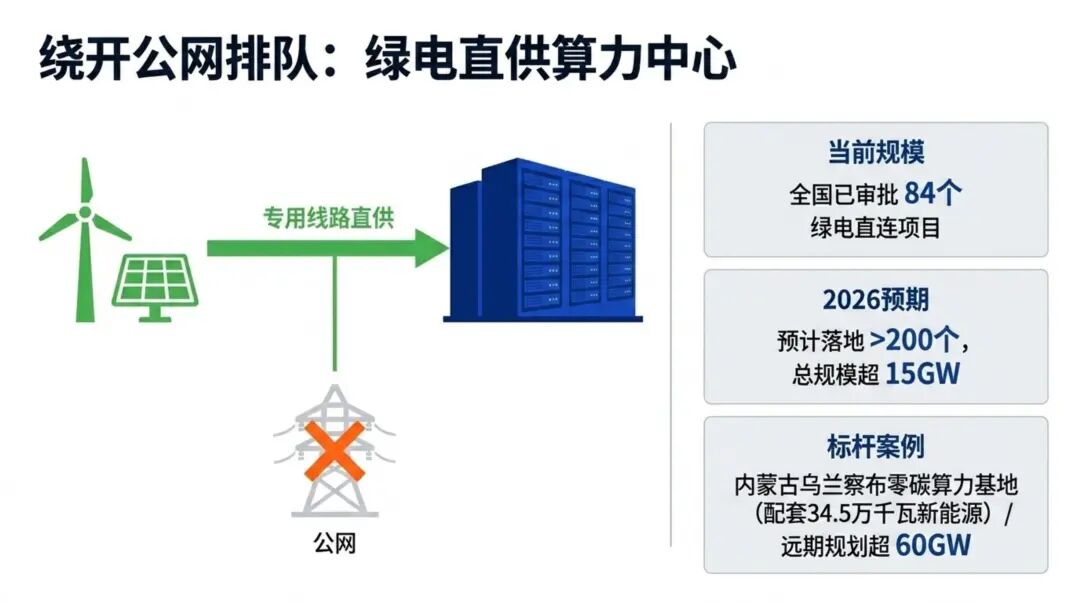

另一条路是算力中心自建绿电直连。风电光伏不接公网,专用线路直供数据中心,不用排队等电网扩容。目前全国已审批84个绿电直连项目,2026年全年预计落地超过200个、总规模超过15GW。全国首个投运的是内蒙古乌兰察布零碳算力基地,配套34.5万千瓦新能源。内蒙古已批复5个算力项目,谋划的绿电直连超过60GW。
(来源:国家发改委《关于有序推动多用户绿电直连发展有关事项的通知》;内蒙古能源局)
绿电直连的好处是明确的:西部弃风弃光的电就地消纳,算力中心拿到比公网便宜的绿电。但天花板也明显——风光有间歇,算力中心要24小时运转,配储增加了成本;推理业务对延迟敏感,西北到东部的物理距离绕不开。
二、如果让算力跟着电力走,时间错峰+空间迁移
反过来看另一条路:不是电网追着算力跑,而是算力适应电力。
时间错峰:批处理任务排在凌晨低谷电价时段,推理靠缓存降低重复计算。浙江7月电价低谷0.35元、尖峰1.13元,三倍差距。把训练任务从白天挪到凌晨,电费能省不少。
但目前这一招用得不多。原因有三层:电费在算力成本里只占10%-15%,GPU折旧占一半以上,省的电费不够覆盖闲置损失;电价峰谷错位——算力高峰跟着用户办公节奏走而不是电价低谷走;而且浙江7月新政还在收窄峰谷价差,时间错峰的经济激励进一步减弱。
空间迁移:这是算力独有的能力,也是这轮讨论里最被低估的。
传统电力负荷物理绑定在出清节点上。杭州一个工厂的负荷,没办法凭空跳到贵阳去消纳。要解决西部弃风弃光和东部缺电之间的错配,只能建输电通道——费时间、费钱、占地。

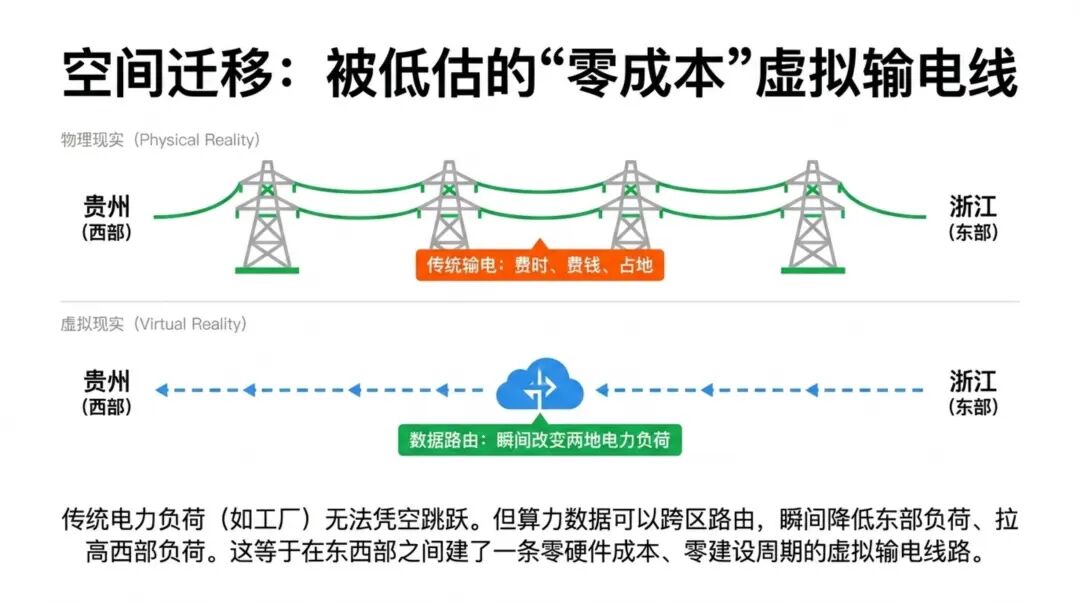

算力不一样。数据可以跨区路由。一个推理请求从浙江切到贵州的算力中心,浙江的电力负荷降了、贵州的涨了,两者之间不需要新建任何输电线路。这在效果上等于一条"虚拟输电线路"——零硬件成本、零建设周期。
关键的是,空间迁移不存在时间错峰的那种纠结。东西部电价差是结构性、单向的——西部绿电永远比东部便宜。不存在"算力高峰和电价低谷错位"的问题,因为电价差不是按时段波动的,是按地理位置固定的。把训练和批处理搬过去就是了。
西部绿电直连加算力中心的组合,实际上是让两条路汇合了:算力往绿电富集区走,绿电给算力直供,电网扩容的压力小了,弃风弃光的问题也解决了。两端受益。
约束主要在推理:延迟要求<50ms的场景,跨西部的物理距离可能超时。训练和批处理没有这个问题。
三、哪条路更靠谱
最优先:算力空间迁移+绿电直连。西部绿电直连降成本、算力中心就地消纳降弃风弃光、不需要电网新建大通道。东数西算的框架已经有了,绿电直连从试点转规模化。训练先过去,推理能过去的也过去。这是确定性最强、成本最低的路。
其次:时间错峰调度。 有空间,但需要条件。GPU成本继续降到电费占比明显上升(比如从15%到25%以上),电价峰谷价差进一步拉大,调度技术和激励机制跟上。短期不是主力。
补充:电力基建按需扩容。 大算力集群周边的电力配套绕不开——张家口、贵州、内蒙、长三角的算力中心,电网扩容该做还得做。但"算力建到哪电网扩到哪"跟不上增速,绿电直连和跨区路由是更轻的办法。
884号文第6章提"促进人工智能与能源双向赋能",核心在"双向"——不是单方面迁就。算力跨区迁移加上绿电直连,本质是用信息的流动性替代电力的物理传输。这是高质量发展——不占地、不排队、不堆硬件。靠价格信号和市场机制,而不是一味上基建。
来源:能源实验室 作者:杨明
