陕北至关中750千伏第二通道输变电工程全线竣工投运

发布日期:2019/6/17



       6月12日21:06,随着陕北至关中750千伏第二通道输变电工程71819夏道I线、夏州变、秦道变内新设备启动完毕,陕北清洁能源集中向关中输送的电力大通道全部建成投运。


       该工程北起榆林横山,南至西安高陵,线路总长1269千米,途经榆林、延安、铜川、渭南、咸阳、西安6市23区县。工程新建750千伏线路11回,新建3座、扩建4座750千伏变电站,新增变电容量8400兆伏安,配套330千伏线路15回101千米,是陕西电网建设史上投资最高、建设规模最大、输电距离最长的超高压输变电工程。



       该工程自2016年8月正式开工建设,历时22个月,跨越铁路11处,高速公路20处;跨越330千伏及以上电力线路41处,110千伏及以下电力线路186处。面对如此艰巨的任务,公司建设部强化工程建设周协调、月推进、季考核。各参建单位全面落实国网公司“基建改革配套措施”,各项目部深化基建管控APP应用、构建安全监控指挥中心、设置4G布控球等措施,实现了施工过程监、控、管一体化融合。




       工程前期,公司上下通力配合,政府相关部门建立审批绿色通道。施工阶段,公司领导多次现场督导,鼓舞士气,破解难题。沿线各单位属地协调有力,物资供应及时周到,工程资金优先保障。全线17家参建单位,齐心协力控安全、抓质量、保进度。验收投产阶段,运行人员高标准、严验收,各级调度人员强方式,精调控,确保新设备一次投运成功。

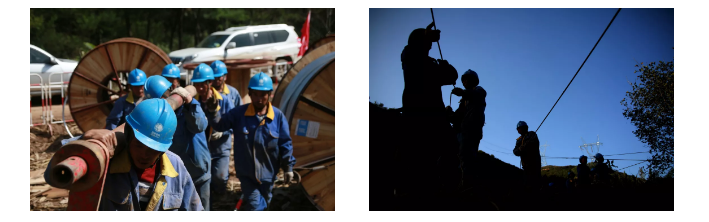

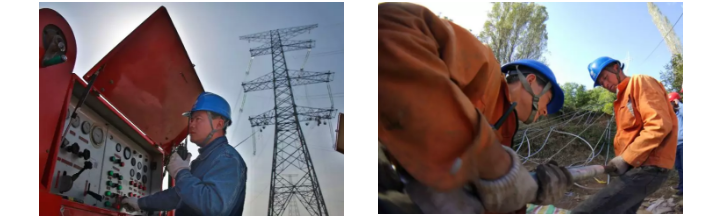

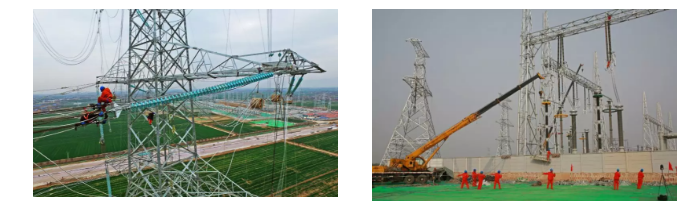

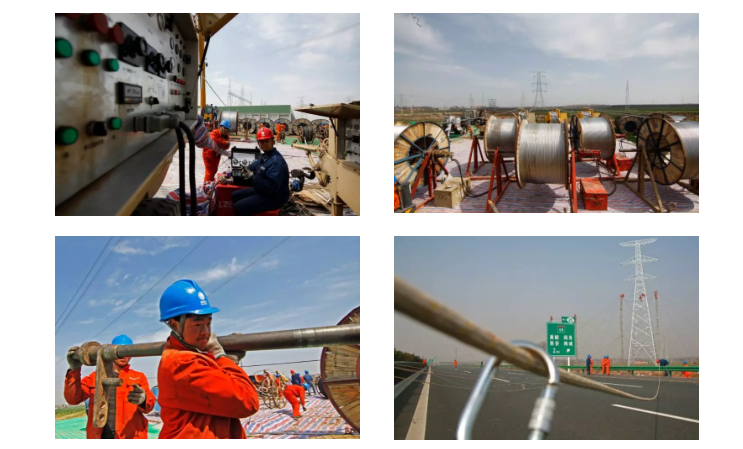

      该工程纵贯陕北关中,点多面广,环境复杂。面对工程建设存在的重重困难,公司党委号召各参建单位,充分发挥基层党支部战斗堡垒作用和党员先锋模范作用,开展“党员双带头”活动,党建引领,攻坚克难。全体参建者翻山越岭、披星戴月,冒酷暑、战严寒,充分展现了陕电人特别能担当、特别能战斗、特别能吃苦、特别能奉献的铁军精神,创下了69天架通176千米750千伏导地线的“电力纪录”。地处榆林最西部的750千伏定靖变电站,从土建进场施工到竣工,历时仅277天,较正常工期提前了180天,在零下20余度的天气里,创下了一个月敷设300千米二次线缆的纪录;同时,电气安装调试仅用157天,创下新的调试纪录。750千伏西安北变电站接入施工及投运阶段,面对电网结构大调整,西北网调、陕西省调充分研究电网运行方式、潮流方向,统筹安排停电计划,科学制订启动方案。运检人员勇于担当,连续八天八夜参与验收,核对参数,调试设备,精心操作,确保设备安全投运,电网平稳升级。



       该工程建成投运后,陕北能源基地向关中地区电力送出能力将由230万千瓦提高到610万千瓦,对促进陕北地区清洁能源开发、能源产业升级,实现陕北精准扶贫具有重大意义。绿色清洁的电力输送到关中,对关中能源结构调整、大气污染防治、节能环保、电网迎峰度夏也具有重要意义。坚强的陕西电网新构架,必将强有力地支撑陕西“三个经济”发展,不断满足人民日益增长的美好生活需要,为决胜全面建成小康社会、建设社会主义现代化强国作出新的更大的贡献。
