玉门鑫能50MW塔式光热发电项目建设现场报道
发布日期:2019/4/1
近日,玉门市融媒体中心发布了国家首批20个光热发电示范项目之一——玉门鑫能二次反射塔式50MW光热发电项目建设现场的最新全景视频。
从航拍视频可以看到,目前项目1#模块已安装建设完毕,2#模块光场聚光塔已完成过半,动力区正在加紧进行设备安装,项目整体的恢宏气势已开始初显。
该项目近期刚被列入2019年甘肃省重大建设项目计划。自春节后复工以来,项目便积极推进建设,力争完成2019年6月30日前并网发电的目标。
截至目前,项目进度如下:

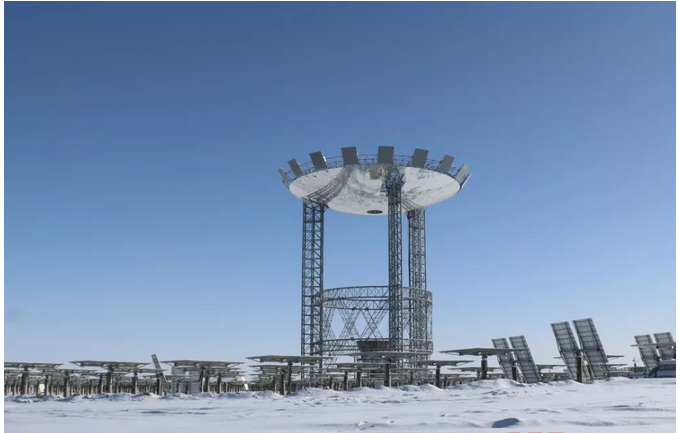

镜场部分:1号模块太阳岛安装已完成,完成500吨化盐,光热联调基本完成。2号模块二次塔正在顶升,目前顶升高度30米,定日镜安装完成1646套。3号~10号模块二次塔、缓冲罐、吸热器土建基础已完成。3号~7号模块定日镜桩基已完成。
储热部分:中央冷熔盐罐内、外罐已施工焊接完成,并已进行水压试验,夹层保温已基本完成,具备交付条件。中央热熔盐罐内、外罐已施工焊接完成,目前夹层保温还在实施中,待气温提升后,完成水压试验。
动力岛部分:蒸发器汽包、过热器等已到货,钢结构安装完成90%;主机设备汽轮发电机组已完成吊装,其余设备正在紧张施工中。3月18日,已成功完成汽轮发电机组吊装工作;3月20日,项目蒸发区本体设备吊装工作已顺利完成。
并网条件:110kV送出线路共计28公里,108级塔基,目前已开挖完成50基,基础浇筑完成30基。
玉门鑫能二次反射塔式50MW光热发电项目占地面积约3.69平方公里,计划总投资17.9亿元,设计年发电量2.16亿千瓦时。项目建成后将有15个集热模块,配置9小时熔盐储能系统。并网发电后,每年可为2万户家庭提供100%的清洁电力,经济效益和节能减排效益显着。
来源:CSPPLAZA光热发电网
