我国规划推进光热发电基地大盘点
发布日期:2019/3/20
近几年,伴随着国家首批光热示范项目的不断推进,凭借光照资源与土地资源的独特优势,适合光热电站开发的多个西北光热重镇开始重点布局光热发电,积极规划推进光热发电基地建设并发展配套产业集群【详见下表及下文详细介绍】。

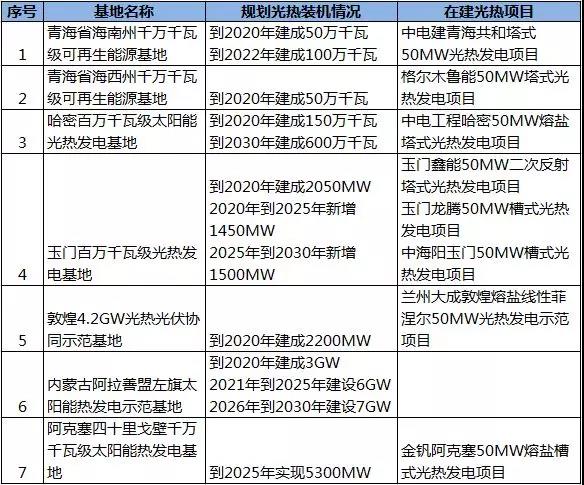

1
青海省海南州千万千瓦级可再生能源基地
规划光热发电装机:
到2020年建成50万千瓦;
到2022年建成100万千瓦。
2019年1月,青海省人民政府办公厅印发《青海省建设国家清洁能源示范省工作方案(2018—2020年)》的通知(简称“通知”)。《通知》指出,青海省将依托清洁能源资源富集优势,建设海南州和海西州两个千万千瓦级可再生能源基地。
根据《通知》,针对海南州千万千瓦级可再生能源基地,2020年按照送电容量400万千瓦考虑,规划建成配套光伏500万千瓦、风电300万千瓦、光热50万千瓦;2022年按照送电容量800万千瓦考虑,规划建成配套光伏1000万千瓦、风电400万千瓦、光热100万千瓦。按照两步送电安排,修改完善《青海省海南州特高压外送基地电源配置规划》,衔接国家能源局批复并启动实施《海南州千万千瓦级新能源基地(一区两园)基础设施规划》。
光热项目建设情况:
位于海南州辖共和县的中电建青海共和塔式50MW光热发电项目于2018年3月6日正式开工,正在稳步推进建设。截至目前,光场部分定日镜的组装、安装工作已基本完成,现已开始镜体调试;预计4月底开始吸热器调试;计划5月中旬开始聚光集热系统联调。储热岛部分,预计3月底完成高、低温储罐附件安装,具备化盐条件。常规岛方面,已完成汽机扣盖和主要设备安装。
2
青海省海西州千万千瓦级可再生能源基地
规划光热发电装机:
到2020年建成50万千瓦。
根据上述《青海省建设国家清洁能源示范省工作方案(2018—2020年)》的通知,将建海西州千万千瓦级可再生能源基地,“十三五”期间以本省消纳为主,随着光热技术的逐步成熟以及格尔木南山口抽蓄电站的投运,适时考虑海西基地开发外送。到2020年建成光伏400万千瓦、风电260万千瓦、光热50万千瓦。适时实施《格尔木乌图美仁光伏光热园区基础设施规划》,加紧完成鲁能集团格尔木多能互补集成优化示范项目。建设青海省兆瓦级光热发电试验基地、测试基地、检测基地,完善光热产业链服务。
光热项目建设情况:
目前,德令哈市有两个已建成投运的商业化光热发电项目,分别为中广核德令哈50MW槽式光热发电项目和50MW中控德令哈塔式光热电站。格尔木市有一个鲁能50MW塔式光热发电项目在建,今年2月26日该项目顺利完成吸热塔顶部钢结构首吊,各项建设工作均在稳步推进中,预计今年内可正式并网投运。
3
哈密百万千瓦级太阳能光热发电基地
规划光热发电装机:
到2020年建成150万千瓦;
到2030年建成600万千瓦。
2017年5月,由中电工程顾问集团西北电力设计院编写的《哈密市中长期光热发电产业发展规划(2016—2030年)》在哈密顺利通过哈密发改委和电力规划总院组织的评审。
哈密市全年日照时数为3300至3500小时,为全国日照时数最多的地区之一,规划中的伊州区、伊吾县和巴里坤哈萨克自治县年均法向直接辐射量(DNI)分别为1980千瓦时/平米、2050千瓦时/平米,2000千瓦时/平米,资源优势明显。根据规划,哈密2020年规划完成光热发电装机150万千瓦,2030年完成600万千瓦,分布于下辖的伊州区、伊吾县和巴里坤哈萨克自治县。
光热项目建设情况:

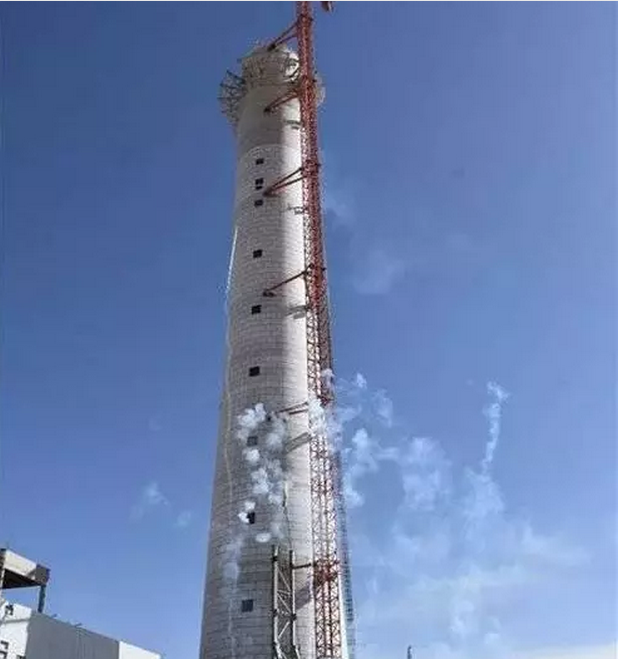

中电工程哈密50MW熔盐塔式光热发电项目2017年正式开建,目前太阳岛方面集热塔已结顶,定日镜生产线开始施工,定日镜灌注桩完成计划的15%;储热岛土建施工完成60%,完成主体框架施工,交安装;熔盐储罐完成40%,交安一台,正在进行罐体制作;常规岛方面汽轮机主厂房机构到顶,墙体封闭完成;汽轮机高压缸,中、低压缸正在安装中;蒸汽发生器开始吊装。
此外,龙腾哈密伊州区100MW槽式光热发电项目、华菱龙腾哈密伊州区100MW槽式光热发电项目、中节能哈密100MW塔式光热发电项目、浙能集团哈密100MW塔式熔盐光热发电项目、华峰珠海能源哈密巴里坤2*100MW塔式光热项目、众控哈密伊州100MW塔式光热项目、盾安新能源哈密100MW塔式光热发电项目、华峰新能源哈密柳树泉2×100MW槽式光热项目、深能哈密2*50MW塔式光热发电项目等多个储备项目在开展前期工作。
4
玉门百万千瓦级光热发电基地
规划光热发电装机:
到2020年建成2050MW;
2020年到2025年新增1450MW;
2025年到2030年新增1500MW。
2018年1月,《甘肃省玉门花海百万千瓦级光热示范基地规划报告》在杭州正式发布,这标志着中国首个地方性百万千瓦级光热发电基地规划正式落地。
玉门花海光热发电基地规划建设光热发电总装机最终确定为500万千瓦,规划期限为2016年至2030年,分三期建设:一期规划至2020年底可新增2050MW装机容量;二期至2025年底可新增1450MW装机容量;三期至2030年底按照现有太阳能、土地资源可新增1500MW装机容量。
就在规划正式发布当日,玉门市政府还与北京能源投资集团有限公司(100MW光热项目开发)、四川中核西南新能源有限公司(100MW光热项目开发)、中国船舶重工集团新能源有限责任公司(150MW光热项目开发)、青岛昌盛日电太阳能科技有限公司(100MW光热项目开发)、南京郎迪生新能源有限公司(2*30MW斯特林光热项目开发)、上海电气风电集团、天津欧陆重工机械制造有限公司(装备制造)、华北电力设计院有限公司、昆明勘测设计研究院有限公司、中科院上海光学精密机械研究所等10家科研院所、设计单位、光热发电企业及装备制造企业签订了战略合作协议及项目建设框架协议。总光热项目签约规模达510MW。
光热项目建设情况:
1、玉门鑫能50MW二次反射塔式光热发电项目

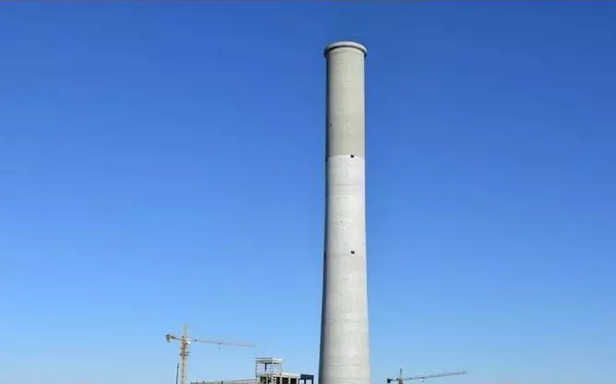

截至3月18日上午9时18分,玉门鑫能50MW塔式光热发电项目已成功完成汽轮发电机组吊装工作,这将为项目的进一步推进奠定基础。截至目前,项目进度如下:
镜场部分:1号模块太阳岛安装已完成,完成500吨化盐,光热联调基本完成。2号模块二次塔正在顶升,目前顶升高度30米,定日镜安装完成1646套。3号~10号模块二次塔、缓冲罐、吸热器土建基础已完成。3号~7号模块定日镜桩基已完成。
储热部分:中央冷熔盐罐内、外罐已施工焊接完成,并已进行水压试验,夹层保温已基本完成,具备交付条件。中央热熔盐罐内、外罐已施工焊接完成,目前夹层保温还在实施中,待气温提升后,完成水压试验。
动力岛部分:蒸发器汽包、过热器等已到货,钢结构安装完成90%;主机设备汽轮发电机组已完成吊装,其余设备正在紧张施工中。
并网条件:110kV送出线路共计28公里,108级塔基,目前已开挖完成50基,基础浇筑完成30基。
2、玉门龙腾50MW槽式光热发电项目
已于去年6月份举行奠基仪式,截至目前场平工程已完成;正在做临建工程、施工用电、用水工程,进场道路施工等;同时导热油(硅油)已部分进场;主要设备汽轮机、发电机等已基本生产完成;其余部分正在招标采购中。
3、中海阳玉门50MW槽式光热发电项目

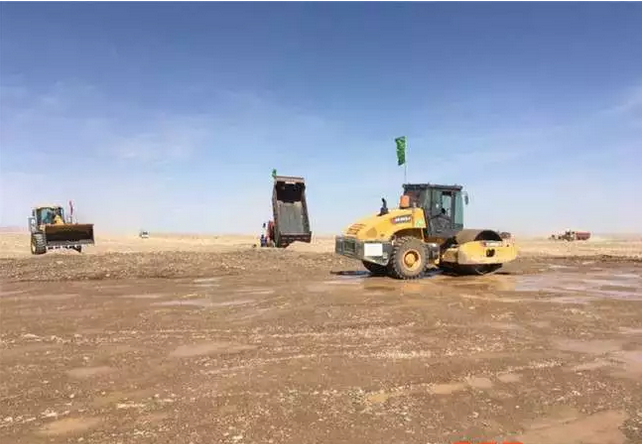

前期相关手续已办理完成,2018年12月,上海电气集团股份有限公司与中海阳能源集团股份有限公司签订合作协议,双方将联合推进该项目。截至目前,项目已完成了40%场平工程,预计二季度实现大面积工程建设。
5
敦煌4.2GW光热光伏协同示范基地
规划光热发电装机:
到2020年建成2200MW。
2018年12月,在由CSPPLAZA光热发电平台、北京首航艾启威节能技术股份有限公司、敦煌市人民政府联合主办的2019年中国光热发电市场形势与应对策略峰会暨CSPPLAZA2019新年汇上,中国电力工程顾问集团西北电力设计院有限公司设计总工程师袁亚洲就《敦煌市光热光伏协同示范基地规划》编制情况作了介绍。
该规划是在《甘肃省敦煌市550万千瓦光电产业园总体规划(2010-2020年)》(修编稿)基础上进行的规划,原光电产业园规划太阳能发电总装机容量5500MW,其中光伏发电装机容量5000MW、太阳能热发电装机容量500MW。敦煌市2017年限电弃光率约为20%,为解决限电弃光问题,本规划重点重新规划了太阳能热发电的体量和布局,加大了太阳能热发电的占比,将太阳能热发电装机容量提升为2200MW。
光热项目建设情况:

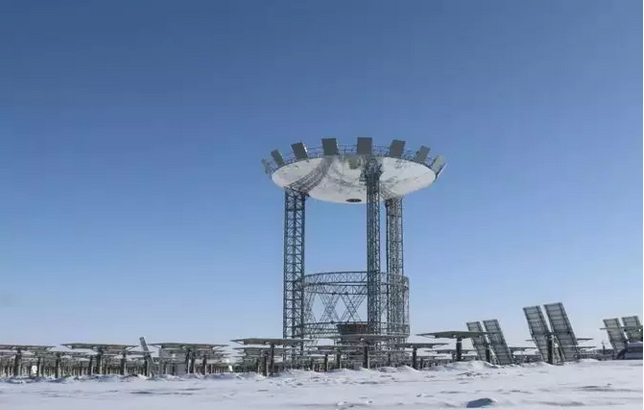

目前辖区内首航敦煌100MW熔盐塔式光热电站已并网投运。在建中的兰州大成敦煌熔盐线性菲涅尔50MW光热发电示范项目于2018年6月全面开建,2月15日节后正式复工,截至目前,综合办公楼框架已完成,正准备进行内外部装修工作,计划5月份投入使用;生产值班楼已完成地基浇筑;储热岛、发电岛的基础完成开挖和部分基础混凝土浇筑工作;集热岛基础土建工程完成百分之五十;集热岛结构件开始安装;组装车间建设和试生产工作已完成。
6
内蒙古阿拉善盟左旗光热发电示范基地
规划光热发电装机:
到2020年建成3GW;
2021年到2025年建设6GW;
2026年到2030年建设7GW。
2017年3月,内蒙古阿拉善盟左旗太阳能热发电示范基地规划评审会召开,会议对《内蒙古阿拉善盟左旗太阳能热发电示范基地规划》进行了评审,并形成了一系列评审意见。
规划提出阿拉善盟左旗地区在“十三五”到“十五五”期间的光热发电项目开发规划框架,按此规划,到2030年,内蒙古阿拉善盟左旗将实现160万千瓦光热发电装机。规划水平年分别是近期至2020年,中期至2025年,远期至2030年。三期的建设目标分别为一期2020年建设3GW,二期2025年建设6GW,三期2030年建设7GW。
光热项目推进情况:
2018年11月29日,阿拉善盟发展改革委组织召开了上海电气阿拉善左旗300MW熔盐塔式光热发电项目可行性研究报告评审会议。
2018年4月,中国电力工程顾问集团华北电力设计院有限公司顺利完成了内蒙古阿拉善左旗光热基地太阳能测光站(配30m测风塔)的建站工作,4月中旬正式接收测光站发来的太阳能实测数据。该测光站是阿拉善左旗光热基地内首座,也是目前唯一一座测光装置。
2018年1月,国家电投集团石家庄东方能源股份有限公司与阿拉善左旗人民政府签署了《内蒙古阿拉善左旗人民政府与国家电投集团石家庄东方能源股份有限公司新能源发电项目投资开发框架协议书》,将在阿拉善左旗傲伦布拉格太阳能光热发电示范基地投资建设2000MW太阳能光热发电项目,总投资460亿元,一期投资建设200MW太阳能光热发电项目,规划投资46亿元,同时配套建设与建设规模匹配的变电站及相关产业链。
2017年3月,阿左旗人民政府与北京国华电力公司举行太阳能热发电战略合作开发签约仪式。北京国华电力公司将在阿左旗敖伦布拉格光热规划期内开发建设100万千瓦太阳能热发电项目,总投资约300亿元人民币,其中,一期项目开发建设20万千瓦塔式光热电站,投资约60亿元人民币。
7
阿克塞四十里戈壁千万千瓦级光热发电基地
规划光热发电装机:
到2025年实现5300MW。
2018年10月,阿克塞县委副书记张跃峰发布了由电力规划总院印发的《阿克塞四十里戈壁千万千瓦级太阳能热发电基地规划》的审查结果。
阿克塞县四十里戈壁千万千瓦级光热发电基地规划装机规模达到1050万千瓦,规划面积1080平方公里,分三期完成,其中:近期规划装机200万千瓦(占地180平方公里),2025年装机规模达530万千瓦(占地550平方公里),2030年装机规模达到千万千瓦级。
光热项目建设情况:
入选国家首批光热示范项目的金钒阿克塞50MW熔盐槽式光热发电项目已完成部分投资,但因资金问题暂停建设,目前当地政府正在积极组织争取项目融资获得突破,早日复工建设,力争2019年内建成并网。
此外,已有众控阿克塞1×100MW塔式光热发电项目、中核南京阿克塞100MW槽式光热发电项目、中广核甘肃阿克塞100MW塔式光热发电项目、华峰阿克塞1*200MW槽式光热发电项目、酒泉盾安阿克塞2×100MW熔盐塔式光热项目、京能阿克塞100MW槽式光热电站项目、国投阿克塞2*100MW光热发电项目、中电工程阿克塞1GW光热发电项目等多个储备项目在开展前期工作。
虽然从当前实际建设进度来看,上述基地发布的2020年规划光热装机大概率都将无法完成。但随着更多示范项目的建成并网,随着中国光热发电行业跨过示范阶段,在各基地大量储备项目和整体科学推进实施的协同下,各基地长期发展前景值得期待。
来源: CSPPLAZA光热发电平台
