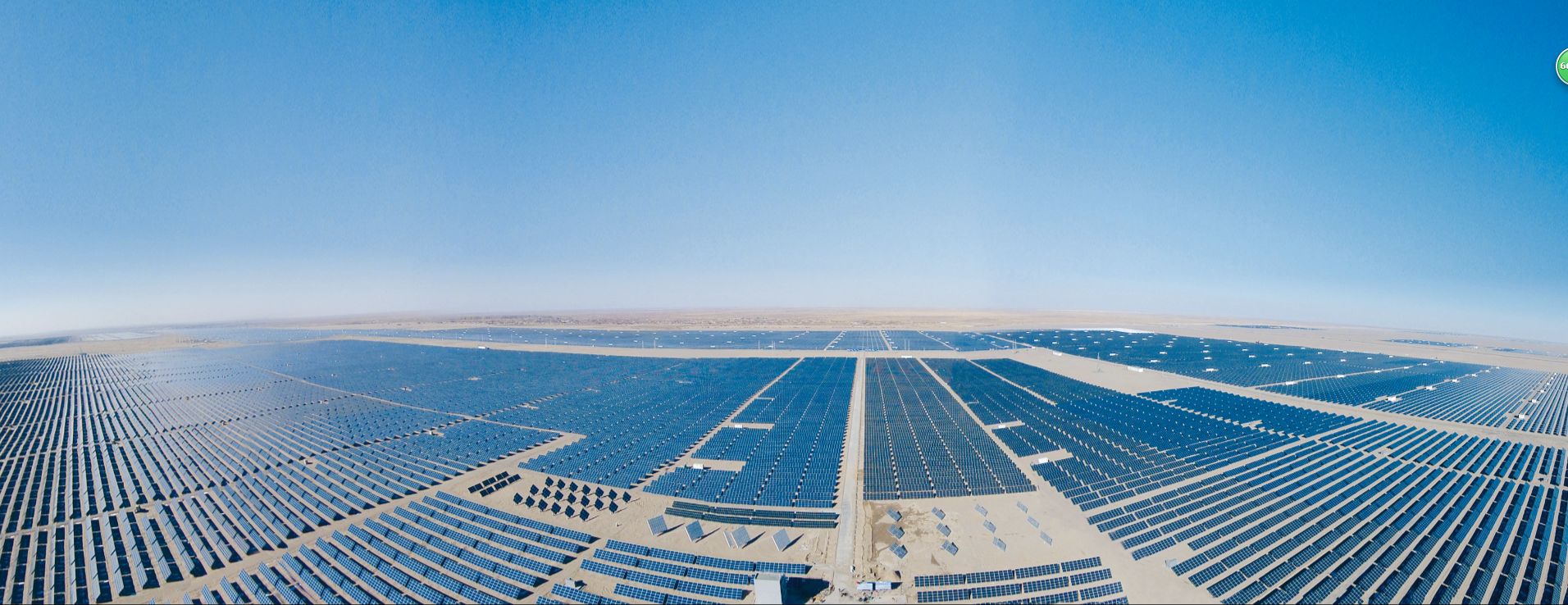

2018年12月29日10时18分,由中国三峡集团新能源公司联合阳光电源投资建设的青海格尔木正式并网发电。项目总装机规模500兆瓦,占地771公顷,总投资超过21亿元,是国内一次性建成规模最大的“光伏领跑者”项目,也是国内首个大型平价上网光伏项目。2019年伊始,专访中国三峡新能源有限公司总经济师刘姿,探讨风、光示范项目建设经验,剖析建设中遇到的阻碍和解决方案,分享新一年的目标规划。
记者:光伏发电领跑基地项目青海格尔木正式并网发电,开创了国内光伏平价上网先例,受到业界聚焦关注。三峡新能源公司为主要项目投资方,请您介绍下目前项目运转情况。
刘姿:三峡新能源格尔木光伏发电应用领跑基地格尔木500兆瓦光伏发电项目位于青海格尔木市光伏发电园区内,新建3个110千伏升压站,通过5回110千伏线路接入到格尔木园区已建的格尔木南330千伏升压站,再接入柴达木750千伏升压站送出。
目前青海格尔木500兆瓦项目运转良好,正在完成消缺工作以及场区道路修整工作。经测算,该项目25年年平均利用小时数为1700小时,25年可发电量212亿千瓦时,累计可为国家节约补贴超过35亿元。
在格尔木“领跑者”项目投标前,三峡新能源公司在格尔木已有装机10多万千瓦,对于该项目的资源禀赋、限电情况、政府支持力度(土地免租)非常清楚。技术上,基于创新技术经验的积累、实证数据的支撑,项目大面积采用新技术新方式提高效率。另外三峡新能源公司在建设成本管控上也具有优势,资产负债率低,融资能力强,采购的设备成本相对较低。依托已有项目与地方政府形成了良好联动,沟通顺畅,能够及时有效解决问题。整体上,格尔木项目的集中运维成本不会大幅提升,沟通成本又大大降低,项目目前基本达到我们要求。
记者:青海格尔木光伏发电项目平均电价0.316元/千瓦时,比青海省火电脱硫标杆上网电价低2.68%,为光伏“领跑者”项目历史最低电价。在向平价上网进军中,三峡新能源公司采取了哪些创新策略?
刘姿:三峡新能源公司高度重视青海格尔木“领跑者”项目,专门成立了“领跑者”推进小组,时时跟踪“领跑者”推进进度以及处理解决项目实施过程遇到的各种问题,确保项目有条不紊推进。公司多次组织与组件、支架、逆变器、预制舱升压站等设备厂商技术交流,讨论技术方案和工程造价优化空间,在保证电站高品质的前提下,从每个细节降低电站建设成本,打造又一个样板工程。
为确保项目技术领先、满足平价上网示范项目要求,技术创新上,三峡新能源公司积极应用了行业领先的光伏创新技术。一是选用新型高效PERC双面光伏组件,转换效率超过“领跑者”计划满分标准,可达18.9%,二是采用水平单轴自动跟踪系统,相对固定支架,日均发电量可提高11.4%。三是科学优化“光伏-逆变器容配比”,最大化提升逆变器利用率。四是采用高效低耗的1500伏高电压光伏汇流系统,相比1000伏系统,可节约初始投资约0.05~0.1元/瓦,系统效率提升0.5%~1%。五是50%装机采用更高效集成的箱逆变一体机方案,既节约占地,又损耗小、易维护。六是采用铝合金电缆替代铜芯电缆,不断降低造价成本。
模式创新上,一是优势互补,采取和行业领先设备厂商联合的方式,充分发挥双方最大优势,资源共享,协同互补,达到合作共赢效果。格尔木项目上,阳光电源是多年的合作伙伴,彼此了解、信任,降低成本的同时充分发挥了双方在技术、管理、人才、机制等方面的独特优势。二是共享发展,实现自身和产业链企业、政府的共同发展,确保经济效益,同时实现生态环境效益提升。项目前期手续办理、施工协调、并网协调过程中,海西州政府、格尔木市政府给予了大力的支持,成立专门的协调机构协调青海省电力公司及相关的新能源企业,大大加快了项目建设进度。
记者:三峡新能源公司目标定位于“风光三峡”“海上风电引领者”。首批风电平价上网示范项目中,三峡新能源康保100兆瓦平价上网示范项目即已入选。请您介绍下公司风电平价上网示范项目的进展情况。
刘姿:2017年8月31日,三峡新能源康保100兆瓦平价上网示范项目顺利进入国家首批风电平价上网示范项目中,目前已经取得土地预审、项目选址、文物、军事设施、压覆矿产资源等相关手续办理。2018年12月26日,取得核准批复文件。
目前,三峡新能源康保150兆瓦自有风电项目已开始建设。项目建设中,先以小规模对比试验钢混塔筒、全钢柔性塔筒、不同塔高等技术路线,为平价上网示范项目建设时选择成熟技术和最优方案打下基础。结合现有150兆瓦风电项目建设进度,以及配套外送通道张北柔直电网工程建设进程,预计康保100兆瓦平价上网示范项目将在今年开工建设,2020年待张北柔直电网工程建成投运后,同步并网发电。
记者:近日,国家发展改革委、国家能源局联合发布通知,要求各地积极推进光伏、风电平价上网项目,降低光伏、风电非技术成本,保障光伏、风电全额收购消纳。请问,平价上网项目推进过程中可能会遇到哪些制约因素?如何降低非技术成本因素的影响?
刘姿:平价上网项目推进中,可能会遇到新能源项目建设的共性问题,如补贴滞后、弃光弃风、市场化交易等,这些问题都会对项目现金流和收益带来较大影响。
在降低非技术成本因素影响方面,可以采取以下措施:一是项目选择和判断时做好功课,重点加强在脱硫燃煤电价较高、风光资源较好、土地成本较低、接入和消纳条件较好的区域获取资源;二是积极掌握相关法律法规,不突破政策红线,积极与地方政府做好沟通工作,尽量降低非技术成本;三是加大市场营销工作的力度,积极争取降低限电比例;四是主动采用新技术提高项目的发电量,保障项目收益能力。五是采取区域集中运维管控的管理模式,通过集中监控、故障智能诊断、区域化运检等手段合理降低运维成本;六是拓展融资渠道、降低融资成本。
记者:截至2018年年底,三峡新能源公司并网项目总装机规模已突破“千万千瓦”大关,达到1010万。公司在高质量和多元化发展方面,有哪些经验可以分享?新的一年,有哪些重要规划、目标可以期待?
刘姿:在公司高质量发展方面,总结出五点经验:一是保持定力,规模和效益并重、规模和规划统一;二是保持原则,坚持低成本、低补贴、低电价,高质量、高规模、高效益,向资源禀赋好、综合收益好的地区倾斜;三是保持标准,制定技术标准并滚动更新;四是保持创新,对于新技术先小规模试验再推广应用;五是保持责任心,和行业共进退,和产业链共发展,和所有同行一起走好可持续发展的平价上网的“最后一公里”。
风电方面,我们将结合各区域指标、资源、消纳等实际情况,因地制宜制定具体应对措施,积极跟进各地风电竞标实施细则,早做分析布局,积极研究在“三北”地区资源条件好、有送出通道的区域规模化风光基地和中东南部分散式风电开发机会。光伏方面,将深入研究投标策略,积极参与第三批光伏“领跑者”奖励指标以及第四批光伏“领跑者”项目的竞标,把平价上网之路走稳走好。
今年公司将成立专项工作组,重点研究未来五年的新能源发展方向和布局,结合地区的资源禀赋、配套条件等,优选发展区域,进行前瞻性布局,打造精品工程。同时密切跟踪新兴技术,积极拓展业务种类,认真总结示范项目成功经验,深入研究新能源及相关业务,为公司可持续发展做好资源技术储备和业务拓展,助力新能源行业高质量、健康发展。
