迎峰度夏!电网侧储能“大显身手”
发布日期:2018/7/13
江苏镇江最东边的县级市扬中在这个夏天突然吸引了储能界的灼灼目光,来访者愿意花上两个小时从南京乘车来这里,一睹储能电站真容。

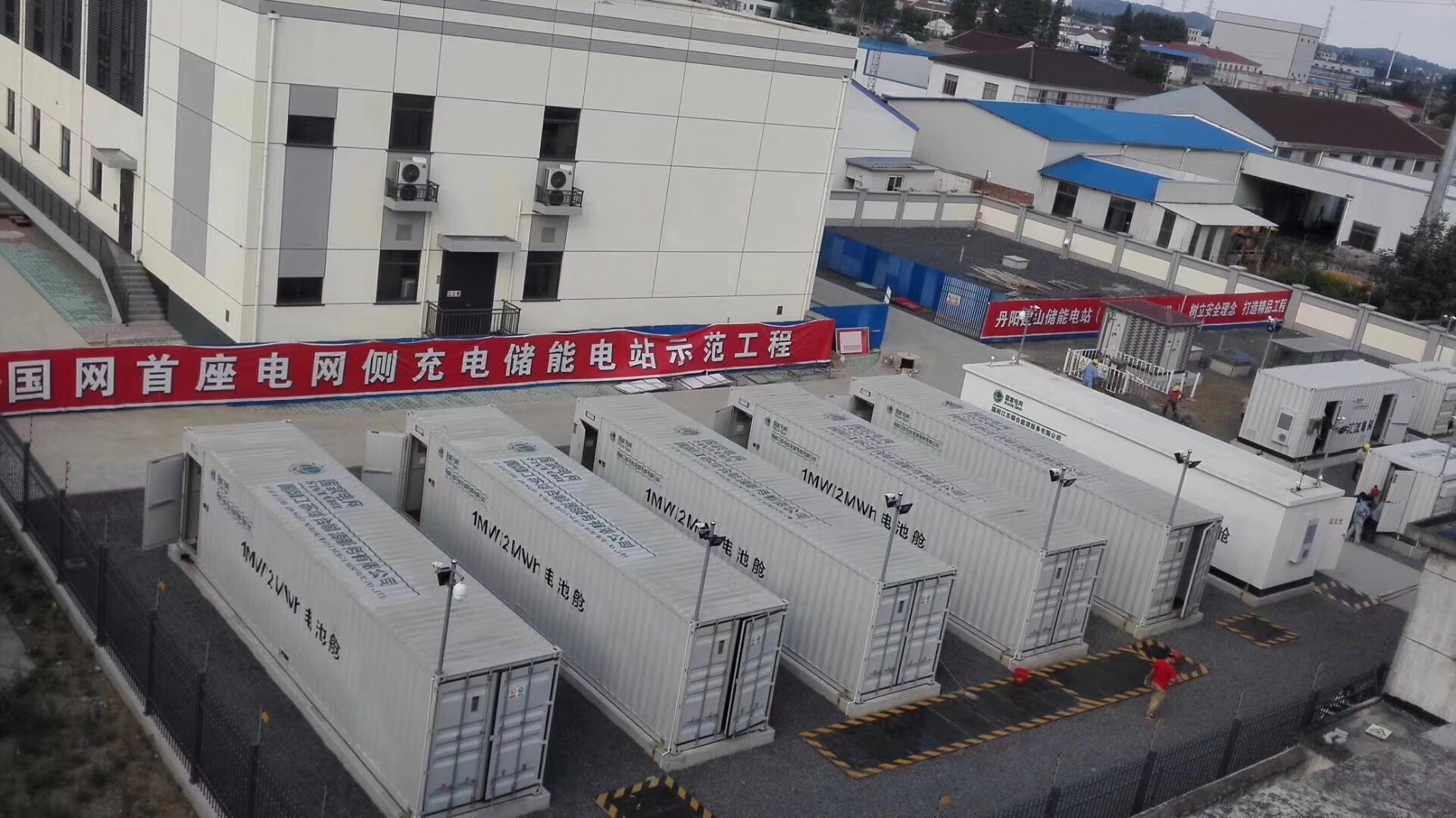

在扬中的长旺镇,建设规模为8MW/16MWh的长旺储能电站刚刚在6月底并网,进入试运行阶段。电站里,8个储能电池集装箱和8个PCS(储能变流器)升压仓整齐排列,工作人员正在进行最后的收尾施工。电站隐匿在村庄之中,一侧是村民住宅,一侧是农田。两个月之前,这里还只是一个退役变电站。

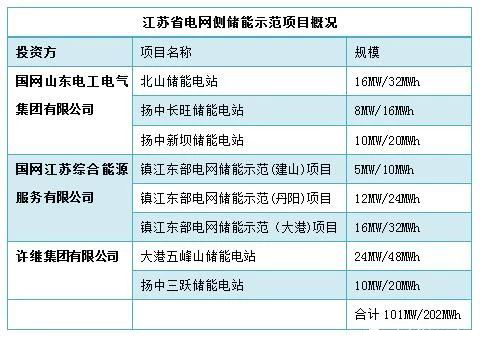

这是一个电网侧储能电站,采用磷酸铁锂电池,通过1回10kV线路接入110kV长旺变电站。像这样的储能电站,江苏省今年一口气建了八个,都集中在镇江东部地区,总规模达到101MW/202MWh。这是目前国内最大的电网侧电池储能项目。
八个储能电站分别由国网山东电工电气集团有限公司、国网江苏综合能源服务有限公司和许继集团有限公司投资建设,以租赁形式供电网公司使用。电网公司将利用这些电站为电网运行提供调峰、调频、备用、黑启动、需求响应等多种服务。
长旺储能电站现场来自山东电工电气集团公司工作人员告诉eo,长旺储能电站租期五年,五年之后,电站资产将移交给国网江苏电力公司。
百兆瓦项目意味着储能企业的机会。在三个投资方背后,这个项目还有中天科技、科陆电子、立信能源、国轩高科,长园深瑞,中能建江苏省电力设计院等多家储能产业链上的企业参与其中。在电网公司大举进入储能领域后,嗅到商机的企业开始在江苏攻城略地。
镇江东部电网储能项目推进火速。整个项目在四月启动,五月招投标,六月底七月初建成。国网江苏综合能源服务有限公司和山东电工电气集团有限公司投资的六个储能电站,都是5月10号开始招标。科陆电子中标了12MW的丹阳储能电站项目,上市公司预中标公告显示,项目周期仅有40天。
之所以这样赶时间,是因为,夏天的用电高峰马上就要到了。
迎峰度夏挑战
在2018年迎峰度夏新闻发布会上,国网江苏省电力有限公司预计今夏江苏电网最高调度用电负荷同比增长近10%,达到11200万千瓦,连续第二年破亿。高峰时段,电力供应将存在一定缺口。
镇江的形势要更严峻一些,谏壁电厂总共99万千瓦的机组关停了。
谏壁电厂位于镇江市东郊,北傍长江,地处苏南电网负荷中心,是华东电网主力电厂之一。除部分向常州地区供电以外,电厂供电范围主要覆盖包括丹阳、扬中、镇江新区等镇江东部地区。
发电厂属于国电江苏电力有限公司内部核算企业,始建于1959年,分七期建成。8、9、10号机组(3*33万千瓦)都是在上世纪八十年代投入商业运行,至今运行时间超过30年,已经超过机组的设计使用寿命。根据淘汰落后产能相关政策,三台机组于2017年8月先后关停。关停之后,谏壁电厂的装机规模降为299万千瓦。用电高峰期,镇江东部供电压力空前增大。
江苏省是火电大省,2017年江苏省总共关停了23台燃煤发电机组,合计85.575万千瓦(谏壁电厂10号机组2018年初通过关停验收,未计入2017年统计信息)。根据江苏省经信委公布的数据,2018年上半年新增发电能力501.57万千瓦,其中新增火电仅有68.55万千瓦。
根据江苏省十三五规划,苏南地区除燃煤背压机组外不再新建燃煤发电项目。火电将在江苏不断收缩。
2018年,当地一座与关停机组规模相当的天然气发电项目也没能如期建成。
能在短时间内建成投产帮助电网调峰的,可能只能电池储能电站了。目前国内储能系统多采用集装箱模式,标准化程度高,易于运输与安装,工期以月计算。
2015年10月,南加州天然气公司的Aliso Canyon地下储气库发生天然气泄漏,影响到当地气电供应电力,解决办法也是使用储能。2016年南加州公共事业委员会要求三大公共事业公司(PG&E、SCE、SDG&E)加快执行AB2514法案中储能采购计划。截至到2016年第四季度,SCE公司和SDG&E公司共采购了94.5MW/342MWh的储能项目,以保证高峰时段用电。
去年,江苏电网调度用电最高负荷出现在7月24日,达到10219万千瓦。今年,江苏省气象局预测梅雨期将于7月中旬结束,之后气温逐渐升高,7月中下旬至8月上中旬会出现间断性持续高温,最高气温达37℃至39℃,局部可能达40℃。电网储能一建成就将迎来大考。
综合能源公司切入用户侧
除了8个电网侧储能项目,镇江还有几十个大大小小的用户侧储能项目在今年落地,用于满足企业高峰用电需求,降低用电成本。这些项目背后是江苏省用户侧市场的新玩家:国网江苏综合能源服务公司。
用户侧储能系统能够用在低价的谷段存储电能,在高价的峰段供电,起到节省电费的作用,同时也可以提高用户电能质量。峰谷差越大,套利空间越大,江苏电价峰谷差排全国前列,这里也成为全国用户侧储能项目最多的省份。
江苏综合能源服务公司选择与浙江南都电源电力股份有限公司合作。南都电源市场管理中心胡惠玥告诉eo,合作项目由南都电源投资建设,使用铅炭电池储能系统,由江苏综合能源公司租用,用电企业与这两家公司签订三方协议,通过使用储能系统节约电费。
根据当地媒体报道,在镇江新区,国网江苏综合能源服务公司、南都电源与镇江新区多家企业,集中签约了总投资达6亿元、总规模为31.5MW的用户侧储能项目。下一阶段,新区还将有金东纸业、优利德等多家用电大户合计43.5MW容量进行项目确定和签约。
在镇江丹阳,国网丹阳市供电公司发挥桥梁纽带作用,主动对丹阳50多家大型企业开展调查,筛选具备建设储能电站条件的企业。目前,中冶重工、海昌隐形眼镜等12家丹阳大型企业已先后与江苏综合能源服务公司签约。
在第二届全国用户侧储能细分市场开发和应用高层研讨会上,国网江苏省电力有限公司营销部许庆强介绍,截至2018年6月底,江苏全省已建成用户侧储能电站39座,共计42MW/283MWh。南都电源、太湖能源、中天科技、立信能源和库博能源五家企业占到这个市场90%的份额。
在建用户侧储能项目也是39座,但规模达到97MW/744MWh。其中,镇江以517.5MWh领先全省其他城市,这背后有江苏综合能源公司的身影。
2017年底,国家电网公司高调宣布开展综合能源业。国网提出各省公司应将综合能源业务作为主营业务,推动公司由电能供应商向综合能源服务商转变,打造新的利润增长点,提升公司市场竞争力。他们的的目标是:到2020,确保累计实现业务收入达500亿元左右,力争实现600亿元左右,市场份额得到显著提升。
7月初,国家发改委发布了《关于创新和完善促进绿色发展价格机制的意见》,明确支持省级价格主管部门可在销售电价总水平不变的前提下,合理确定并动态调整峰谷时段,扩大高峰、低谷电价价差和浮动幅度,引导用户错峰用电。峰谷电价差直接决定了用户侧储能的收益。江苏时候还会继续拉大电价差吗?目前尚无定论。
有江苏电网公司相关人士表示,在峰谷差已经较大的情况下,拉大价差对用户移峰填谷可能有限,有可能出现只有储能企业受益但其他用电企业电费上涨的情况。但也有人支持拉大峰谷差,进一步提高江苏需求侧响应的效果。
据许庆强介绍,在镇江东部电网储能项目建成后,江苏省电力公司明年还将继续在苏州、淮安等地继续建设储能项目。
在江苏之外,电网公司建设电池储能项目的案例也正在增多。
2018年,国网河南电力选择洛阳、信阳等9个地区的16座变电站,采用“分布式布置、模块化设计、单元化接入、集中式调控”技术方案,开展国内首个电网侧100兆瓦分布式电池储能示范工程建设。项目由国网直属的平高集团投资。6月16日,示范工程的首个项目——洛阳黄龙站首套集装箱电池储能单元已经一次并网成功。
国网上海电力公司、浙江电力公司都有推进储能项目的打算。
从南方电网公司招标平台上可以看到,广州供电局、深圳供电局、东莞供电局共有多个电池储能招标项目。这其中既包括电网储能项目,也包括供电局下属公司实施的用户侧储能项目。
另一个值得关注的是南方电网调峰调频发电公司。调峰调频发电公司在2018年由南方电网公司的分公司改制成为全资子公司,主要经营调峰调频发电业务,拥有多座抽水蓄能电站和国内首个兆瓦级电池储能站——深圳宝清电池储能站。这家公司目前正在于中能建广东电力设计院合作研究其在电池储能领域的发展机会,未来可能会在此领域有更多动作。
抽水蓄能属于物理储能,是目前最为成熟的储能技术,也是目前为电力系统提供调峰调频等辅助服务的主力,中国目前的装机容量接近3000万千瓦。尽管规模比不上抽水蓄能,电池储能由于响应速度快,建设速度快周期短,更加适应分布式能源发展,也正在成为电网公司的选项之一。
而在许多储能界人士看来,电池储能最大的市场就在电网侧。电池储能技术本身能够实现调峰、调频、备用、黑启动多种功用,在发电侧或用电测,储能的作用都相对单一,而在输配环节,储能能够发挥综合功能。但由于缺乏良好的商业模式,电网储能项目过去多以科研示范为主。
储能领域人士分析,储能技术的功能目前已经得到电力领域认可,如果现有这些电网储能项目的安全性在未来两三年得到验证,电池储能就有望在电网系统中大规模应用。
来源: eo 南方能源观察
