成本VS效率:肯尼亚微电网部署中公共与私营部门的财务可行性较量

发布日期:2025/7/19


      在肯尼亚迈向全面电气化的国家战略中,微电网是解决偏远地区供电问题的核心支柱之一。


       一份由非洲微电网发展商协会 (AMDA) 委托编写的详细报告,通过对肯尼亚现有公共及私营微电网项目的实证数据分析,系统地揭示了两者在部署成本、建设速度、客户覆盖能力及长期经济效益上的显著差异。


      一、 核心成本指标对比 (CAPEX & OPEX)


      资本性支出 (CAPEX):


       初始投资是衡量两种模式效率的关键。数据显示,私营部门在资本运用上效率更高。


       投资总额与构成:

       在被研究的样本中,公共微电网的总投资额高达约 2,389 万美元,占总投资的 84%。相比之下,私营微电网的总投资额为 468 万美元,仅占 16%。


       单位千瓦成本 ($/kW):

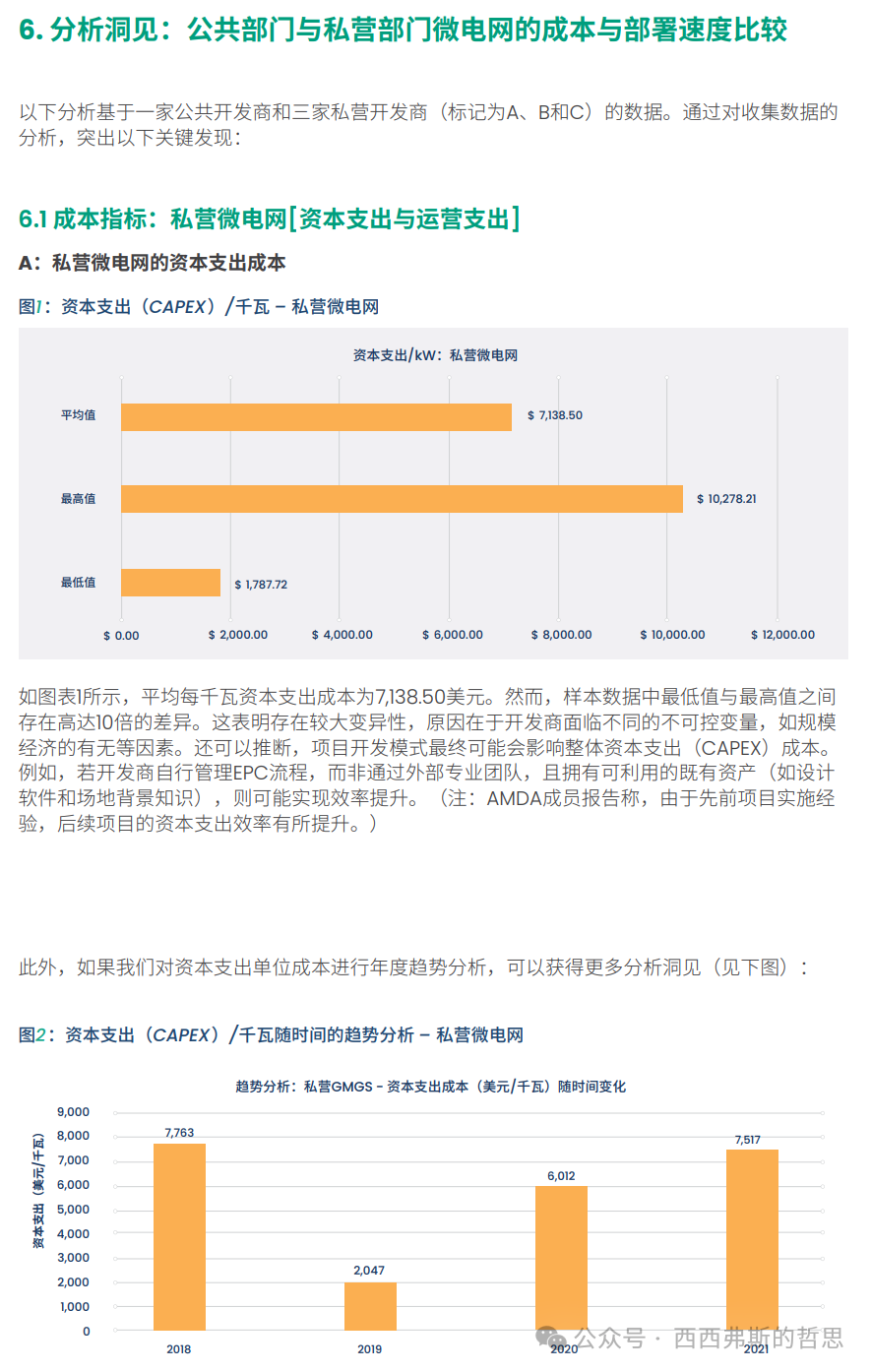

       私营微电网

      平均资本支出为 $7,138.50/kW。报告指出,其成本数据点之间差异较大,反映了不同开发商在规模经济、供应链管理及项目自主工程能力上的可变性。

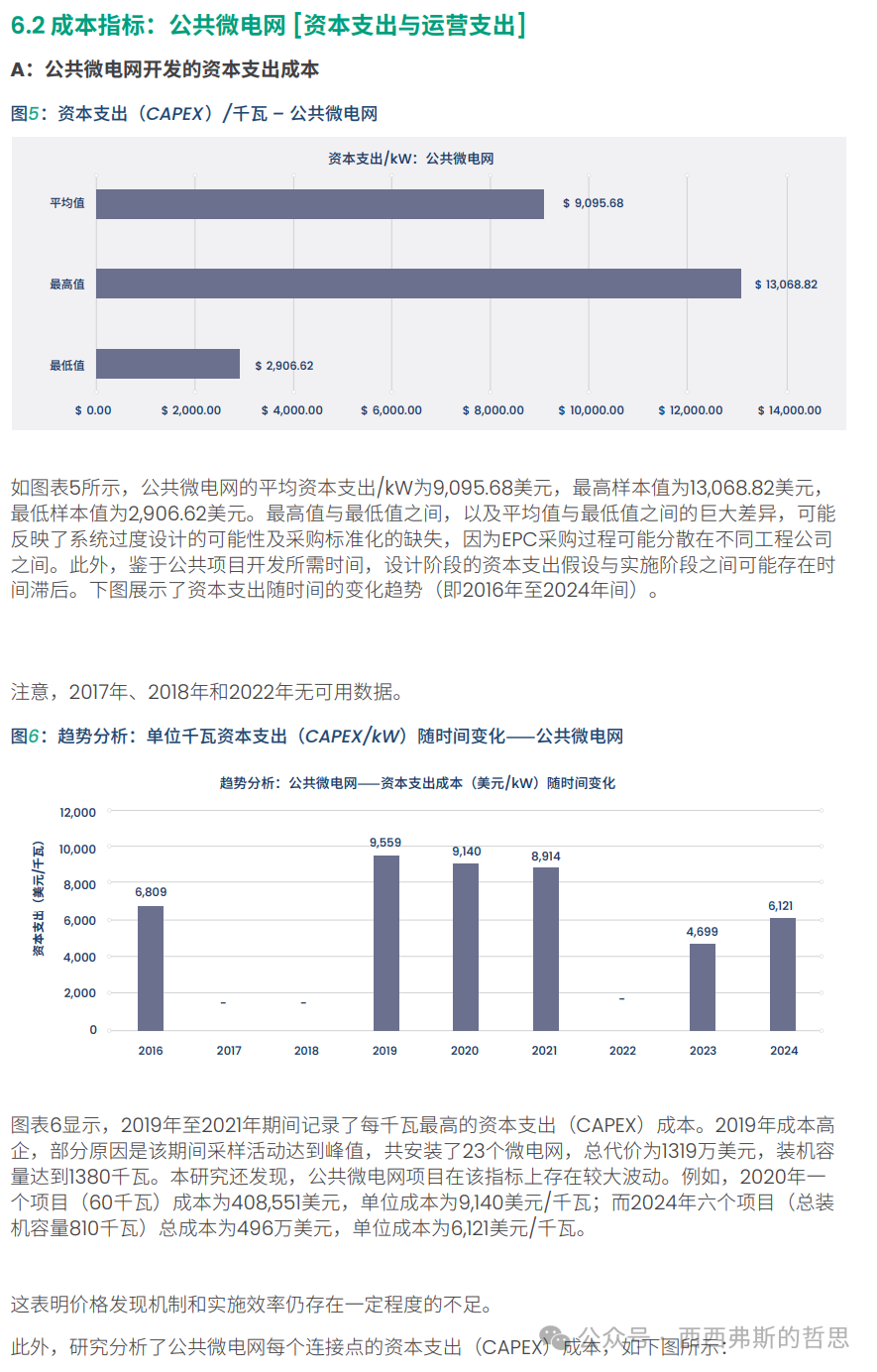

      公共微电网

      平均资本支出则高达 $9,095.68/kW。其成本的巨大波动性可能源于系统设计超配以及在不同工程公司间分散采购导致的标准化缺失。


      单位连接成本 ($/Connection):


      私营微电网

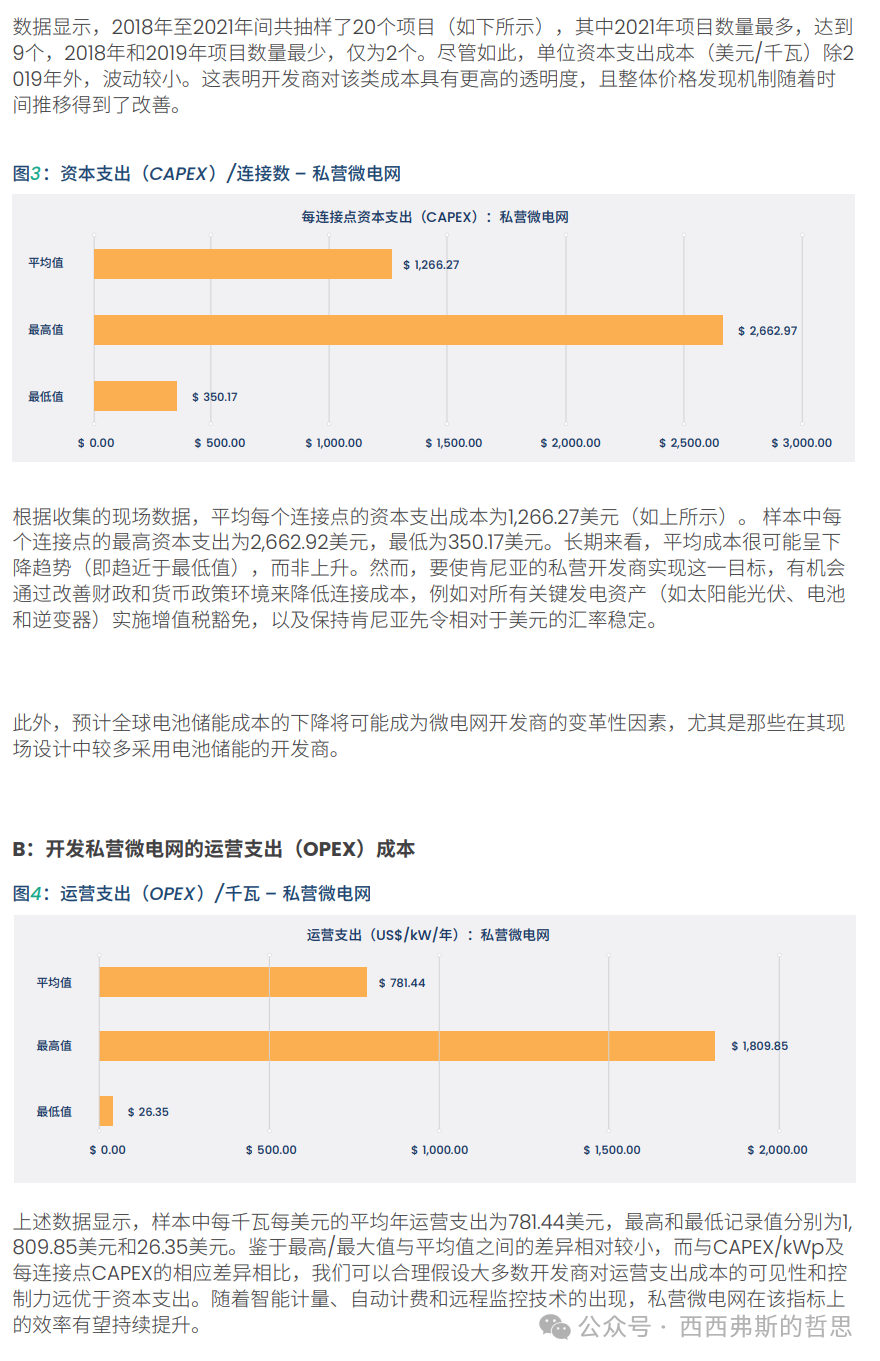

      平均每个客户连接的资本支出为 $1,266.27。


      公共微电网

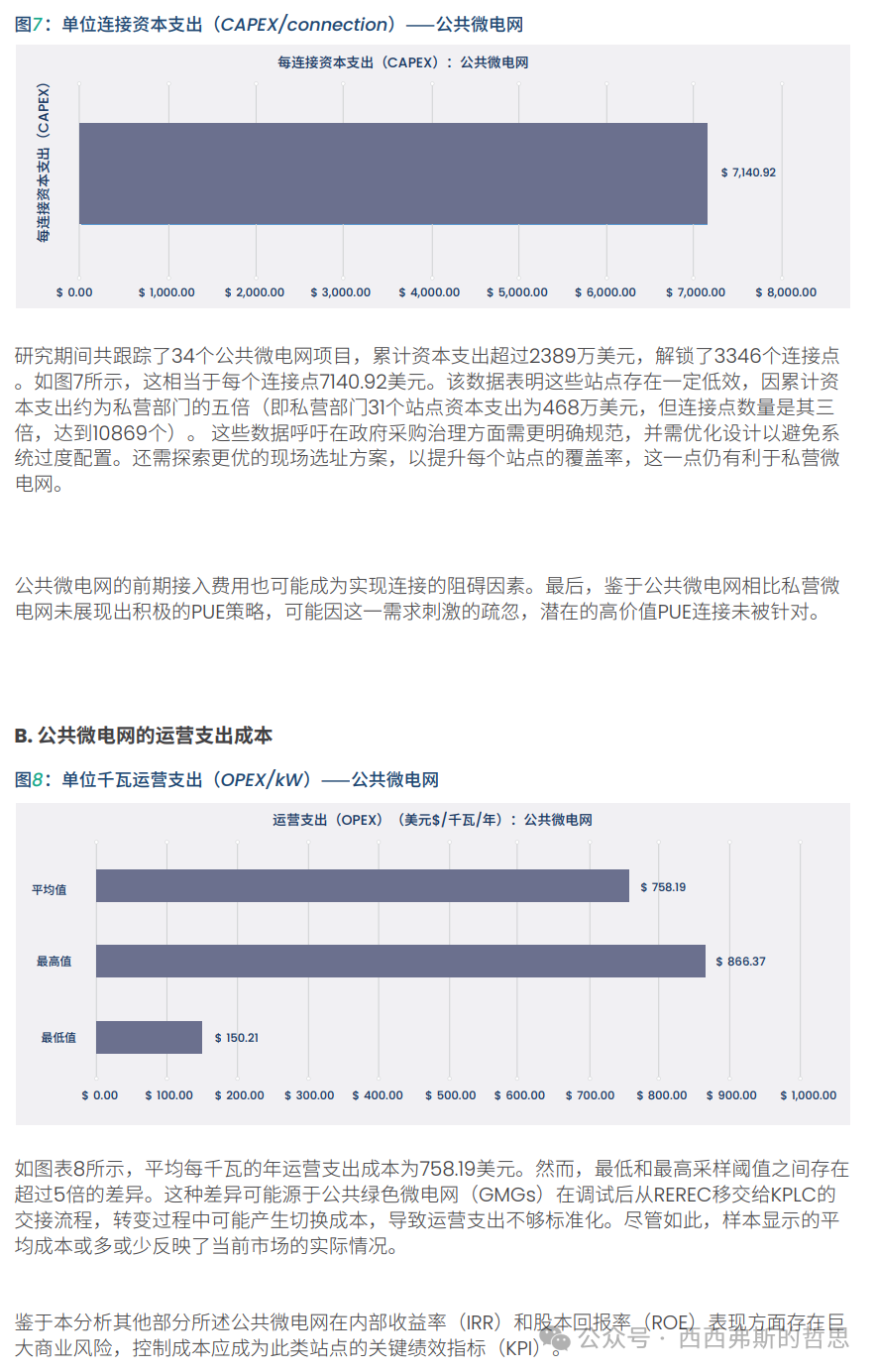

      这一数字则为 $7,140.92,效率差异显著。报告分析,这可能与公共项目高昂的连接费用抑制了用户接入、缺乏针对高价值用户的需求刺激策略有关。


       运营与维护成本 (OPEX):


      在年度运营成本上,两者差距虽不及资本支出巨大,但私营部门仍展现出更优的成本控制和运营效率。


      私营微电网

      年均运营成本为 $781.44/kW。报告认为,智能计量、远程监控等先进技术的应用将帮助私营企业持续提升运营效率。


      公共微电网

     年均运营成本为 $758.19/kW。尽管平均值略低,但其数据波动性大。考虑到公共微电网资产需在不同政府机构间(如从 REREC 移交至 KPLC)进行交接,可能产生额外的转换成本和非标准化的运营流程。同时,鉴于政府预算的限制,公共项目的长期运营可持续性存在较高风险。


     二、 实施速度与客户覆盖效率


     项目实施周期:


     私营部门在项目交付速度上明显领先,能更快地响应市场需求。


     私营微电网

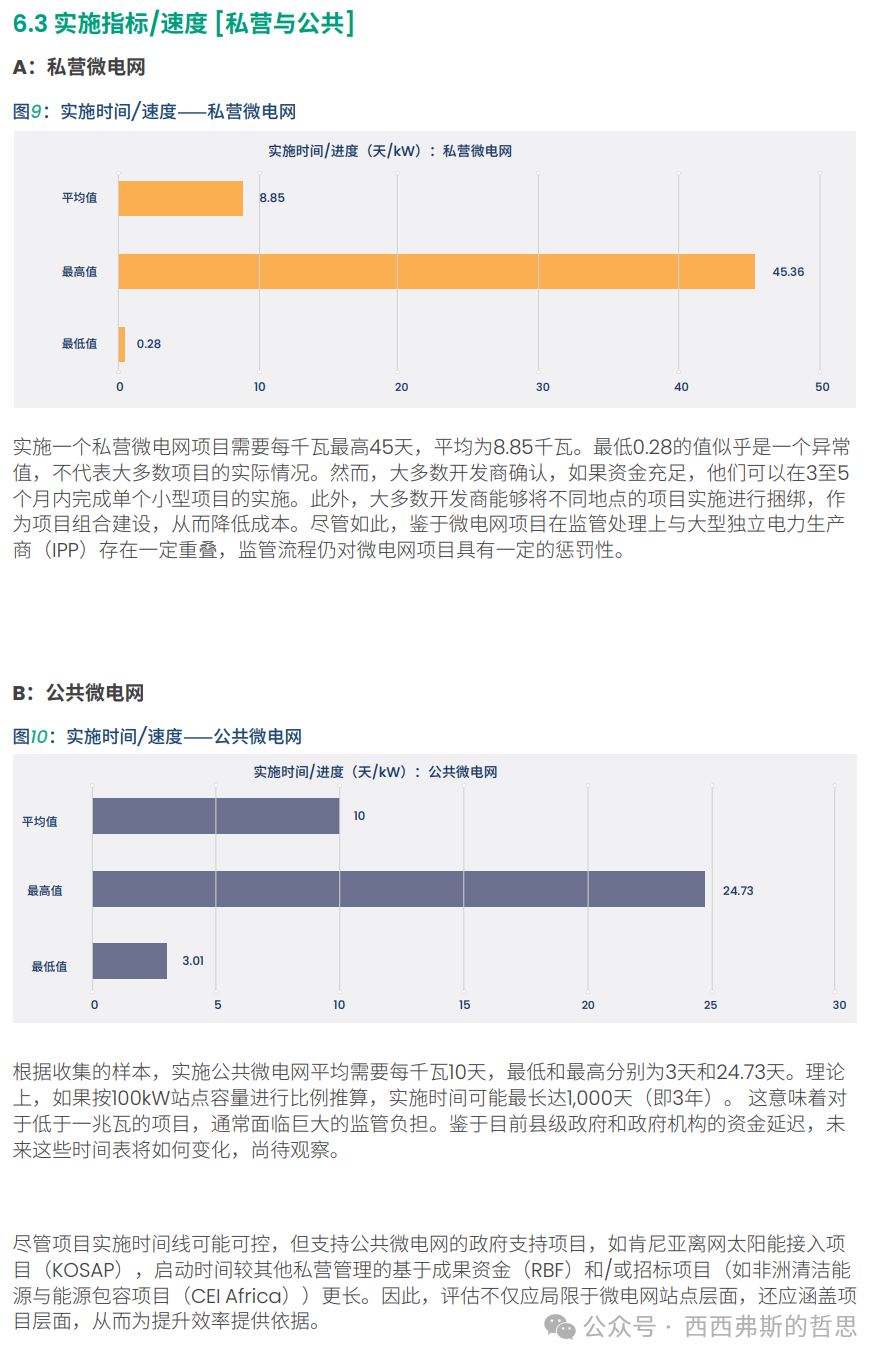

     平均实施速度为 每千瓦 8.85 天。多数开发商表示,若资金到位,一个独立项目可在 3-5 个月内建成投运。


      公共微电网

      平均实施速度为 每千瓦 10 天。报告推算,这意味着一个 100kW 的公共项目理论上可能耗时近 3 年,反映了公共采购与审批流程的冗长。


     客户覆盖效率:


     这是衡量两种模式社会影响力的核心指标。尽管公共部门总装机容量占优(样本中占 71%),私营部门却服务了绝大多数用户。


     私营微电网

     服务了样本中 76% 的客户。换算后,每千瓦装机容量可覆盖约 9 个客户。


     公共微电网

    仅服务了 24% 的客户。每千瓦仅能覆盖 1 个客户。


     报告明确指出,这意味着投入到私营开发商的每一美元资本补贴,所能实现的客户连接影响力是同等规模公共项目的 9倍。


      三、 成本效益与财务可行性分析


      为评估项目的长期投资价值,报告构建了财务模型,对项目的净现值 (NPV)、内部收益率 (IRR) 和投资回收期进行了测算。


     财务模型核心发现:


     分析结论:

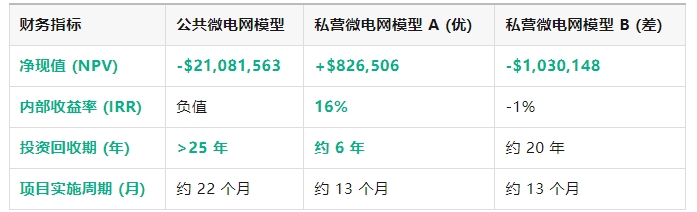

     公共微电网

     财务数据表现为 完全不可行,其巨大的负 NPV 和超过 25 年的回收期清楚地表明项目在经济上是不可持续的。


      私营微电网

      表现则呈现分化:


      表现优异的

      模型A展现了健康的商业前景,其 16% 的 IRR 超过了 12% 的资本成本,证明了其财务上的可行性与投资价值。


      模型B的亏损则警示,即便是私营项目,若面临客户连接数不足、电力消费水平低等导致的低利用率问题,同样会陷入财务困境。


      四、 公共部门比较器 (PSC) 分析


      报告运用公共部门比较器 (PSC) 工具,从政府决策视角评估了两种模式的“性价比”。该分析估算了在项目生命周期内(假设10年),由公共部门直接实施与通过私营部门投资的总成本。


      结果显示,在考虑了建设、运营及私营部门合理利润后,私营模式的生命周期成本 (14,028)远低于公共模式(14,028) 远低于公共模式 (14,028)远低于公共模式(22,912)。最终计算出的 “价值增益” (Value for Money) 为正 8,883 美元。这个正值强有力地证明,鼓励私营部门参与微电网建设,比政府直接采购实施更具成本效益。


     五、 总结启示


     综合所有维度的比较,报告的结论十分明确:在肯尼亚的微电网部署实践中,私营部门在成本效率、客户覆盖广度、项目交付速度和商业可持续性方面均全面优于公共部门。


     部分翻译如下,原版报告见知识库





来源:西西费斯的哲思
