“抢滩”南美,中企狂揽10GWh储能订单
发布日期:2025/8/1
种种迹象表明,智利储能市场正成为中国储能企业的“新战场”。
据不完全统计,2024年以来,中国企业已在智利斩获16.96GWh储能订单,而仅2025年上半年,中企在智利签约订单量就达9.6GWh,是美国市场同期的2.5倍。
其中,比亚迪、阳光电源、宁德时代、天合储能等头部企业纷纷发力,凭借技术优势与规模化能力抢占市场。

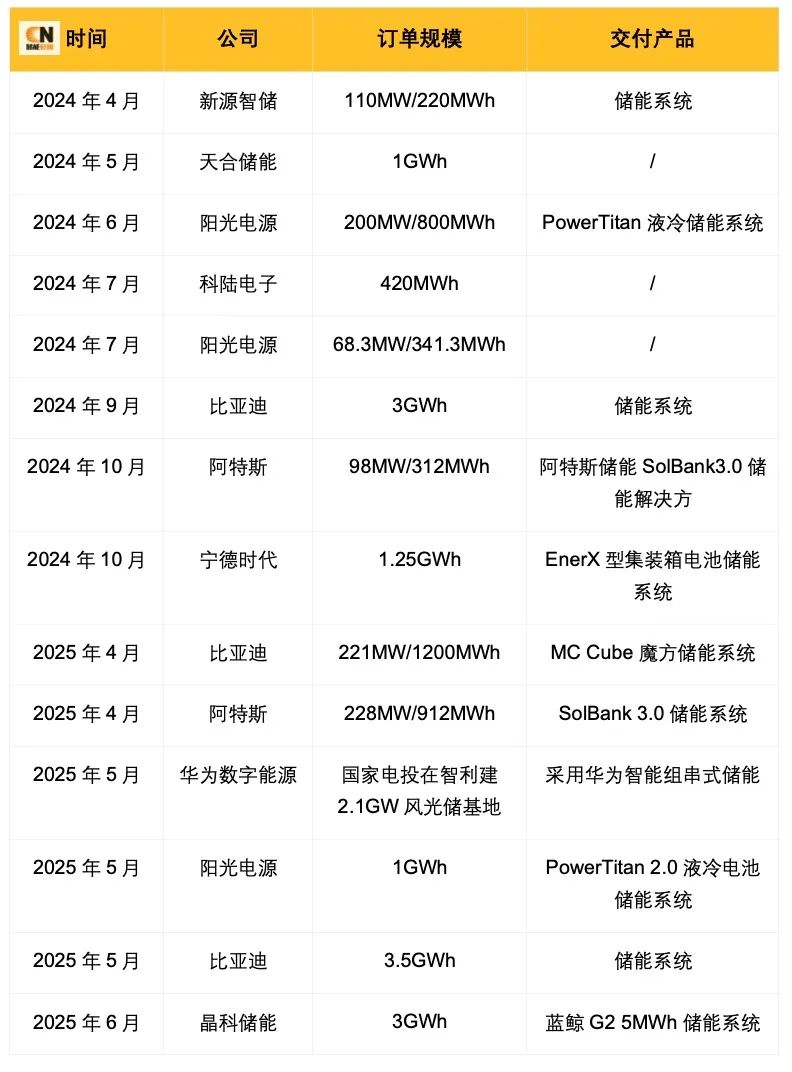

从具体订单来看,比亚迪表现颇为亮眼:2024年9月与西班牙发电商Grenergy签订3GWh储能系统协议,2025年5月又追加3.5GWh订单,合作总量达6.5GWh,其MC Cube魔方储能系统以高集成度适配智利矿业与电网需求。
阳光电源则聚焦大型项目,2024年6月为拉美最大独立储能电站提供200MW/800MWh液冷系统,2025年5月再获1GWh订单,PowerTitan 2.0系统的高效能获当地认可。
此外,宁德时代2024年10月向Grenergy供应1.25GWh EnerX集装箱储能系统,以标准化设计加速交付;阿特斯为智利项目提供98MW/312MWh直流储能方案,其SolBank3.0系统主打长时稳定运行;晶科储能2025年6月与希腊企业合作,计划在智利部署超3GWh蓝鲸G2储能系统,瞄准电网级市场。
最新的动态是,近期天合储能宣布首个单体容量达1.2GWh的储能系统项目装船发运,正式启航奔赴智利,这是该公司在智利市场拿下的又一个大单。2024年5月,天合储能曾宣布其拉丁美洲储能部门已在智利获得三份储能订单,规模近1GWh。
根据智利能源部数据,截至2025年6月底,智利电池储能累计装机达1.005GW/3.93GWh;正在测试的储能项目达571MW/2378MWh;储能在建项目16个,总规模达2.283GW/9.414GWh,总投资27.47亿美元;正在接受环境影响评估的储能项目36个,总规模达6.153GW/30.486GWh,总投资达61.64亿美元。
智利储能市场的爆发,既源于其可再生能源消纳需求与矿业电力升级,也得益于中国企业的技术多样性——从液冷系统到集装箱方案,从工商业储能到大型电网项目,中企正以全品类能力抢占这一南美“储能新热土”。
来源:储能见闻 作者:茜洁
