聚焦海上风电!越南两大项目关键突破
发布日期:2025/9/23
越南风电项目正成为推动国家能源转型的重要力量。宁顺公海风电项目(25兆瓦) 与薄寮三期海上风电项目(99兆瓦) 于2025年9月取得关键进展,标志着越南在深化可再生能源布局方面迈出坚实一步。这些项目不仅为当地提供稳定的绿色电力,更直接助力越南实现2030年可再生能源发电占比30.9% 的宏观目标,呼应全球减排趋势与可持续发展战略。未来,随着更多清洁能源项目落地,越南的能源结构将进一步优化,为区域乃至全球气候行动作出积极贡献。
🌬️ 一、最新风电项目进展
1. 宁顺公海25兆瓦风电项目
中国能建安徽电建二公司(越南)有限公司与越南本地公司组成联合体,在2025年9月初成功中标了该项目的EPC总承包合同。
项目位置:越南宁顺省公海县,距离潘切市约30公里,交通较为便利。
建设内容:规划安装5台单机容量为5兆瓦的风电机组,配套建设一座110千伏升压站,以便接入当地现有的110千伏电网。
主要意义:作为业主越南2号发电总公司(隶属于越南电力集团EVN)的首个风电项目,它不仅为当地提供绿色电力,更是越南推动可再生能源发展战略的具体实践。
2. 薄寮三期99兆瓦海上风电项目
该项目由中国港湾斯里兰卡区域公司承建,并在2025年9月中旬取得了重要工程节点——全部33个基础承台的浇筑工作顺利完成,为项目按期完工奠定了坚实基础。
项目位置:位于越南薄寮省沿海。
建设内容:安装33台单机容量为3兆瓦的风电机组,总装机容量约为100兆瓦(部分报道也称99兆瓦)。
技术亮点:项目建设团队创新性地采用了一体式可拆卸钢套箱模板,有效克服了海上作业环境复杂、作业窗口短、极端天气频发等困难,提高了施工效率并节约了成本。
当前进展:截至2025年9月,已完成25台风电机组的安装,剩余的8台计划在10月份季风期来临前完成全部吊装工作。
预期效益:项目投产后,预计每年可为当地提供6.52亿千瓦时的绿色电力,等效替代标准煤约11万吨,对优化能源结构、保护生态环境和促进经济发展具有重要意义。

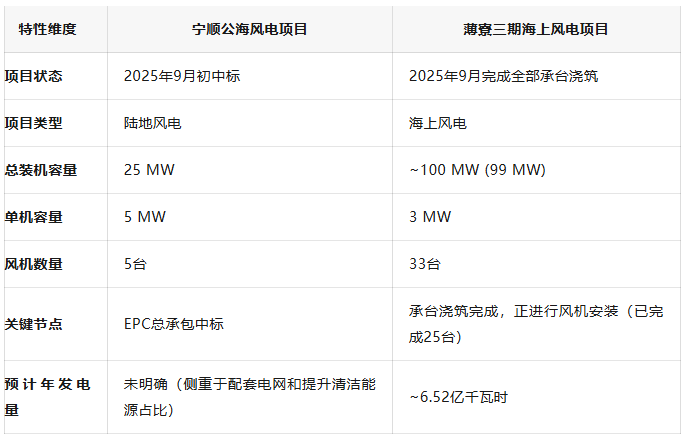

越南两个风电项目概况:
🌏 二、越南可再生能源发展目标与规划
越南正积极推动能源转型,其宏大的目标体现在最新的国家规划中:
《第八期电力发展规划》:规划明确,到2030年,越南可再生能源(不含水电)发电量要占全国发电总量的28%至36%(你提到的30.9%在这一范围内);并且到2050年,这一比例将大幅提升至74%至75% 。
多元化能源结构:规划也提到了其他能源的发展方向,例如计划在2030年至2035年间投运首批核电站(宁顺1号和2号核电站),并支持屋顶太阳能的发展,目标是让50%的公共建筑和家庭实现“自产自消”。
鼓励政策与措施:为达成目标,越南政府采取了多项措施,包括创造便利的投资环境吸引外资(正如中企参与上述项目)、完善激励政策、加强国际合作与技术转让,以及鼓励发展绿色工业园等。
🔋 三、风电发展的挑战与机遇
挑战:海上风电项目常面临海上作业环境复杂、施工窗口期受季风制约(如薄寮项目需在季风期前完成安装)以及成本压力等问题。
机遇:越南风电发展,尤其是潜力巨大的海上风电,为国际承包商和设备供应商带来了广阔市场。中国的企业凭借其在设计、设备供货、施工等方面的丰富经验和技术优势,正积极参与其中。
💎 四、展望未来发展趋势
宁顺和薄寮的海上风电项目是越南加快可再生能源发展的具体体现。这些项目不仅为当地带来清洁电力,促进减排,也反映了越南能源结构正向绿色低碳转型的趋势。
越南要实现其2030年可再生能源发电占比28%-36%的目标,未来无疑还需建设更多风电、光伏等项目。这个过程既充满挑战,也蕴含着巨大的国际合作机遇。
