锂电池主导!英国长时储能格局奠定

发布日期:2025/9/25


   “收益上下限”机制显成效:英国28.7GW长时储能项目通过初审。(英国对于本次的 LDES 规定:储能时长八小时及以上)




     9月23日,英国能源监管机构Ofgem已确认,在其新推出的“收益上下限(Cap and Floor)”机制的第一轮资格审查中,共有77个项目(总容量高达28.7GW)通过了初步筛选,其中大部分项目计划于2030年前投运。尽管有评论称“仅有”77个项目入围,但这一数字及其代表的总容量已远超最初的设想。


     锂离子电池在首轮筛选中占据绝对优势


      Ofgem于9月23日公布了最终决定,在总计171个申请项目中,77个项目成功进入下一轮的项目评估阶段。这些入围项目被分为两个批次:第一批(Track 1)计划于2030年前投运,第二批(Track 2)则计划于2033年前投运。



     在这些通过初步资格筛选的项目中,采用锂离子电池储能系统(BESS)技术的项目在容量上占据了主导地位。


     入围项目技术与规模分析

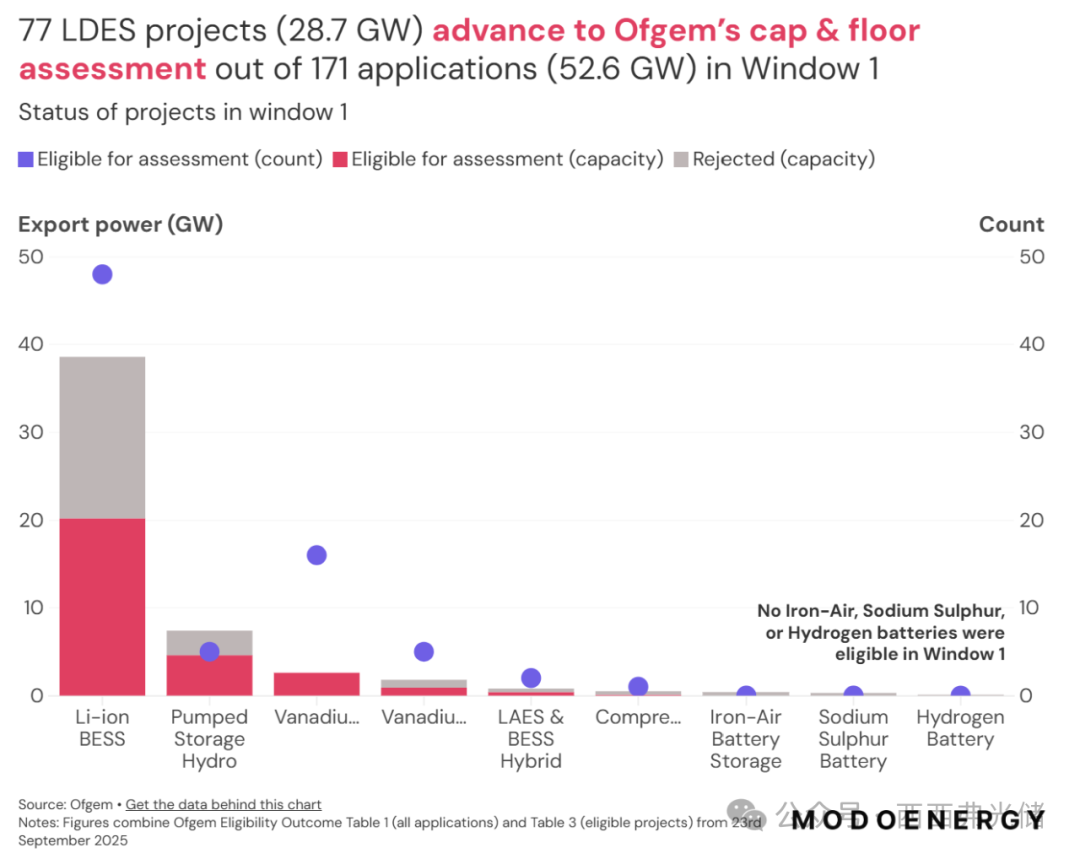

     在最初申请的171个长时储能项目(总容量52.6GW)中,最终有77个项目(总容量28.7GW)通过了资格审查,即将面临多标准评估(MCA)。



     技术构成:

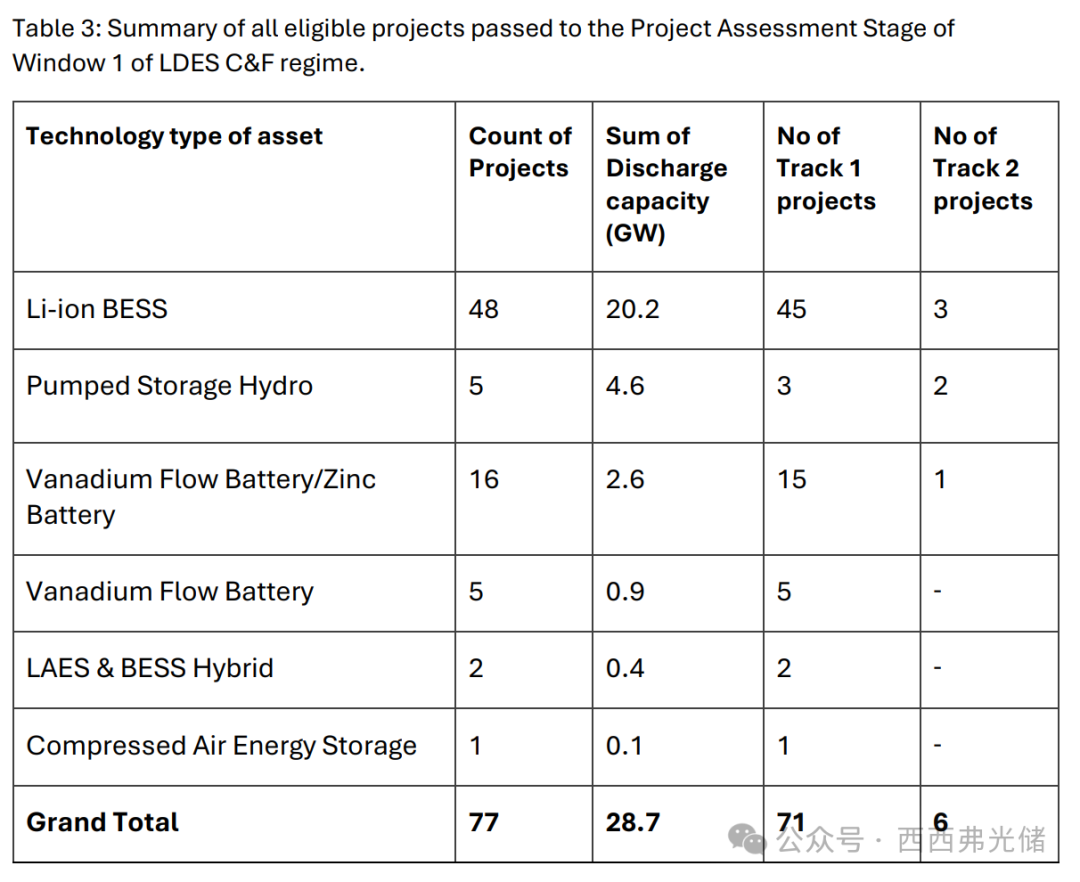

     锂离子电池技术占据绝对优势,入围容量超过20GW,约占总入围容量的三分之二。此外,抽水蓄能(Pumped Hydro)和液流电池(Flow Batteries)等其他技术路线的项目也成功入围。


     项目规模:

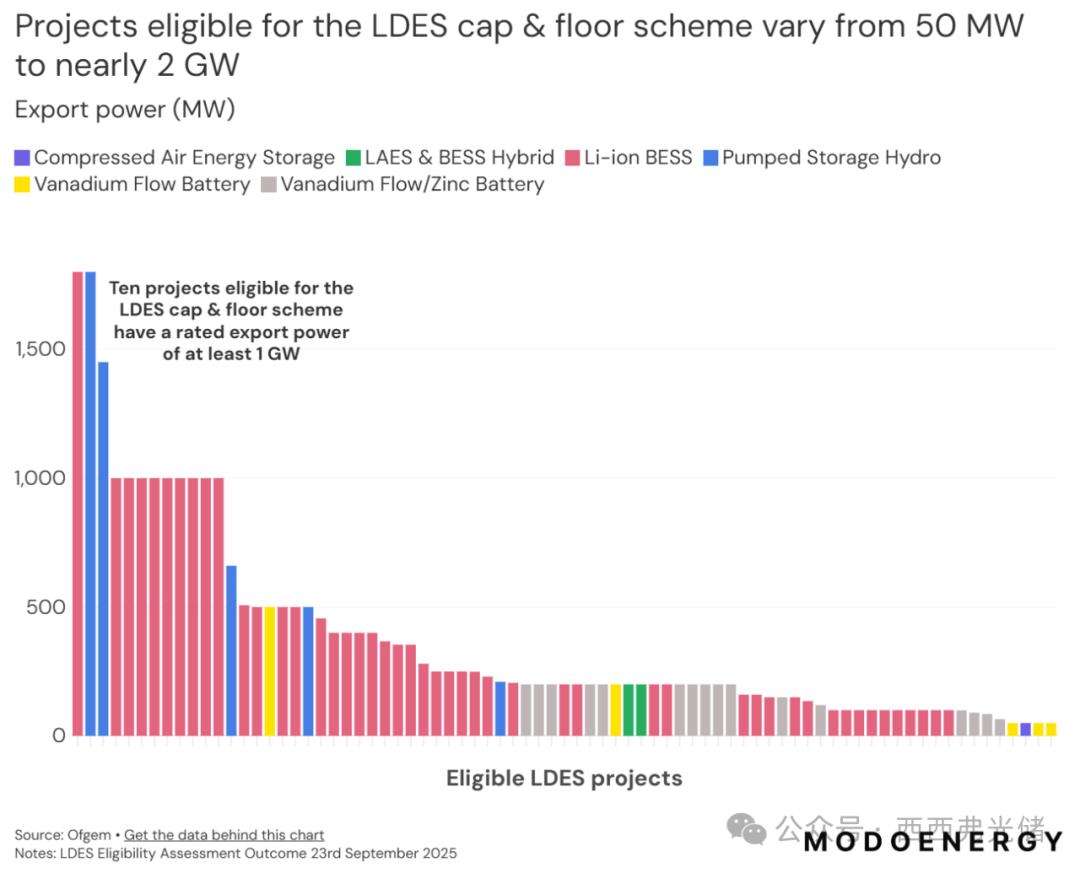

     入围项目的单体规模跨度很大,从50MW到近2GW不等。其中,规模最大的项目包括Nexus 1(1.8GW锂电池)、Earba(1.8GW抽水蓄能)和Coire Glas(1.45GW抽水蓄能)。仅10个规模达到或超过1GW的大型项目就占据了总入围容量的三分之一。


     储能时长与容量:

     目前,Ofgem仅公布了项目的功率容量(MW)。所有项目方已提交了储能时长和能量容量(MWh)数据用于下一阶段评估,但Ofgem尚未透露是否会公开这些详细信息。根据资格要求,所有项目必须能以额定功率持续放电至少8小时。这意味着,当前入围项目的总能量容量至少为230GWh。部分项目(如SSE公司的Coire Glas项目)的储能时长预计将远超此标准,可达23小时。


     交付时间表与项目分组


     项目根据预计的投运时间被分为两个批次,由开发商自行选择申报:

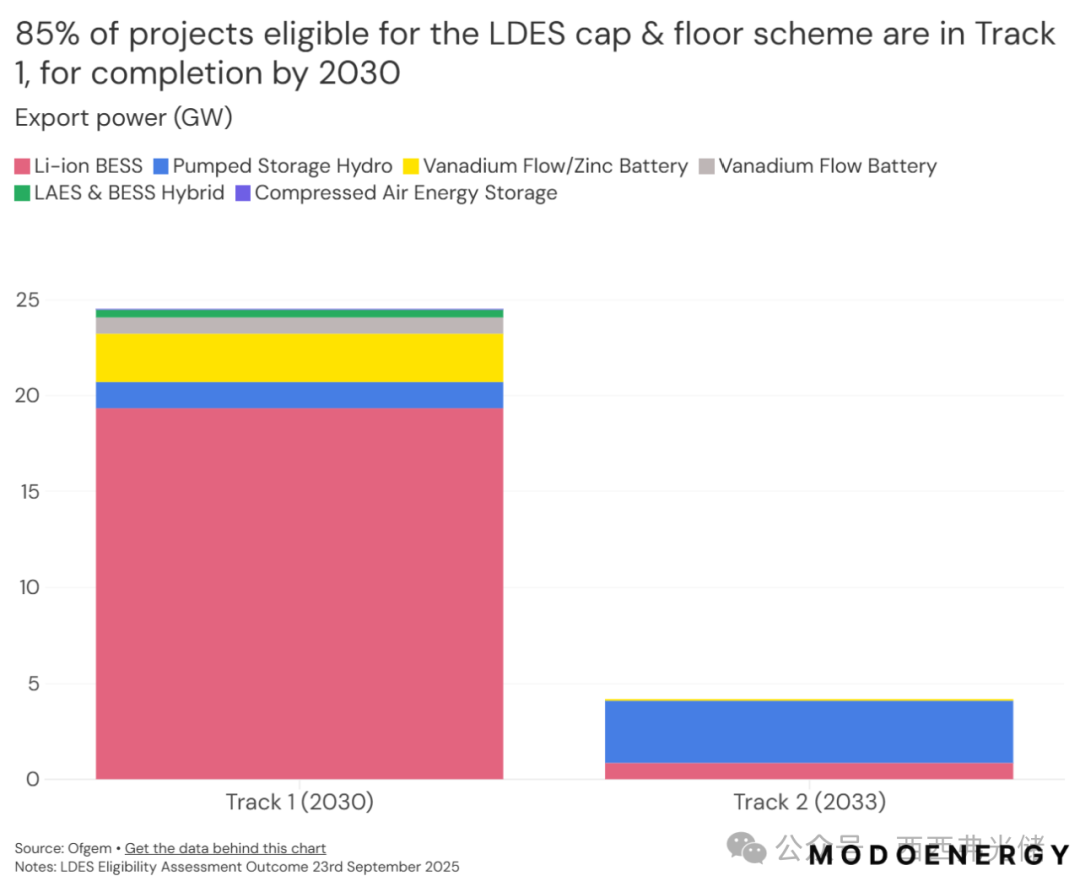

     第一批(Track 1,2030年前投运): 共71个项目,总容量24.5GW。


     第二批(Track 2,2033年前投运): 共6个项目,总容量4.2GW。


      可以看出,计划于2030年前投运的第一批项目占据了绝大多数,这凸显了该机制在支持政府实现“2030清洁电力”目标中的核心作用。



     Ofgem将同时对所有入围项目进行评估,但其评估方法天然倾向于能够更早交付的项目。因此,为匹配政府的2030年清洁电力目标,第一批项目可能会被优先考虑。项目的可交付性(Deliverability)将是战略评估的核心部分,Ofgem会据此判断各开发商实现其交付承诺的准备情况。

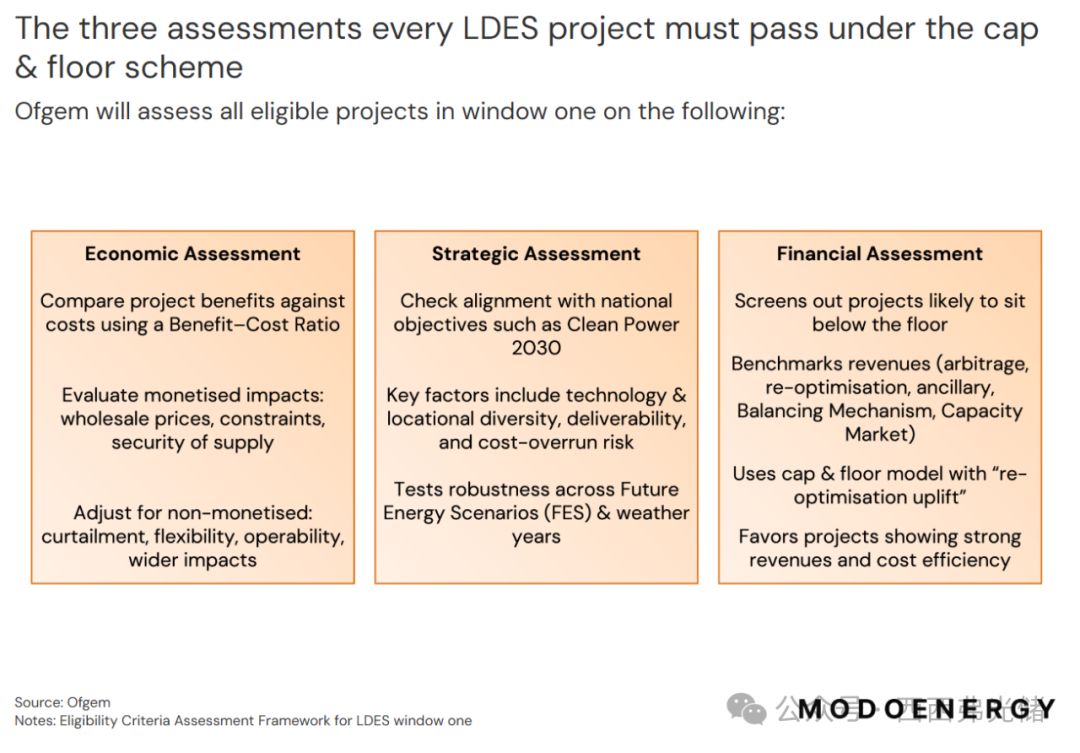

     核心评估框架:所有项目必须通过的三重测试


     长时储能项目的遴选将基于一种“综合性评估(in-the-round assessment)”,该评估结合了经济性、战略性和财务性三个维度的考量。简而言之,这意味着Ofgem将全面审视项目,而非依赖单一分数,且各项评估没有固定的权重。



    1. 经济性评估(Economic Assessment)


    此项评估旨在估算每个项目能带来的总效益,包括可量化的货币效益和非货币化的影响。


     核心指标:

      效益成本比(BCR),用于衡量项目的货币化效益(如影响批发市场电价、缓解电网阻塞、保障供电安全等)与项目成本。


     非货币化因素:

     Ofgem将根据非货币化因素对排名进行调整,这些因素包括:避免弃电、提供实时灵活性、提升系统可操作性以及更广泛的社会或环境影响。


     评估方法:

     Ofgem将采用“摇摆加权法(swing-weighting)”调整BCR,即对项目之间差异最大的非货币化影响赋予更高权重,使其在最终排名中发挥更大作用。


     2. 战略性评估(Strategic Assessment)


    此阶段旨在确保最终入选的项目组合符合国家的整体目标。评估重点包括:


     技术多样性:

     避免过度依赖单一技术。Ofgem可能会调整最终名单,用抽水蓄能或液流电池项目替代部分锂电池项目。


     地理位置多样性。


     可交付性及成本超支风险。


     在不同未来能源情景(FES)和气象年度下的稳健性。


     3. 财务性评估(Financial Assessment)


     该评估旨在筛选掉那些可能长期依赖消费者补贴(即预期收入持续低于收益下限)的项目。


     评估方式:

     将项目的预期收入(来自电价差套利、再优化、辅助服务、平衡机制非能量收益、容量市场等)与收益下限(Floor)进行基准比较。


     模型应用:

     通过“收益上下限”财务模型设定一个收入走廊,并应用“再优化增益(re-optimisation uplift)”来捕捉项目在日内和平衡机制中创造的价值。


     结论:

     换言之,那些能够可靠证明其具备高再优化收益、强大辅助服务能力和成本效益的电池储能项目,将在评估中获得最高分。


     展望


     入围的项目开发商需在2025年11月18日之前提交详细的数据和证明材料。Ofgem计划于2026年春季公布初步入选名单,并于2026年夏季最终授予“收益上下限”合同。


     对于开发商而言,信息非常明确:除了成本和效率,项目的可交付性、再优化能力以及对系统可操作性的贡献将是决定成败的关键。对于整个英国电力系统而言,这次遴选的结果将塑造这28.7GW的长时储能资源如何竞争并最终获得由消费者支持的收入保障,从而深刻影响英国未来的能源格局。


来源:西西弗光储
