“定海神针”!欧洲最大储能项目落地德国

发布日期:2025/11/10


      Leag 与 Fluence 合作在耶恩施瓦尔德建设1 GW/4 GWh 储能系统,为欧洲最大规模,2028 年初有望投运。


     德国能源企业 Leag将与 Fluence Energy GmbH(美国 Fluence Energy的德国子公司)合作,在 耶恩施瓦尔德(Jänschwalde) 建设一套 1 GW / 4 GWh的电池储能系统。这一项目不仅被视为德国首个正式宣布的多吉瓦级储能项目,也被认为是迄今欧洲规模最大的储能项目。


      该 GigaBattery项目是 Leag推进的 GigawattFactory区域工业转型计划的一部分,旨在将德国 劳西茨(Lausitz) 的退役煤矿区转型为集 大规模可再生能源发电、储能及绿氢产业 于一体的绿色能源枢纽。


     2022 年,这家传统褐煤矿商与发电商宣布计划在2030 年前上线 7 GW的风电与光伏装机。到 2023 年,这一规划进一步提升为最多 14 GW 的可再生能源发电能力,同时配套 2–3 GWh 电池储能 和 2 GW 绿氢产能,共同构建一个净零排放的基础负荷电力系统。


      同年,GigawattFactory 的首个大型项目于慕尼黑 Intersolar Europe 展上公布。Leag与 ESS(纽约证交所上市的铁流电池企业) 签署协议,建设一个 50 MW / 500 MWh的储能系统,用以替代位于萨克森州的 2.5 GW Boxberg煤电厂。不过,该项目此后更新有限,且 ESS之后出现财务困难。随着此次与Fluence的最新合作,Leag在其可再生能源目标推进上迈出了关键一步。


      Leag 集团 CEO Adi Roesch表示:


    “通过这一项目,我们为 GigawattFactory 再次注入增长动能。建设吉瓦级储能设施是应对能源转型最大难题之一的关键,即如何实现能源的恒定可用性,与可再生能源发电波动无关。能源系统的未来关键,在于可再生能源、可调度储能以及灵活电源的组合。”


       根据 Leag提供的信息,GigaBattery预计将在 明年第二季度(5/6 月) 完成审批后开工,计划于 2027 年底或 2028 年初 投运。项目未披露总投资金额,但确认将直接利用现有电站场址的电网接入设施。


       根据合作协议,Fluence将提供其最新的 Smartstack储能平台。该平台采用创新结构,既提升维护与物流效率,又具备更高能量密度。Smartstack为集成 电池 + PCS(电力转换系统) 的 AC Block设计,使用 314 Ah电芯,单套可提供 7.5 MWh储能。

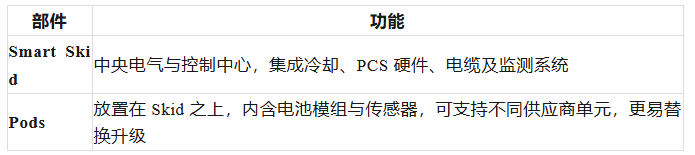

      其架构分为两部分:


      Fluence 将负责 储能系统供应、电气集成及储能站建设。项目将占地约 10公顷,位于耶恩施瓦尔德电站东南侧。Siemens Energy将提供接入 380 kV电网的开关设备。


       Leag 常务董事 Thomas Brandenburg指出:


    “作为一套四小时储能系统,该项目将支撑可再生能源在GigawattFactory 的进一步扩张,稳定电网,并通过更低的单位投资成本高效利用现有电网容量。我们很高兴与拥有深厚技术经验的Fluence 合作实现这一项目。”


来源:寰宇新能源
