晒太阳就能回本?新西兰阳台光伏2027见分晓
发布日期:2026/8/14
新西兰的分布式绿色能源产业即将迎来历史性变革。2026年7月30日,新西兰监管部(Ministry for Regulation)正式发布了《改善太阳能安装流程:中小型太阳能安装流程监管审查最终报告》。
新西兰监管部长David Seymour 与能源部长 Simeon Brown 已对报告中提出的15项核心改革建议表示明确支持,西摩部长目前正寻求内阁背书以全面推进实施。其中最受瞩目的条款,即为明确提出将“合法化阳台光伏(即插即用型分布式光伏)”。
目前,阳台光伏(Plug-in Solar)在新西兰处于明令禁止的状态。其核心法律障碍在于《2012年电业规例(禁用电气配件——逆变器)通知》。
报告指出,国际成熟经验表明,上述技术风险完全可以通过获得认证的逆变器设计(如内置自动防孤岛保护)、限制设备最大输出功率(通常在800W以内)以及增加电路级安全防护来得到完美解决。
最快2027上半年落地:惠及租房者与公寓住户

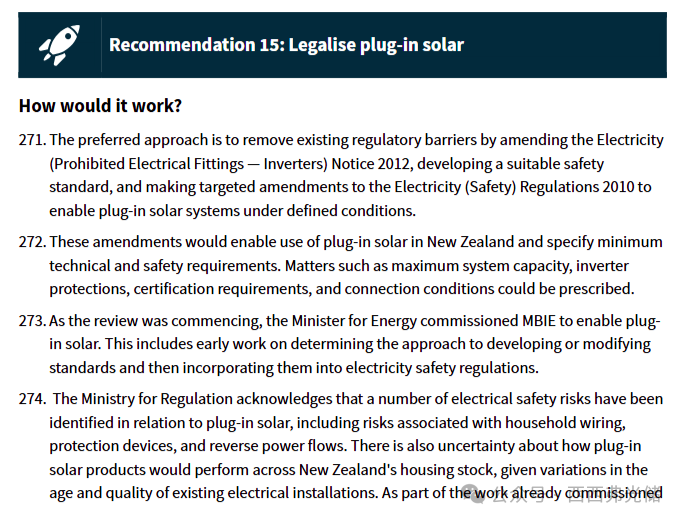

针对这一痛点,报告在第15项建议中明确提出:应修改《2012年禁用逆变器通知》,制定适合新西兰本地电网条件的阳台光伏安全标准,并对《2010年电业(安全)规例》进行针对性修订。

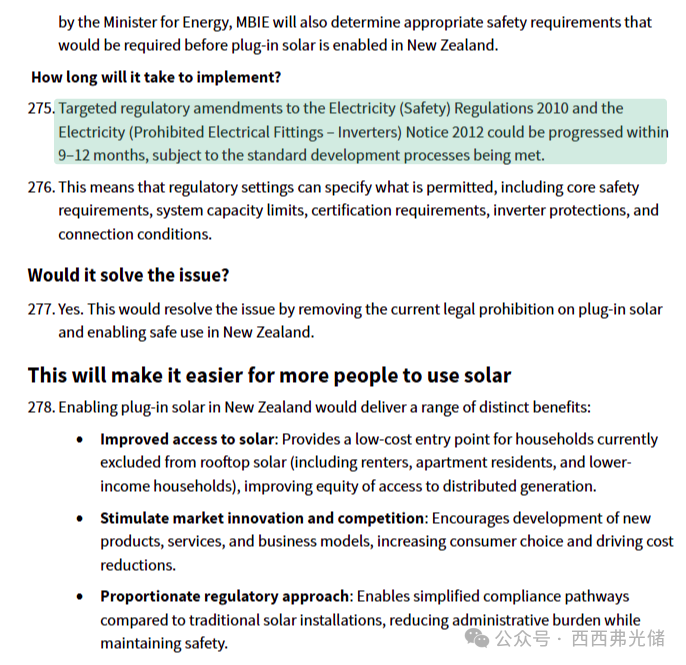

根据报告公布的推进时间表,针对电业安全规例和禁用通知的修订工作预计将在9至12个月内完成。这意味着在标准制定顺利的情况下,新西兰的阳台光伏最快将在2027年上半年实现全面合法化。
这一政策将直接惠及广大无法安装屋顶光伏的群体。西摩部长指出:“阳台光伏极其适合租房者以及住在公寓里的居民,他们也可以享受太阳能带来的电费红利。如果这些技术对德国和英国足够好,那对我们也足够好。”
配套政策协同:重塑新西兰高效并网生态
为了防止政策“孤岛化”,新西兰监管部还提出了一整套系统性的改革方案,旨在打破各电力配网商(EDB)的行政垄断,大幅降低居民并网的隐性成本:
大幅降本增效
改革后,新西兰居民家庭光伏的平均并网审批费用将从 640新西兰元急剧降至200新西兰元(降幅达68%),并网耗时将从 3个月大幅缩短至6天。
并网审批“极限压缩”
对于10kW以下的微型光伏系统,电力配网商(EDB)必须在下一个工作日结束前予以批准(目前最长可达10个工作日);对于10kW至100kW的中型光伏系统,建立全新的5个工作日简化审批流程,超出时限未答复则默认视为批准。
电力出口限额
提升将全国默认的电力出口限制从目前的“每户连接10kW”放宽提升至“每相10kW”,更贴合现代三相电家庭及小型商业场所的用电特性。
数字自认证机制(免除现场验收)
建议免除认证安装商对100kW以下光伏系统进行强制性现场检验的流程。改由持证电工在完工后上传现场照片或视频证据至数据库进行数字自认证,监管部门后续实施不低于15%比例的随机抽检,彻底拔除并网前的“最终瓶颈”。

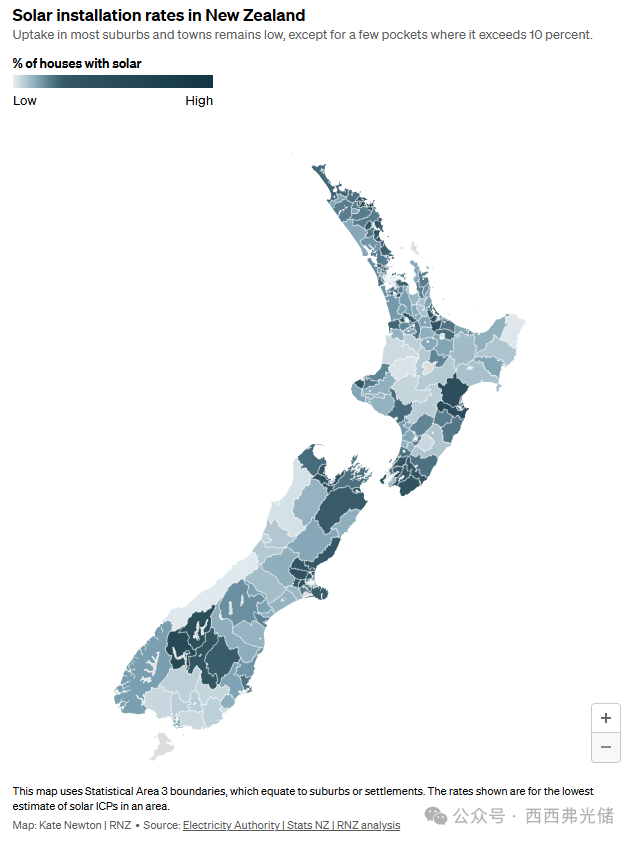

图:在新西兰,住宅太阳能的安装率仅为 4%——远远落后于澳大利亚。除少数地区超过 10% 外,大多数郊区和城镇的普及率仍然很低。
新西兰监管部保守估计,这套旨在“让政府从屋顶上下来”的系统性并网改革方案,将在未来10年内为新西兰社会带来 2800万至5000万新西兰元的净经济效益。一旦这套以阳台光伏合法化为标志的改革平稳落地,新西兰将有望成为发达国家中太阳能安装最便利、制度最友好的地区之一。
