返回首页
你现在的位置: > 首页 > 企业动态 > 正文

捷报!京能集团发电装机容量突破3000万千瓦!

发布日期:2020/11/6

       当天上午,京能集团党委常委、副总经理刘海峡,集团办公室主任张学良,清洁能源公司党委书记、董事长张凤阳,以及钰海电力领导班子参加了揭幕仪式。

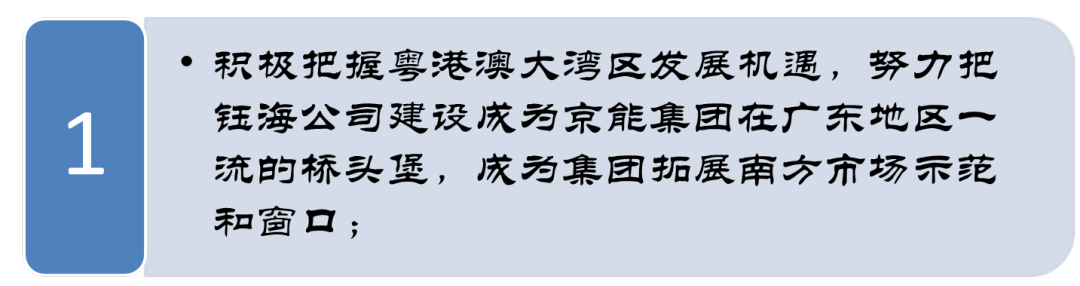

       姜帆一行深入钰海项目生产现场调研了机组情况并同钰海电力领导班子和中层干部召开座谈会,会上姜帆书记指出,钰海电力近两年来变化巨大,全体干部职工团结奋斗,落实“六统一”要求,精心打造精品工程,用两年时间克服重重困难,高标准、高质量建成投产,向集团交出了一份圆满的答卷。针对钰海电力下一步工作,姜帆书记提出三点要求:

       京能清洁能源

       珠海市钰海天然气热电联产工程项目

       一期工程2×465MW

       燃气-蒸汽联合循环发电机组

       于2018年12月28日正式开工建设

       历时663天

       克服诸多困难

       如期实现“双投”

       随着钰海项目一期工程

       正式转入商业运营

       京能集团

       发电装机容量突破3000万千瓦大关

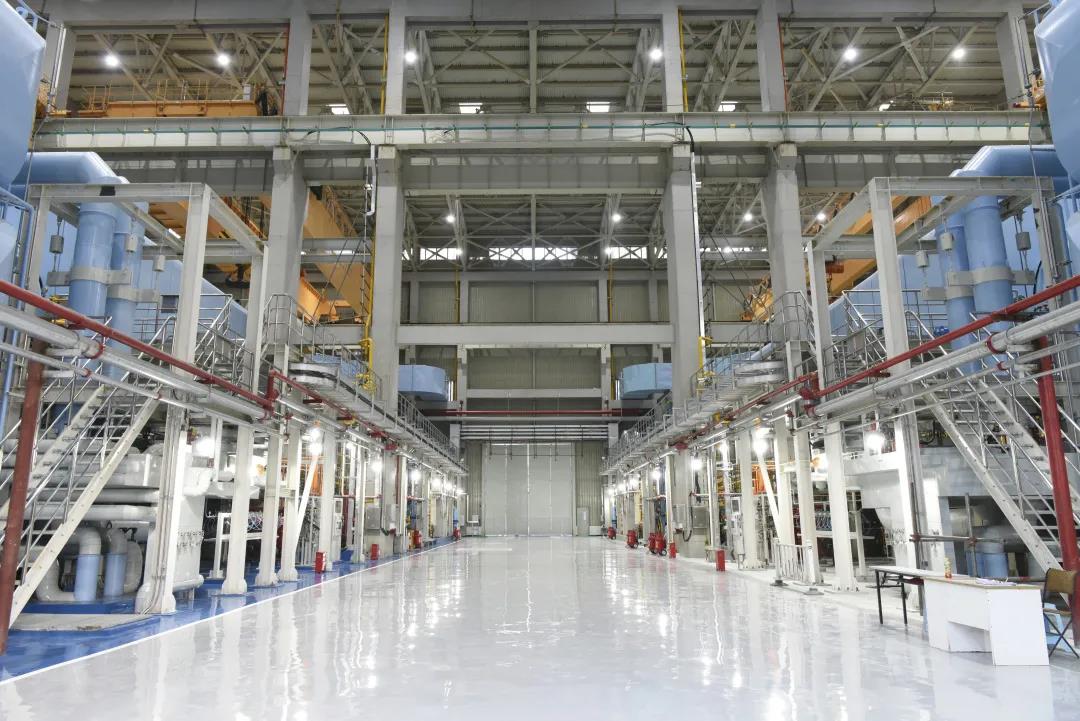

       钰海项目机组投产运行情况

       钰海项目一期工程1、2号机组分别于今年7月30日和10月20日通过168小时满负荷试运行。截至11月5日,1号机组安全稳定运行99天,发电4亿千瓦时;2号机组安全稳定运行16天,发电0.6亿千瓦时。

       项目建设历程

       项目建设安全理念

       项目创新成果

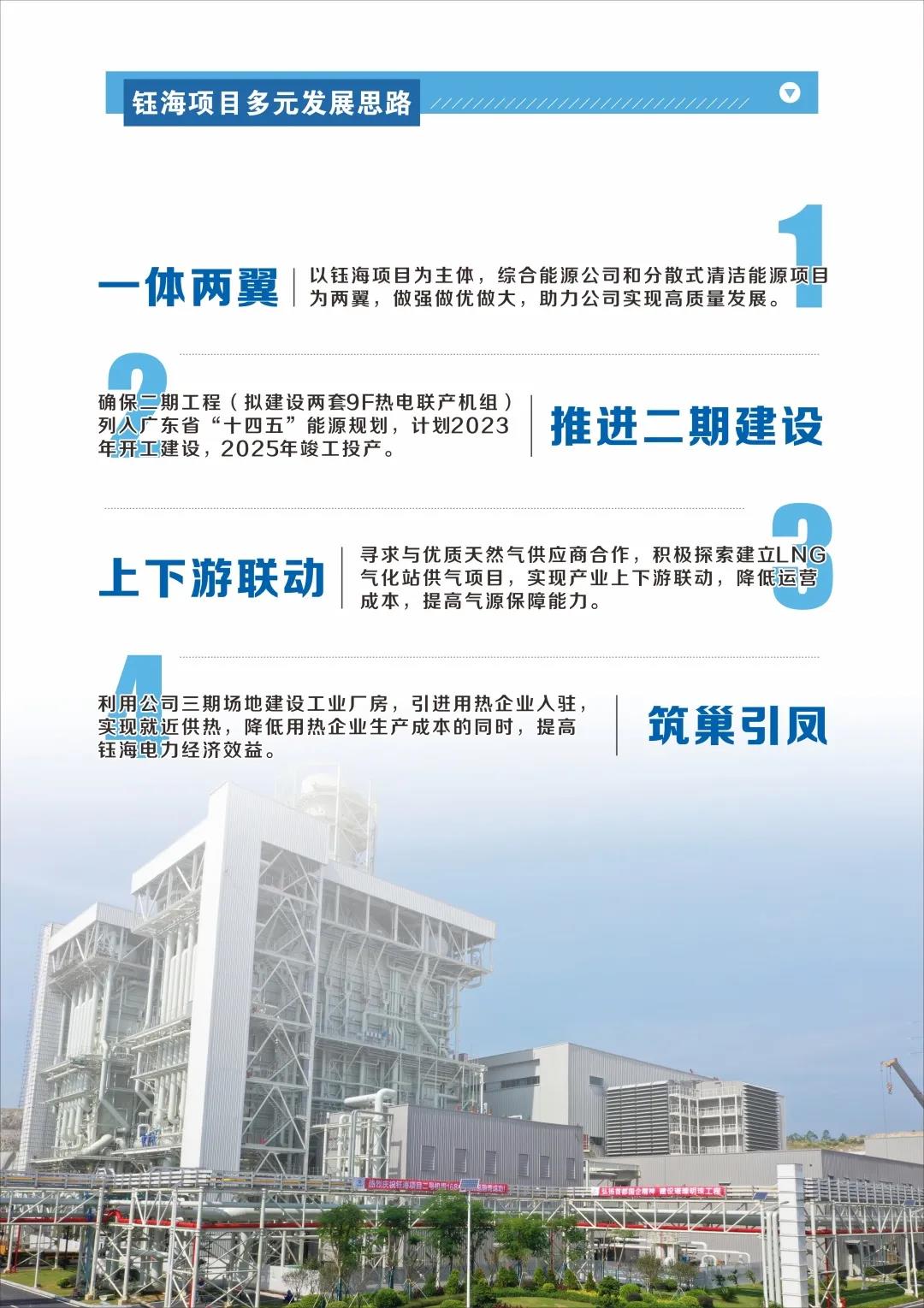

       项目多元发展思路

来源:京能清洁能源

[←返回]

关于我们   |   关于合作   |   留言板   |   资料下载   |   广告服务
  版权所有:南京诺溪新能源科技有限公司 苏ICP备14012130号   地址:南京金源路2号绿地之窗南广场D1栋808
电话:025-52170985 18914486391
