“京能蓝”闪耀太阳山
发布日期:2019/12/27

2019年12月25日,京能清洁能源西北分公司太阳山180MWp光伏项目实现升压站主设备成功送电,12月26日15时32分实现首台逆变器成功并网发电!
项目简介
太阳山180MWp光伏复合项目于2019年10月10日动工建设,项目总投资72000万元,装机容量180MWp,电站总占地面积5595亩。
项目新建1座110kV升压站,临时送出线路T接太阳山风电场110kV升压站京风线并网。
项目选用400Wp、435Wp单晶硅电池组件,3125kW集中式逆变箱变一体机及175kW组串式逆变器,历经77天艰苦奋斗最终于12月25日实现升压站主设备成功送电,26日15时32分实现首台逆变器并网发电!
建‖设‖足‖迹

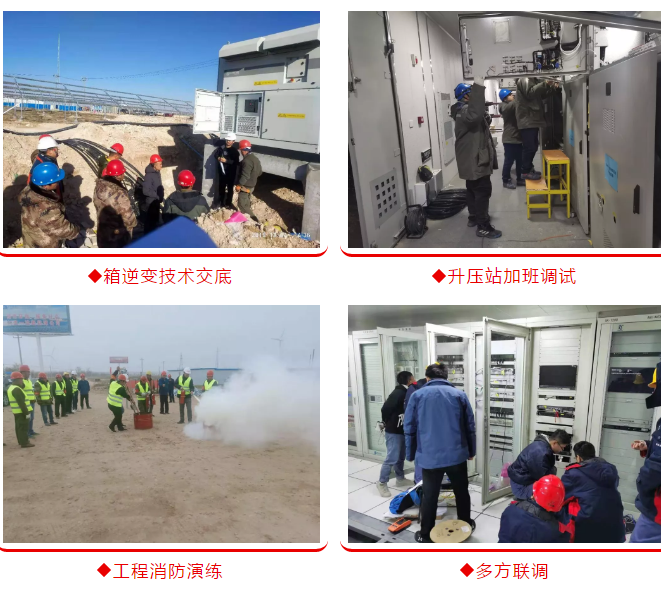

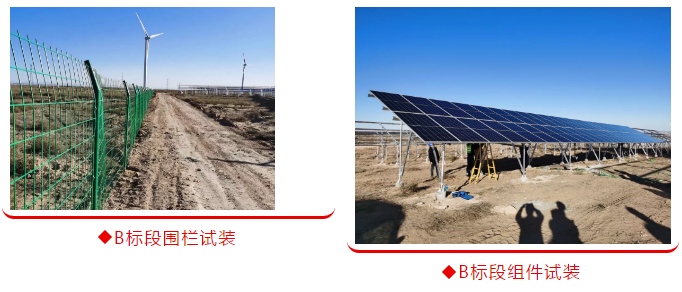

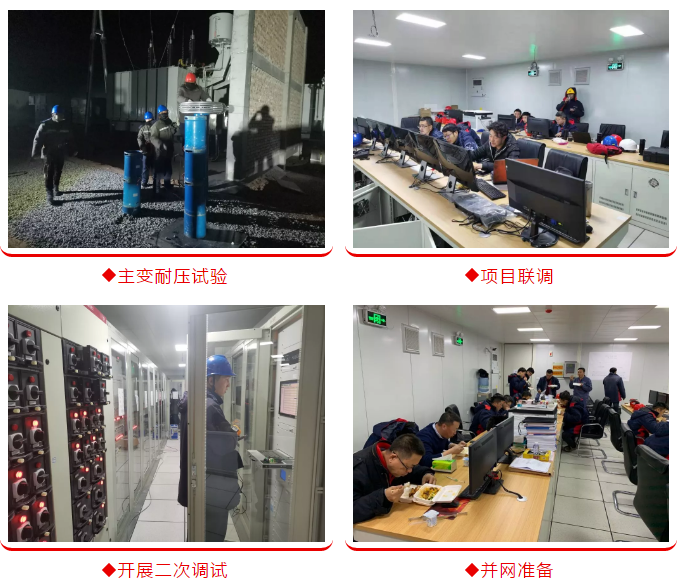

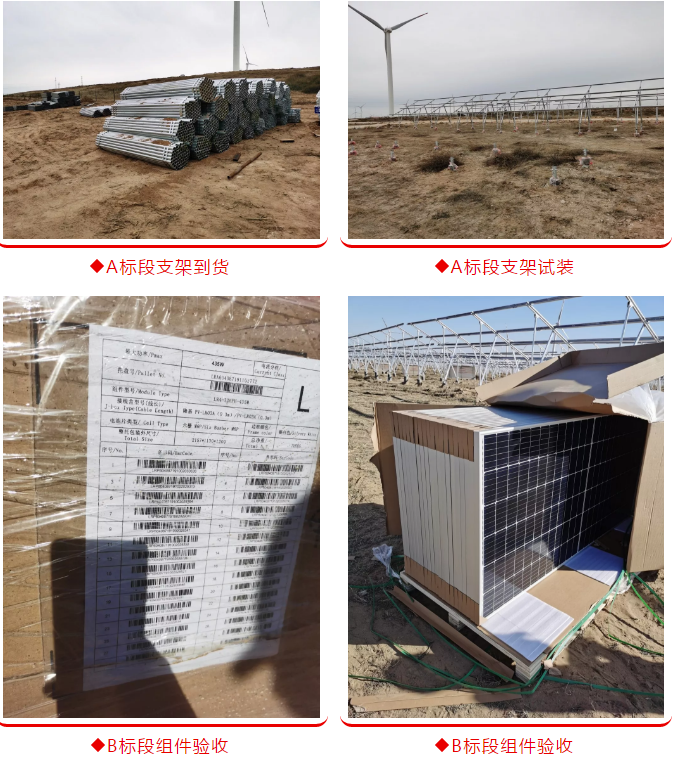

项目开工

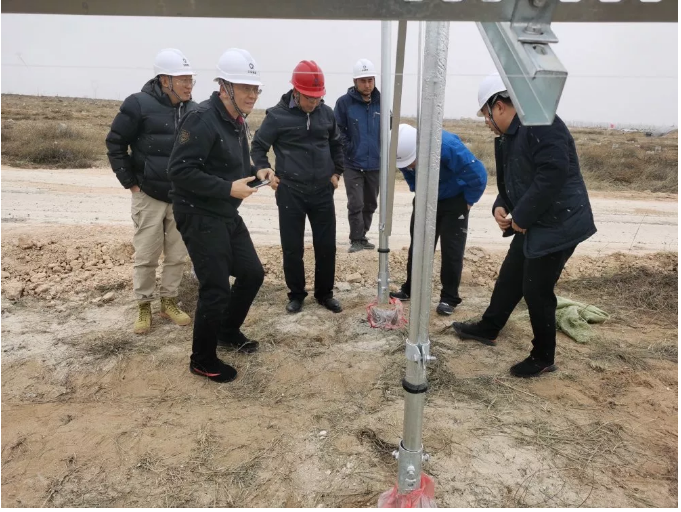

领导调研检查

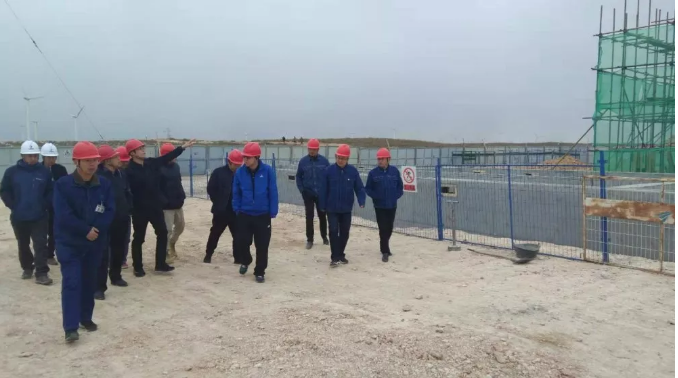

领导现场检查
工程进度考察
项目协调会

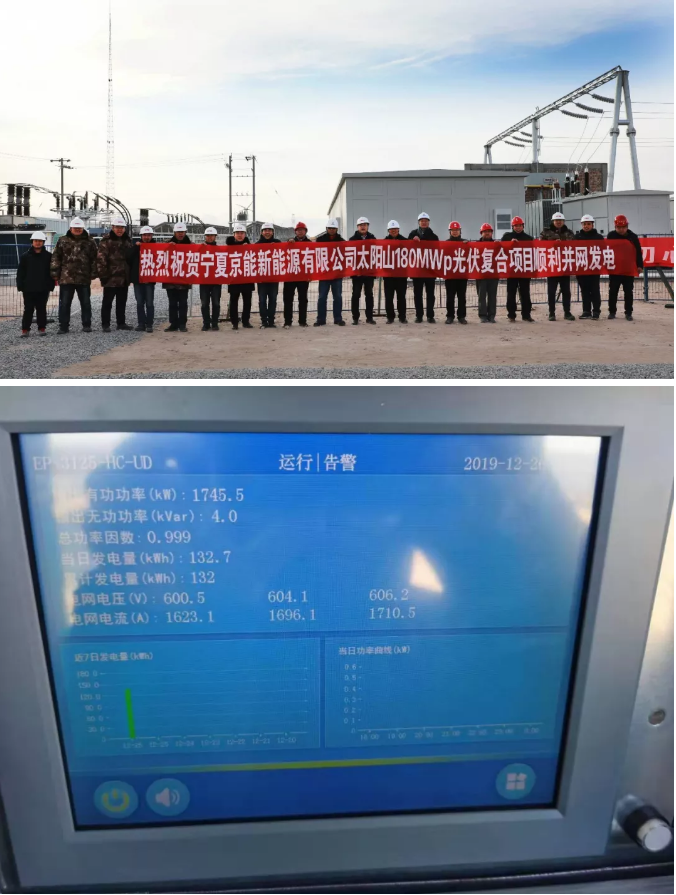

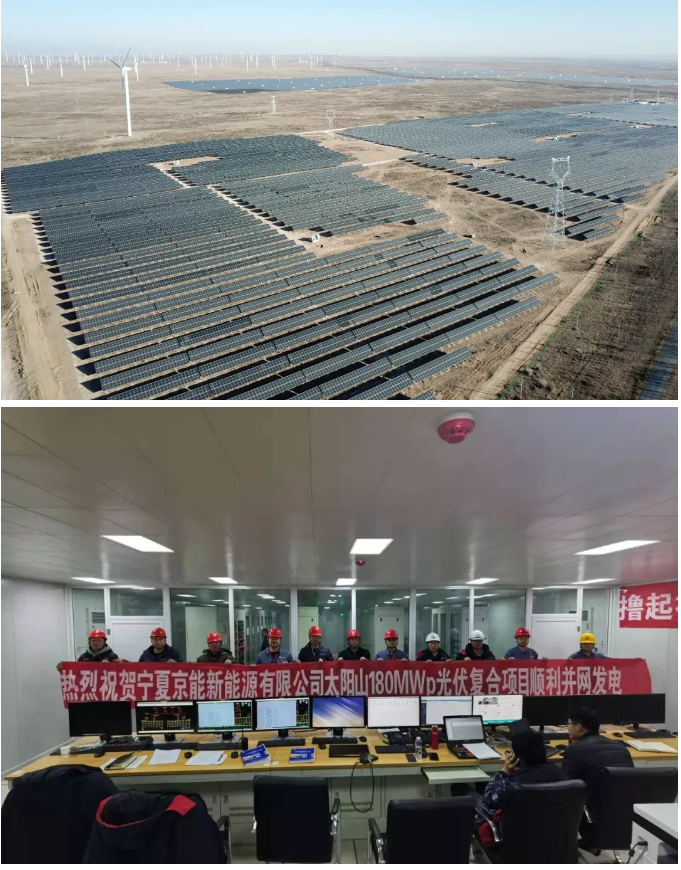

成功并网发电
三重一大
PART 1 重点项目
太阳山180MWp光伏复合项目是西北分公司自主开发、自主建设的重点项目。
该项目征地面积大、设备采购周期短、供货难度大,工程建设时间节点紧,每一项困难都是对项目建设人员综合能力的终极考验!
PART 2 重点工程
太阳山180MWp光伏复合项目是西北分公司开发建设的最大容量光伏项目,工程建设面临众多首次。
首次选择400Wp、435Wp单晶硅电池组件;首次探索3125kW集中式逆变箱变一体机建设方式;首次采用175kW组串式逆变器。
工程建设中的多个首次的成功实践,标志着公司已经具备了大容量项目建设能力。
PART 3 重要意义
太阳山180MWp光伏复合项目是京能集团开展融合改革、平台公司推行区域化管理以来,西北分公司上下同心协力献礼新中国成立70周年的重点项目,也是公司2019年收官之战的最后“一场硬仗”!
工程成功并网发电,标志着西北分公司已经全面完成200MW风电及190MWp光伏项目并网任务!
PART 4 容量最大!
太阳山180MWp光伏复合项目是2019年京能集团自主开发建设并成功并网发电的单体容量最大的光伏项目!也是相对容量下,建设工期最短的项目!
该项目由多家施工单位参建,建设情况复杂、施工难度较高,大容量项目工程为京能建设者们带来了大挑战、大考验和大机遇!
西北分公司将继续努力提高能源战略认识,在平台公司的坚强领导下维持高水准能源战略定力,全心全力确保太阳山光伏项目的发电优势,将公司2019年“四大收官项目”打造成推动西北分公司成为西北地区卓越的清洁能源运营商的新引擎!
来源:京能清洁能源西北分公司
