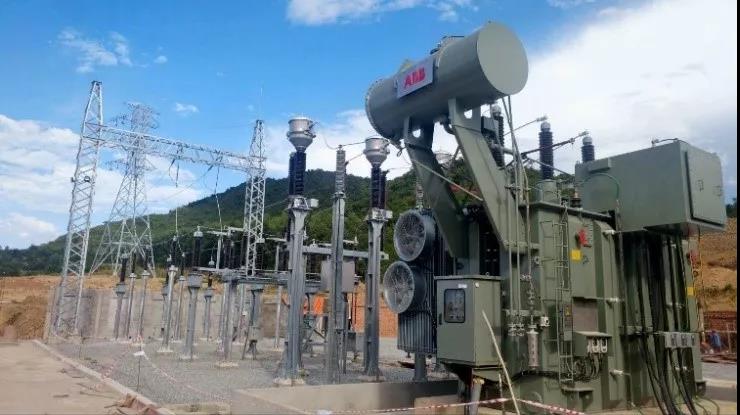

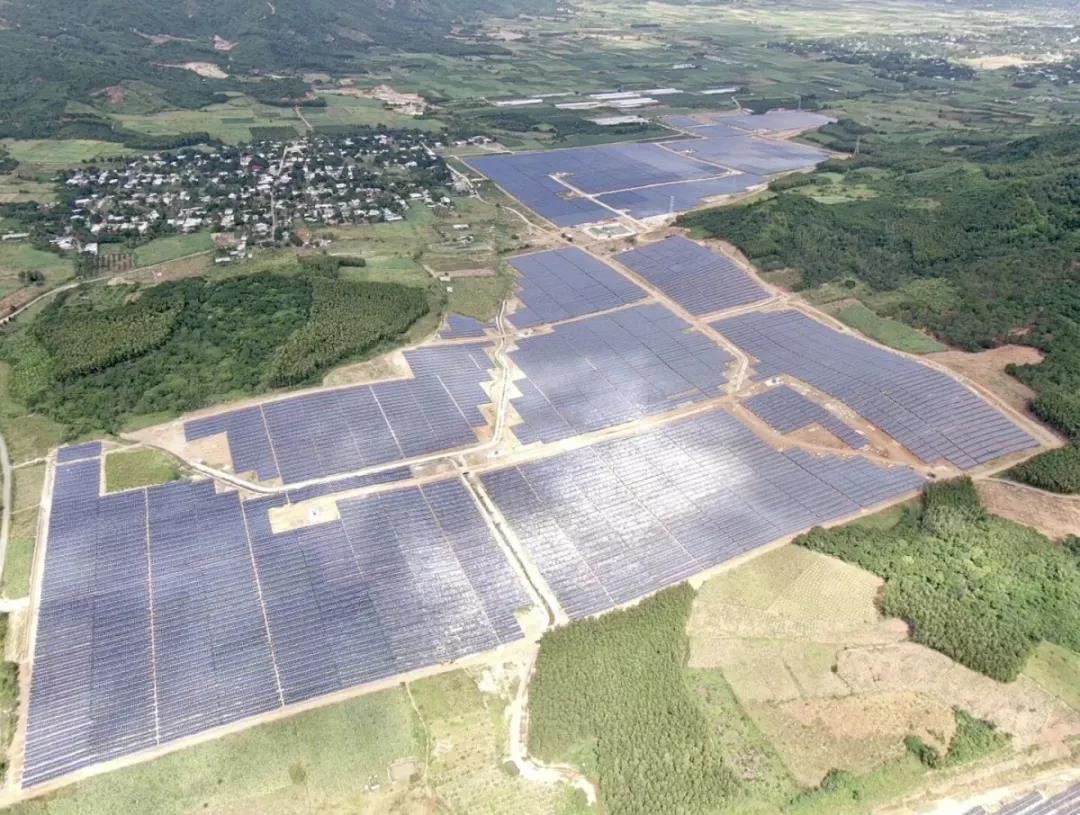

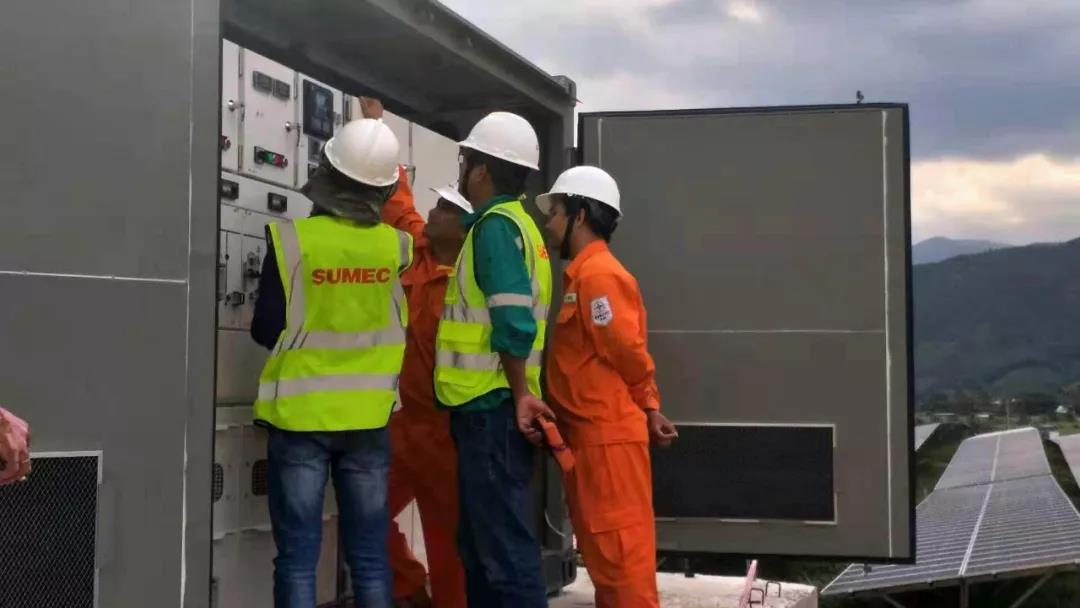

苏美达成套助力越南金兰64MWp光伏电站顺利并网发电
发布日期:2019/12/20
2019年12月18日
经过8个月的艰苦奋战,由苏美达成套公司EPC总承包的越南金兰64MWp光伏项目完成了全场COD测试,顺利并网发电,提前进入商业运行。
金兰64MWp光伏电站项目是越南国家电力公司全资子公司投资的第一个光伏电站项目,具有里程碑意义。项目并网后,每天为当地居民提供230MWh的电力,可以满足当地2万多户居民和部分工厂的用电需求,极大缓解当地用电紧张的局面。
项目回溯
2019年3月13日
苏美达成套与越南中部电力公司EVNCPC签署了金兰64MWp光伏电站EPC合同。
2019年3月26日
项目举行开工会。会上,业主提出了“一期10MWp 630并网计划”。
2019年6月14日
越南金兰64MWp光伏EPC工程一期10MWp完成了COD测试,顺利并网,提前16天进入商业运行。
2019年12月18日
越南金兰64MWp光伏EPC项目完成了全场COD测试,顺利并网,正式进入商业运行。
攻坚克难
创造越南当地“三个月并网”奇迹
作为越南电力公司EVN的一级子公司,越南中部电力公司肩担着EVN发展绿色能源的重任。在今年3月26日的项目开工会上,业主提出了“一期10MWp 630计划”,鼓励项目组在3个月的时间内完成10MWp的并网。

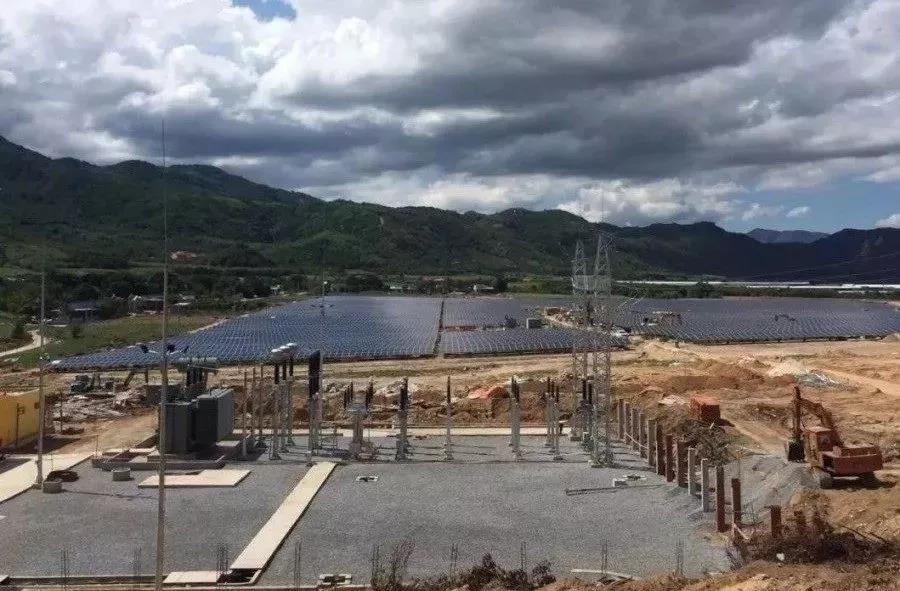

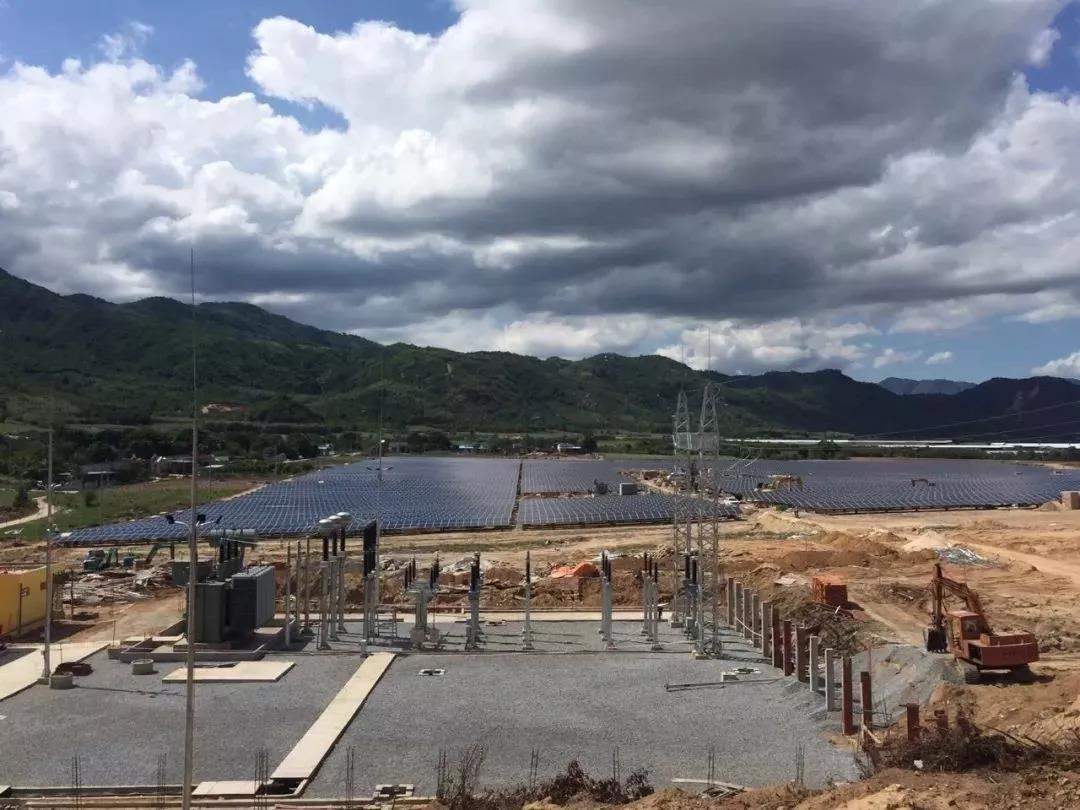

在业主土地移交推迟,10MWp区域5月20日才打下第一根桩基的情况下,项目组不惧艰辛,迎难而上,分秒必争,在不到三个月的时间里,项目组完成了一个小型光伏电站的设计、采购、安装、测试、调试、并网等工作。
可喜可贺
项目工作获得业主高度评价
项目组不畏困难、勇于拼搏的精神赢得了业主的信任与支持。业主在项目一期COD之后写了一封感谢信给苏美达股份党委书记、董事长杨永清,信中对项目组的工作给予了高度评价:“越南金兰64MWp光伏EPC项目一期630目标的达成,为整个项目的并网奠定了坚实的基础,也有力证明了苏美达是一个值得信任、能力出众、认真负责,能为业主提供良好服务、创造价值的优秀公司。”
砥砺前行
出色完成项目建设任务
项目组刚刚沉浸在一期项目并网的喜悦之中,业主又提出加快项目建设速度,在今年12月底之前完成COD的新希望。而此时,项目的土地还没有完全移交,项目无法进行大面积开展作业,只能零零散散地在一些土地面上施工。
面对工期缩短、无法大面积施工的压力,项目组协调当地合作伙伴快速响应,精心组织,将工作任务清单细化至6-7级,严格过程控制,质量与安全并进,效率与速度同行,争分夺秒抢工期、一丝不苟保质量。功不唐捐,玉汝于成,经过171个日夜的奋战,项目团队最终出色的完成了任务。
属地扎根
擦亮一带一路苏美达名片
“功崇惟志,业广惟勤”, 此次越南金兰64MWp光伏EPC项目的顺利并网不仅彰显了苏美达成套在工程承包领域的专业与敬业,也擦亮了公司在当地光伏电站领域的名片。在这其中,越南项目团队始终拧成一股绳,心往一处想、力往一处使,在越南光伏电站领域树立了一面旗帜。在他们心中,不仅有争分夺秒、日夜奋战的艰苦岁月,更多的是项目建成后自豪满满、造福当地人们的荣光。
来源:苏美达成套
