锦上添花!龙源振华助力江苏如东H2海上风电场全容量并网投运

发布日期:2021/12/9

        近日,龙源振华参建的江苏如东 H2#海上风电场项目海上风电场全容量并网投运。



         国信如东H2#海上风电场项目由江苏新能海力海上风力发电有限公司建设运营,是国信集团2021年度50项重点工作之一。项目位于江苏如东海域,场区中心离岸距离约50km,装机容量350MW,共布置70台5MW风电机组,项目于2018年12月28日取得省发改委核准,项目预计年上网电量可达10亿千瓦时,每年可节约标煤约30万吨、减排二氧化碳约60万吨。

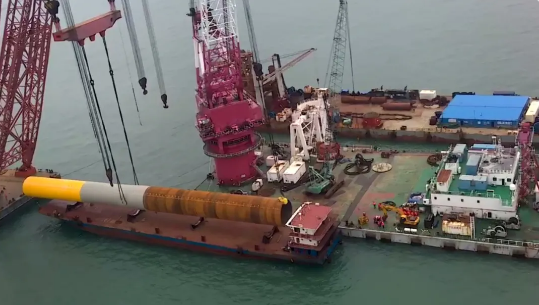

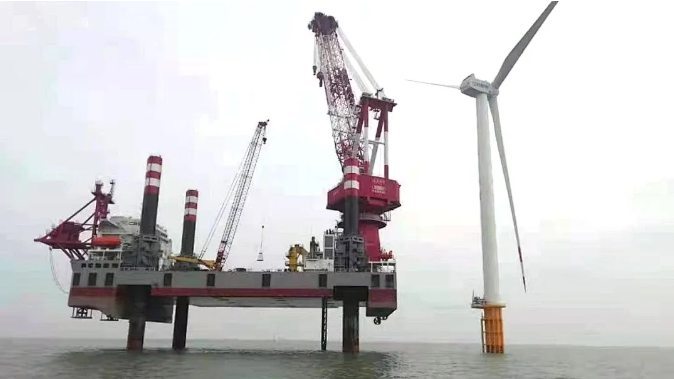

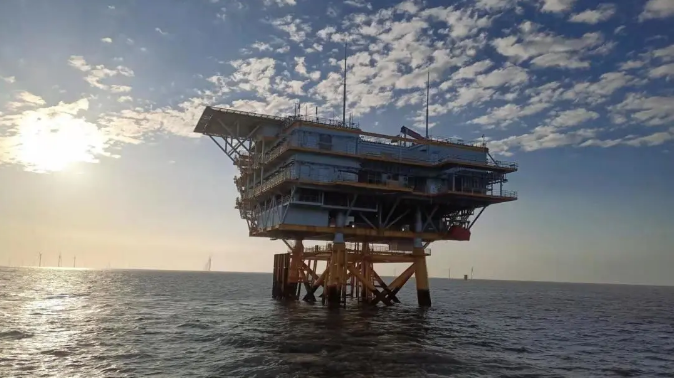

       本工程自2020年9月10日基础施工正式开工建设,2021年12月1日全容量并网。我司建设工程量为基础沉桩30根、风机吊装30台以及1座220kV海上升压站基础施工及上部组块安装。



       项目建设初期面对疫情的严峻考验以及项目工期紧、任务重和如东海域海况恶劣,台风季风频发等诸多困难,项目部在公司的决策带领下抢抓施工窗口。面对抢装潮,风电市场的施工船舶“有价无市”,我司全力协调船舶资源并通过自有船机置换等措施协调“龙源振华陆号”、“精铟01”、“风范号”、“华申号”、“博强58”、“秦航工68”、“力雅号”施工装备先后投入本项目,为项目施工提供了保障,也为业主提前一个月实现全容量投产发电,圆满完成工程建设目标打下了坚实的基础。在整个项目施工期间安全管理高效可控,未发生一起安全事故。同时,项目部全体成员全力以赴和排除万难的工作态度,高效出色的施工业绩也得到了业主、监理的一致肯定和好评。

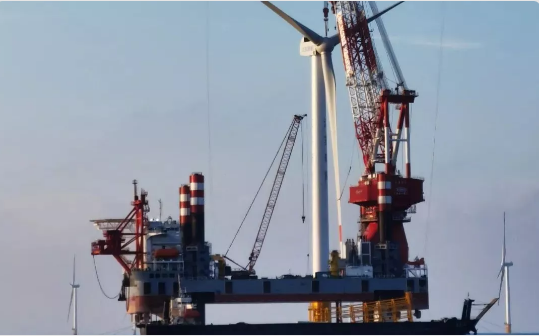

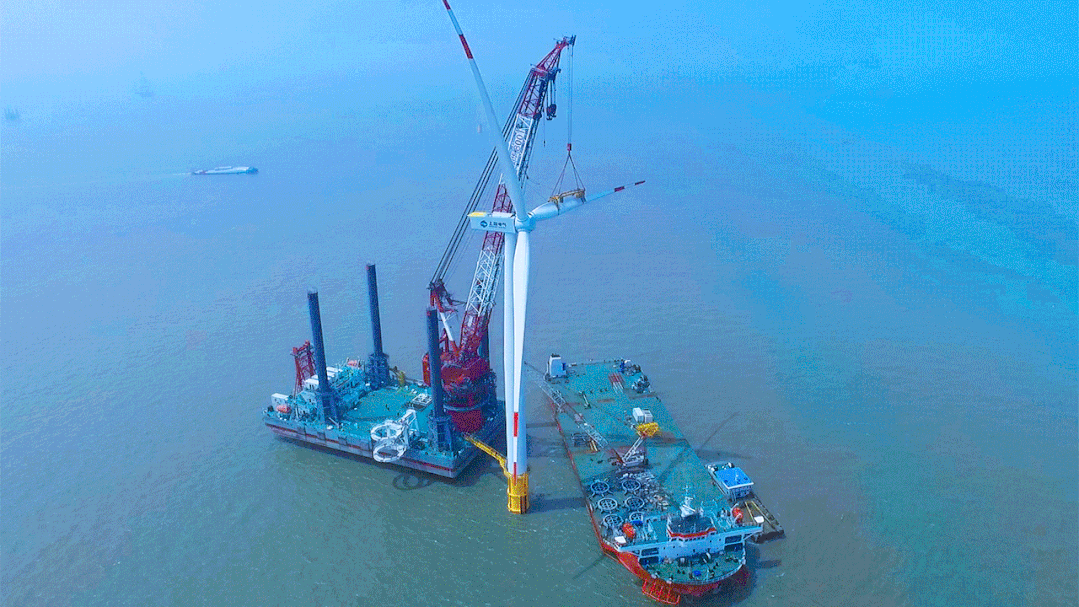

         2021年8月2日至9月2日期间,如东H2国信项目单月两个作业面累计完成14台5MW风机吊装,其中,在较为严苛的海装5MW风机工艺条件下精铟01、龙源振华陆号一度将施工效率从起初首台72小时缩减至40小时。施工速度之快,效率之高为项目提前一个月实现全容量投产发电做出了巨大贡献。



来源:龙源振华
