绿色冬奥!京能张家口奥运风电项目全容量并网发电
发布日期:2021/12/28
2021年12月24日,尚义40万千瓦风电项目首台风机并网发电,12月26日尚义风电项目全部并网发电,收购的金风大囫囵7.5万千瓦风电项目也于12月23日全容量并网发电,标志着京能张家口115万千瓦奥运风电项目全面投产。
在集团、平台公司的大力支持和领导下,北京分公司上下一心,团结奋进,克服了疫情影响、征地难、设备供货紧张等不利因素,围绕“国际一流、奥运特色、京能窗口”总体建设目标,坚持“目标导向、问题导向”,以“咬定青山不放松”的定力,一个困难一个困难的突破,一个节点一个节点的推进,高标准完成建设任务。
主要里程碑节点

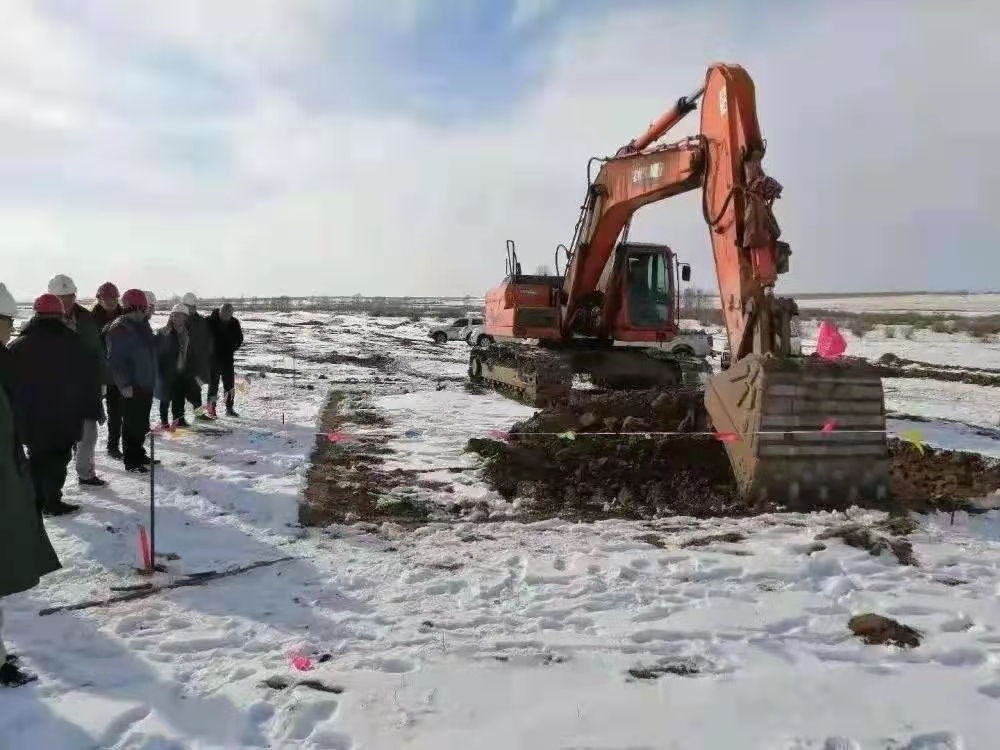

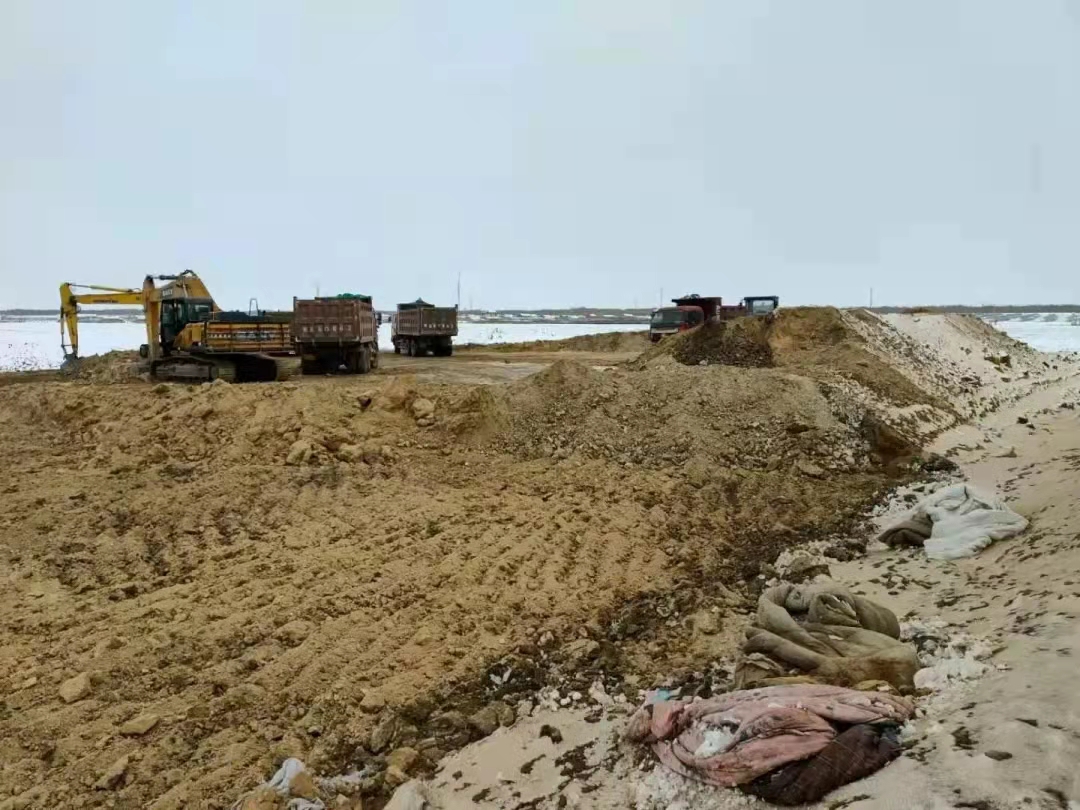

2020年7月11日
京能张北大囫囵项目正式开工,标志着京张奥运风电项目建设拉开帷幕
2021年3月1日
张北大囫囵、尚义、康保项目经历冬歇期后正式复工,京张奥运风电项目建设进入高峰期
2021年4月
国新张北郝家营项目完成股转,4月15日,张北郝家营项目开工
2021年5月
东旭尚义项目完成股转,6月15日,东旭尚义项目开工
2021年7月16日
康保风电项目首台风机并网,标志着京张奥运风电项目首台风机并网发电
2021年9月5日
张北大囫囵风电项目全容量并网发电
2021年10月25日
康保项目全容量并网发电
2021年12月6日
东旭尚义项目全部吊装完成,京张奥运风电项目全部272台风机吊装完成
2021年12月20日
张北郝家营项目全容量并网发电
2021年12月23日
收购的金风大囫囵项目全容量并网发电
2021年12月24日
尚义风电项目首台风机并网发电
2021年12月26日
京张奥运风电项目全部风机并网发电
京能张家口奥运风电项目建成后,年供应绿电30亿千瓦时以上,为首都实现绿色、零碳、零排放供热240万平米。该项目的全部投产为2022年冬奥场馆绿电供应提供强大支撑,对于解决环境污染、推动京津冀协同发展、促进能源和消费结构调整,打赢大气污染防治攻坚战有重要示范意义,也是落实“碳达峰 碳中和”战略目标的有力践行。
来源:京能清洁能源北京分公司
