不负韶华!奉贤海上风电、东海大桥(扩建)项目实现全容量并网

发布日期:2021/12/30

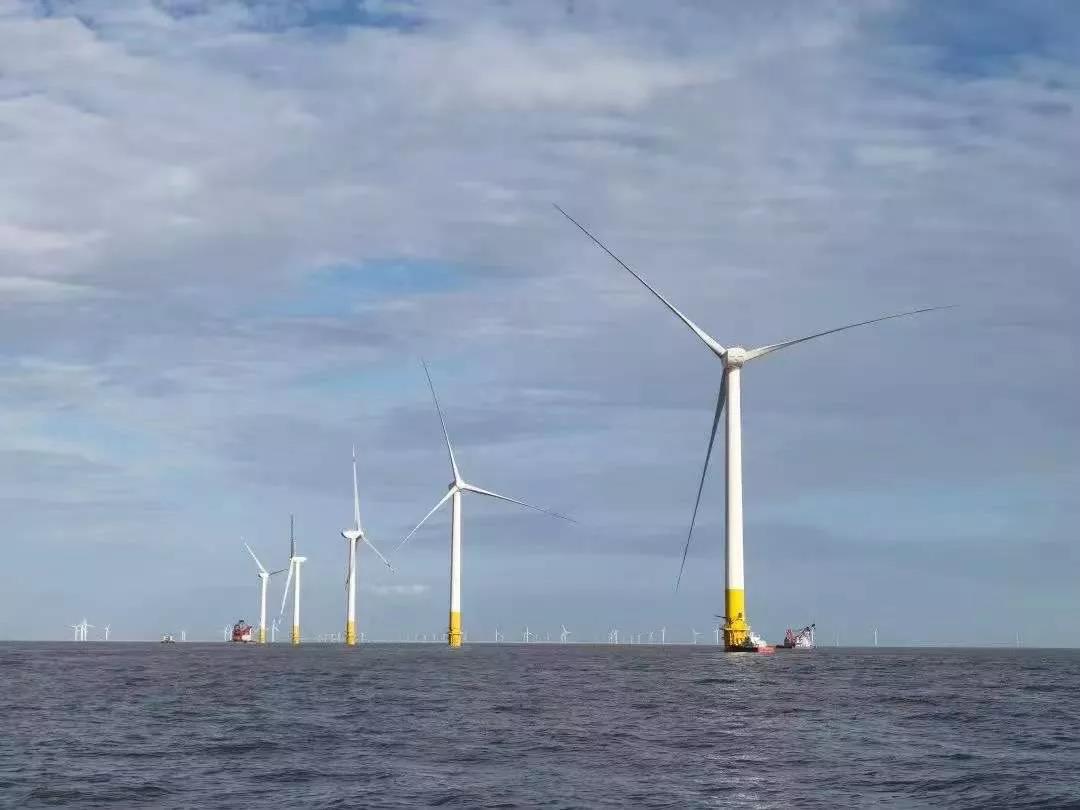

      12月28日19点58分18秒,奉贤杭州湾海域,随着最后一台风机2-11#成功并网,由三峡上海院承担主要设计任务的奉贤海上风电项目实现全容量并网既定目标。紧接着,29日凌晨2点30分18秒,喜报再次从东海传来,由三峡上海院承担主要设计任务的东海大桥(扩建)海上风电项目实现全容量并网。至此,公司2021年度上海区域海上风电项目完美收官。

 奉贤海上风电项目

          奉贤海上风电项目是全国首个竞争配置的海上风电项目,为2021年上海市重大建设工程,也是上海区域第一个应用海上升压站和单桩基础的海上风电场。

     风电场位于奉贤区杭州湾北部海域,场区中心点离岸约12千米,场址水深约11米。项目总容量206.4兆瓦,共安装单机容量为6.45兆瓦的风电机组32台,工程建设总投资约34亿元。

项目建成后每年可为上海市提供约6亿千瓦时的清洁电能,与相同发电量的火电相比,每年可为国家节约标准煤约18.27万吨,减少二氧化碳排放量49.98万吨,节约用水72.16万吨,可满足约25万户家庭的年用电量。

1

东海大桥(扩建)海上风电项目 -

     东海大桥(扩建)海上风电项目是继奉贤海上风电项目后上海第二个竞争配置的海上风电项目。

     项目位于已建东海大桥海上风电场二期工程规划区域内,规划总装机容量约为45.5兆瓦,安装单机容量为6.5兆瓦的风力发电机组7台,建成后年上网电量约为1.5亿千瓦时,与相同发电量的火电相比,每年可为国家节约标准煤约4万吨,减少二氧化碳排放量11万吨,节约用水16万吨,可满足约5.5万户家庭的年用电量。

         2021年是国内海上风电抢装的关键时期,钢材及设备供不应求、船机资源荒、窗口期少,再加上疫情的影响,奉贤海上风电项目和东海大桥扩建项目推进面临重重考验。

     项目组超前谋划,以“起步就是冲刺,开局就是决战”的态度克服以上种种困难,分别仅用13个月和8个月实现全容量并网,实属不易。项目的成功并网离不开全体成员的共同努力,为了全面配合业主及施工单位的出图时间节点要求,在项目经理姜娟和项目总工李远的带领下,项目组设计人员主动加班加点,在保证产品质量的前提下,顺利完成了两个项目的全部设计任务,同时与业主建立了密切良好的合作关系,在项目建设的全过程中为业主提供优质的技术咨询服务,收到业主发来的感谢信,为本工程的顺利推进提供了有力支撑。

新能源上海区域海上风电项目组

       回顾两个项目全过程中的关键节点

   奉贤海上风电项目和东海大桥(扩建)海上风电项目的全容量并网为上海海上风电行业的工程建设和技术进步提供了重要的示范和借鉴意义,将进一步推进上海的清洁能源建设发展,有效助力上海地区率先实现“双碳”目标,为国家低碳控制、能源变革做出更大贡献。

来源:三峡上海院
