即将投产1.3GW!华能水电“十四五”建设“双千万千瓦” 新能源基地
发布日期:2022/3/13
3月10日,华能澜沧江水电股份有限公司发布了《关于2022年新能源业务投资计划》公告。表示,将公司发展战略从“专注水电发展”调整为“水电与新能源并重,风光水储一体化发展”。并主动扩展风电、光伏电力项目业务范围,综合利用自身大中型水电站库区及周边土地、水面、电站送出通道附近、可实现调节补偿等区域的风电、光伏资源,因地制宜开展风电、光伏项目建设。
华能水电此次制定了2022年新能源投资计划。文件显示,“十四五”期间,华能水电拟在澜沧江云南段和西藏段规划建设“双千万千瓦”清洁能源基地。自2021年起,公司紧紧围绕承诺约定,积极开展“风光水储一体化”发展。2021年公司完成新能源核准(备案)386.8万千瓦,开工建设99万千瓦。截至目前,公司总已投产装机容量2,318.38万千瓦,其中,新能源装机容量23.5万千瓦。2022年,公司拟计划投资50亿元发展新能源项目,计划新开工项目15个,拟投产装机容量130万千瓦。
华能水电的主营业务为水力发电项目的开发、建设、运营与管理。目前,华能水电是国内领先的大型流域、梯级、滚动、综合水电开发企业,统一负责澜沧江干流水能资源开发,是科学化建设、集控化运营水平较高的水力发电公司。
实际上,近年来,华能水电也将视野投向了光伏项目,并做了战略调整。2021年4月22日,公司根据国家能源发展战略规划,因地制宜开展风电、光伏项目建设,已有的风电、光伏项目不再对外转让或处置。
同时,华能澜沧江水电股份有限公司发布《关于开展澜沧江上游西藏段项目前期工作的公告》,预计投资2185.38亿元,开发澜沧江上游20GW水电+光伏项目,建成西藏澜沧江大型清洁能源基地。其中,光伏规模约为10GW,投资额为394亿元,水电规模为9.756GW,投资额度为1791.38亿元。
根据水电水利规划设计总院编制的《西藏澜沧江清洁能源基地规划建设分析报告》,整个基地将由10GW光伏+10GW水电构成,上网电量为571亿千瓦时。采用±800千伏特高压直流输电线路,送电容量1000万千瓦至粤港澳大湾区,年利用小时5710小时。“十四五”期间逐步开工建设,计划2030年开始送电,2035年全部建成。

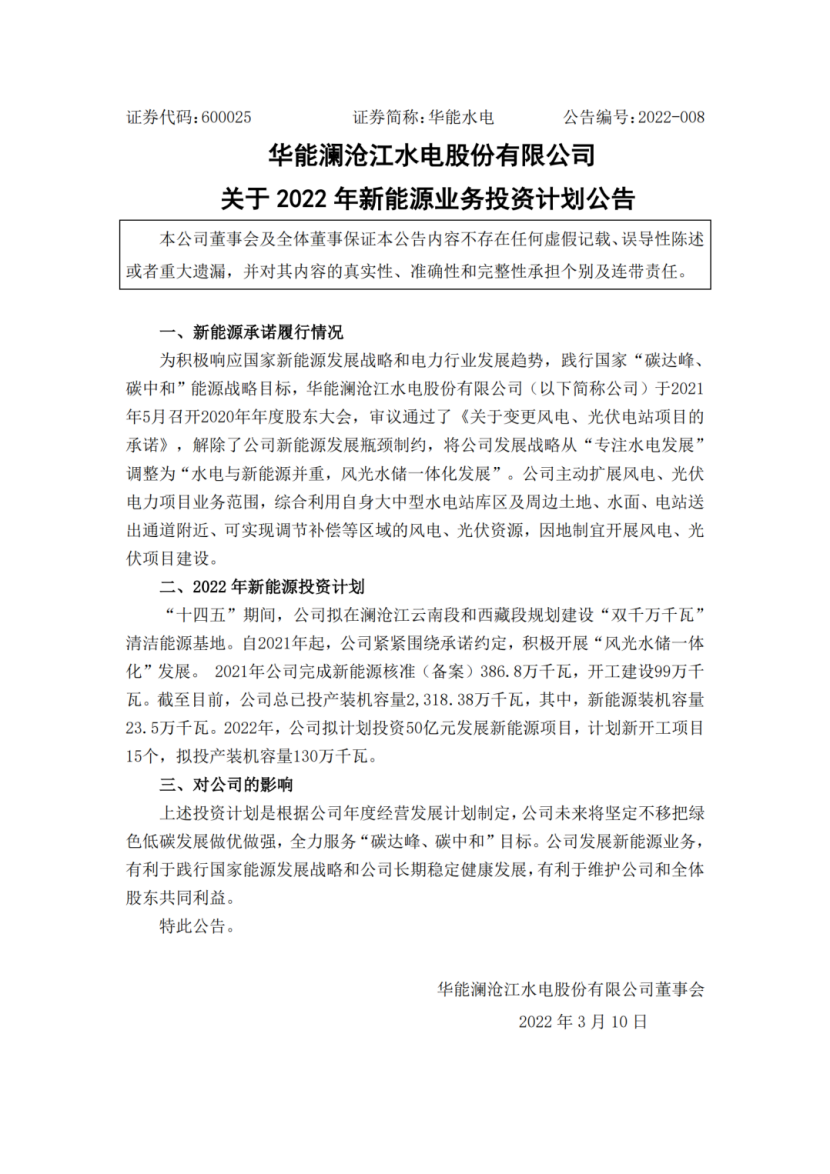

公告如下:
来源:光伏们
